包北至春坤山500千伏线路加强工程进入铁塔组立阶段

日期:2025-09-26    来源:内蒙古送变电公司

国际电力网

2025
09/26
11:39
文章二维码

手机扫码看资讯

关键词: 线路工程 电力工程 电力输送

近日,由内蒙古送变电公司送电第一工程处承建的包北至春坤山500千伏线路加强工程全面进入铁塔组立阶段。截至目前,基础浇筑44基,铁塔组立18基。

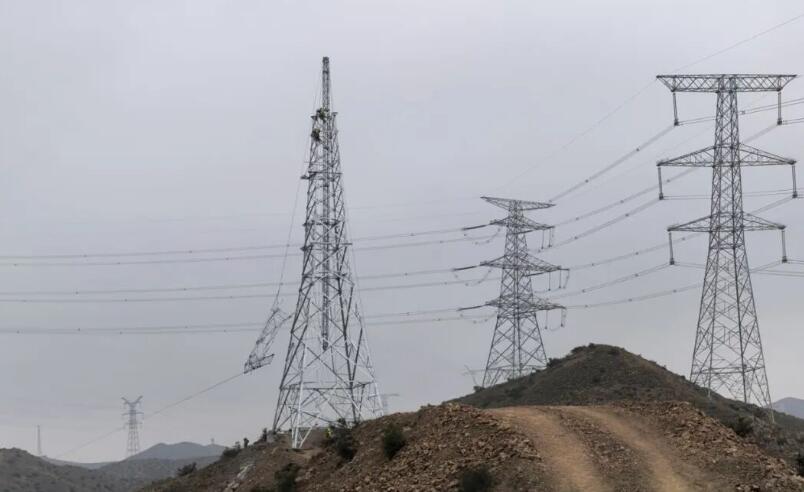

该工程起于包北500千伏变电站,止于春坤山500千伏变电站,全长26.432公里,共计铁塔67基。铁塔总重1913吨,最重塔64.31吨,最高塔93.5米。全线88%的桩位分布于山上,更有14基在险峰,山势陡峭,现场通过架设索道、修筑盘山路完成机具及材料运输。由于山区作业面积限制,项目部广泛采用“内悬浮内拉线”的方式组塔。工程计划2025年12月竣工。

组塔期间,项目部克服材料运输难度大、施工风险等级高、工人上下山费时费力等困难,多措并举加紧作业,坚决啃下高山组塔“硬骨头”。针对山区组塔施工,将抱杆分解组塔的关键要点细化到具体方案中,并交底到施工班组,由施工队长全程加强监管与落实;同时增派专人盯控关键环节,确保施工安全。针对山上风大,确实做好高空作业安全防护,险要地段的地面施工人员则按照高空作业提级管控。针对索道运输重量受限、运速慢的情况,采取“工人倒班、索道连续作业”的方式提高运输效率。当前,140多名施工人员及机械正开足马力,加班加点提进度,向架线工序全力冲刺。

下一步,项目部将紧盯节点目标,坚决打赢这场山地攻坚战,向业主交付满意工程。
