龙源工程安吉气电项目1号汽轮机低压缸扣缸完成

日期:2025-09-26    来源:龙源工程

国际电力网

2025
09/26
10:52
文章二维码

手机扫码看资讯

关键词: 火力发电 火电项目 燃煤发电

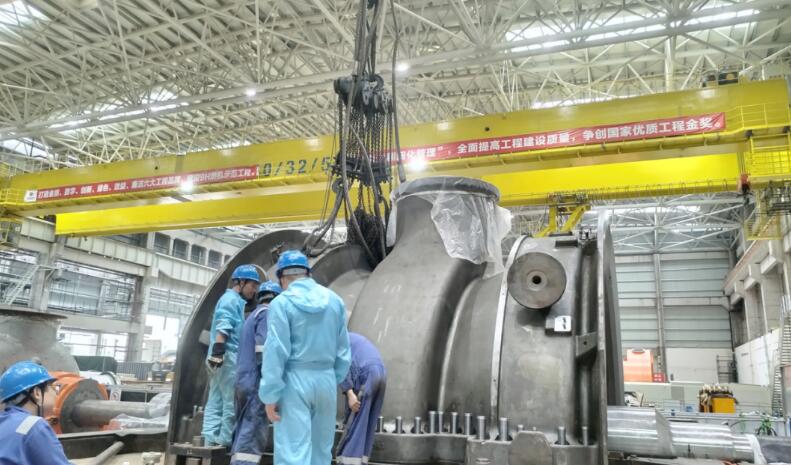

9月12日15时45分,龙源工程安吉气电项目1号汽轮机低压内缸顺利完成合扣工作,标志着该项目再次实现重大里程碑节点,为后续机组整套启动奠定了坚实基础。

该机组引进GE公司D652机型,由哈尔滨汽轮机厂有限责任公司负责制造,采用三压再热、三缸两排汽反动抽凝式结构。机组轴系通过联轴器螺栓将燃机、发电机与汽轮机转子串联为单轴布置,汽轮机部分包括单流高压缸、单流中压缸和双分流低压缸。本次扣缸作业涵盖低压转子(含叶片,重96.6吨)和低压内缸上半(重62.0吨)等核心部件。汽轮机三大汽缸呈串联排列,整机采用模块化设计,高压缸与中压缸整体发运至现场,无需拆解,显著提升了安装效率。

本次扣缸任务的圆满完成得益于项目团队的高效协作。在设备监造方面,项目部派驻专业人员驻厂监督,对关键制造环节进行现场见证,从源头把控设备制造质量;在质量管控方面,现场安装严格执行集团公司精细化管理标准,重点确保通流间隙与轴系中心精度;在过程管控方面,施工团队对安装方案进行严格审查,扣缸前开展详细的安全技术交底,并在扣缸过程中实施全程旁站监督。该节点的顺利完成,为机组后续整套启动和按期投产发电提供了有力保障,也向实现年底投产目标迈出了关键一步。
