9月22日,随着最后一相导线顺利架设到位,在宜昌下堡坪输电线路工程架线施工现场,T65-T70区段跨越施工任务圆满完成,全长3.135公里。期间安全跨越了高速公路、省道及多条电力线路,为工程后续全线贯通奠定了坚实的基础。

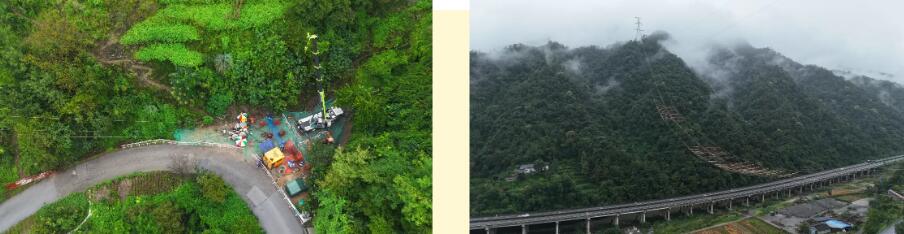

此次跨越段施工挑战重重。面对G42沪蓉高速公路高架段临河靠山的复杂地形、狭窄路基与18米高10千伏电杆的多重制约,在公司职能部门多次组织实勘和专家论证后,项目部创新采用悬索式跨越架方案。该方案以两端铁塔为支撑,通过Φ18迪尼玛绳与Φ12杜邦绳构建743米超长档距的16×108米全封闭防护网,同步完成高速公路、省道及电力线路的跨越施工。该方案融合悬索式跨越架封网技术和可视化集控张牵设备,实现张力监测精度、异常预警的智能防护,较传统方案有效节省工期、降低成本,并实现全程零安全事故,为山区复杂环境下的输电施工提供创新解决方案,筑起施工全过程智能监护屏障。


为确保施工万无一失,项目部提前5天便投入筹备工作。针对架线、跨越架班组共86名人员,组织开展专项培训与技术交底。“大家明确好各自分工,架线组负责牵引绳布设,跨越架组盯紧防护网张挂,上午10点前必须完成准备工作!”项目经理在会上重申时间节点与安全要点。

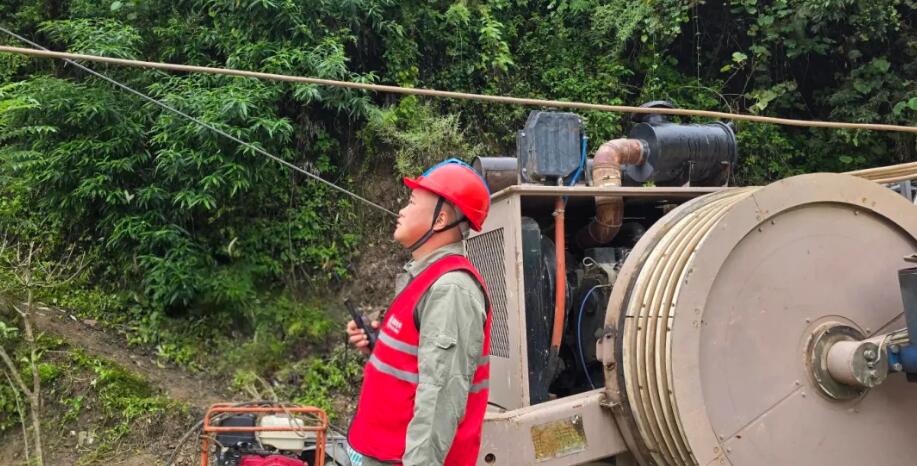

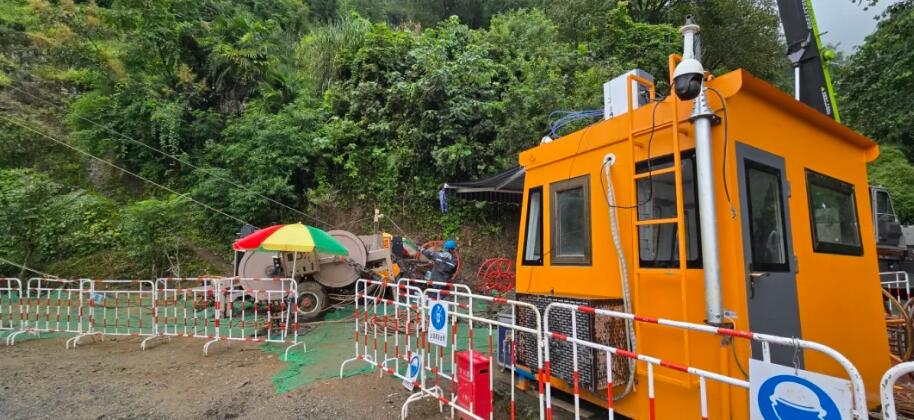

针对T65、T66两基耐张塔的临时横梁难题,施工人员提前在瓷瓶与临时横梁的接触部位加装橡胶衬垫。“慢一点,注意角度,别碰到金具串!”吊装指挥手持对讲机喊道,通过2台机动绞磨的精准操作,成功避免金具串磕碰损伤。对于施工区域内5米以下的乡村道路、通讯线等,项目部采取专人监护、划定作业区等措施,尤其在T65牵引场临近公路的情况,使用多个安全锥桶和5米硬质围栏围设出规范作业区,保证机械操作区域人员设备安全。

施工当日,项目部主动对接高速公路和省道管理单位,邀请2名监管人员到场监督。在省道跨越点悬挂多块安全警告标志、架设6套夜间警示灯,并在公路前方100米处设置提示标志,增派专人监护提醒过往车辆,全力保障道路通行安全。同时,跨越档两侧杆塔各设1个固定看护点,看护人员24小时轮班值守,配备对讲机确保实时通信。遇有大风等恶劣天气时,立即增加巡视频次和力度,确保第一时间发现并处理任何异常情况。
据统计,项目部共累计投入6台大型设备,凭借技术创新与精细化管理,不仅成功攻克复杂地形跨越难题,更保障了交通大动脉的安全畅通,为工程后续推进提供了有力支撑。
