陕煤信阳电厂烟囱外筒壁提前到顶

日期:2025-09-22    来源:中能建西北城建

国际电力网

2025
09/22
13:44
文章二维码

手机扫码看资讯

关键词: 煤电项目 火力发电 火电项目

9月17日

中国能建西北城建承建的

陕煤信阳2×1000兆瓦高效超超临界

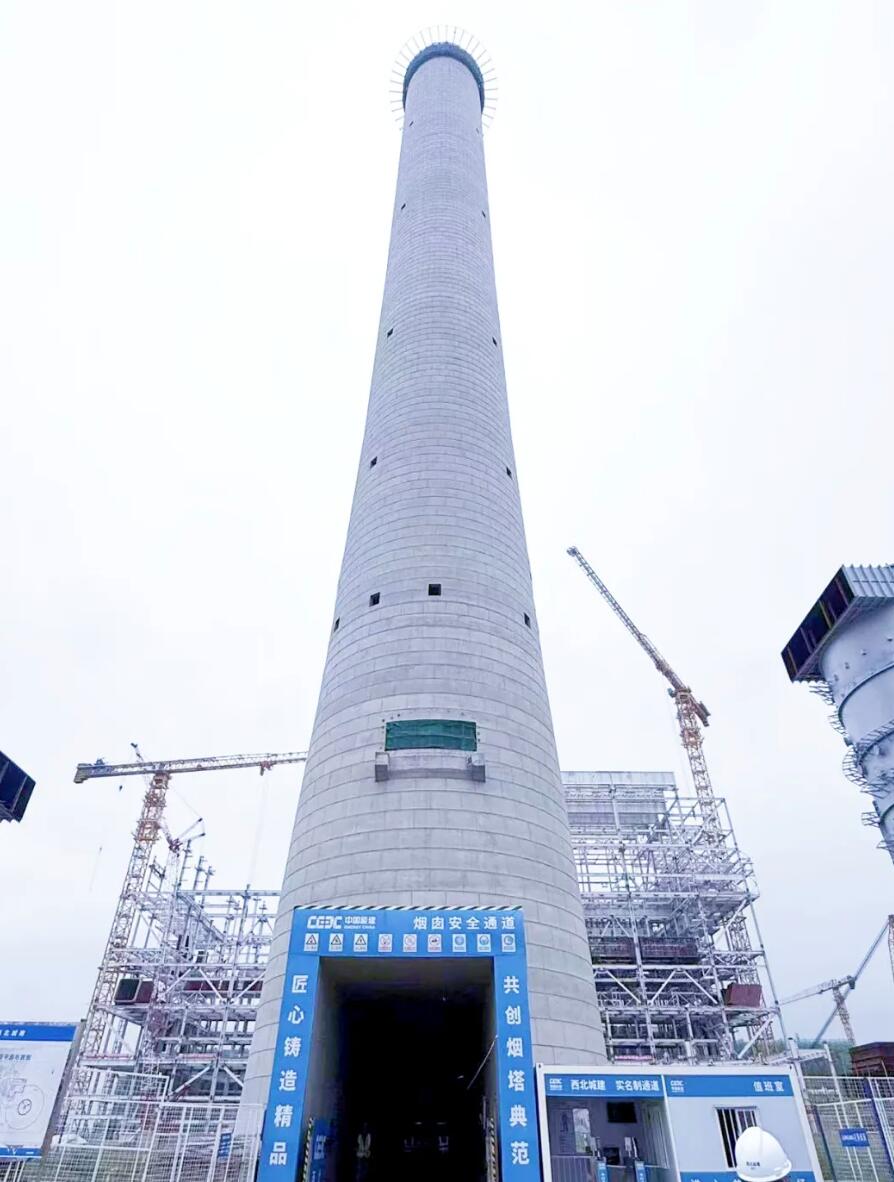

机组工程项目烟囱外筒壁顺利到顶

该项目位于河南省信阳市平桥区,建设规模为2×1000兆瓦高效超超临界二次再热湿冷燃煤机组,同步建设高效脱硫、脱硝、除尘装置,全厂实现废水零排放。西北城建主要承担该项目D标段建设施工,包括一座233米烟囱、二座双曲线型自然通风高位收水冷却塔。该项目建成后年发电量可达90亿千瓦时,将满足约450万户家庭的用电需求,承担河南省经济发展电力需求的重任。

开工以来,项目团队始终坚持高标准定位,严把控各项工序,坚持“策划先行、样板引路、过程管控、一次成优”管理理念,严守规范化施工准则,践行标准化建设要求,全力保障安全、质量等核心目标。从2024年12月7日起,烟囱基础混凝土开始浇筑,筒壁共分156节施工,历时285天,顺利完成关键施工目标。

BIM技术应用交底

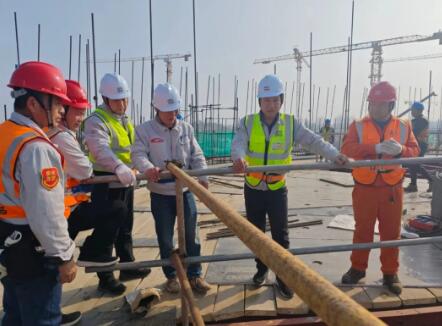

筒壁施工安全技术交底

材料进场联合验收

在烟囱筒壁施工中首次创新采用木模板工艺,顺利解决传统钢模板拼缝杂乱、易现错台与色差等难题。全过程实施“穿透式”管理,从源头严守原材料质量关,严格执行三级验收制度,定期组织质量联合检查,重点对木模板工艺精度与液压顶升体系稳定性进行专项核验。在多管齐下的管控举措下,烟囱筒壁清水混凝土达成“结构内实外光、色泽均匀统一、线条流畅美观”的高品质效果,成为项目质量管控的亮眼标杆。

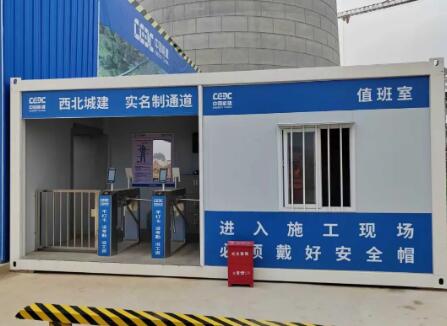

实名制管理

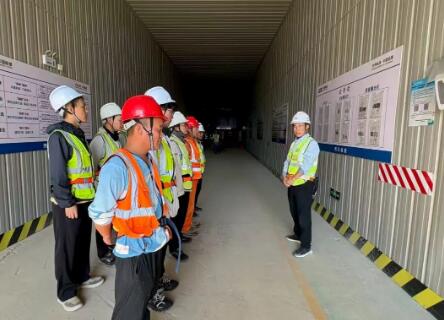

烟囱安全通道

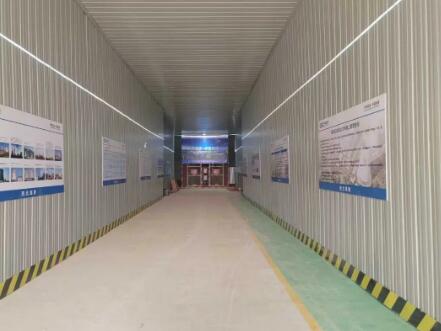

日常巡查

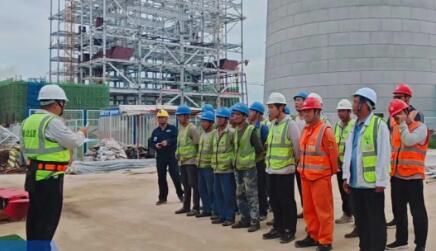

专项检查

全面落实安全生产“十二个到位”要求,严格执行《烟塔生产组织十条禁令》,对关键工序进行验收,细化安全技术方案,加强安全过程管控,严格落实高危作业监督旁站制度,管理人员与施工作业人员同进同出,做细做实安全文明施工,常态化开展安全生产标准化“壁垒攻坚战”专项行动、安全教育培训、“安全之星”“先进班组”评选表彰、安全隐患排查治理等,营造浓厚的安全管理氛围,确保项目工程建设稳步推进。

桌面演练

安全消防演练

后续,项目建设团队将锚定工程建设总目标,延续笃实肯干的工作态度与勇于担当的履约精神,以持续攻坚的姿态,安全、科学、高效地推进施工组织,全力保障后续各项节点任务按时、保质完成。

中国能建西北城建

作为能源电力建设的“国家队”

作为中国能建烟塔联盟牵头单位

作为电力施工技术规范国家标准主编单位

具有较强的技术优势、品牌优势、团队优势

奋力打造专业标杆, 优质服务创造价值

勇当能源电力建设领跑者

为加快建设高质量发展“四新”能建贡献力量

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
