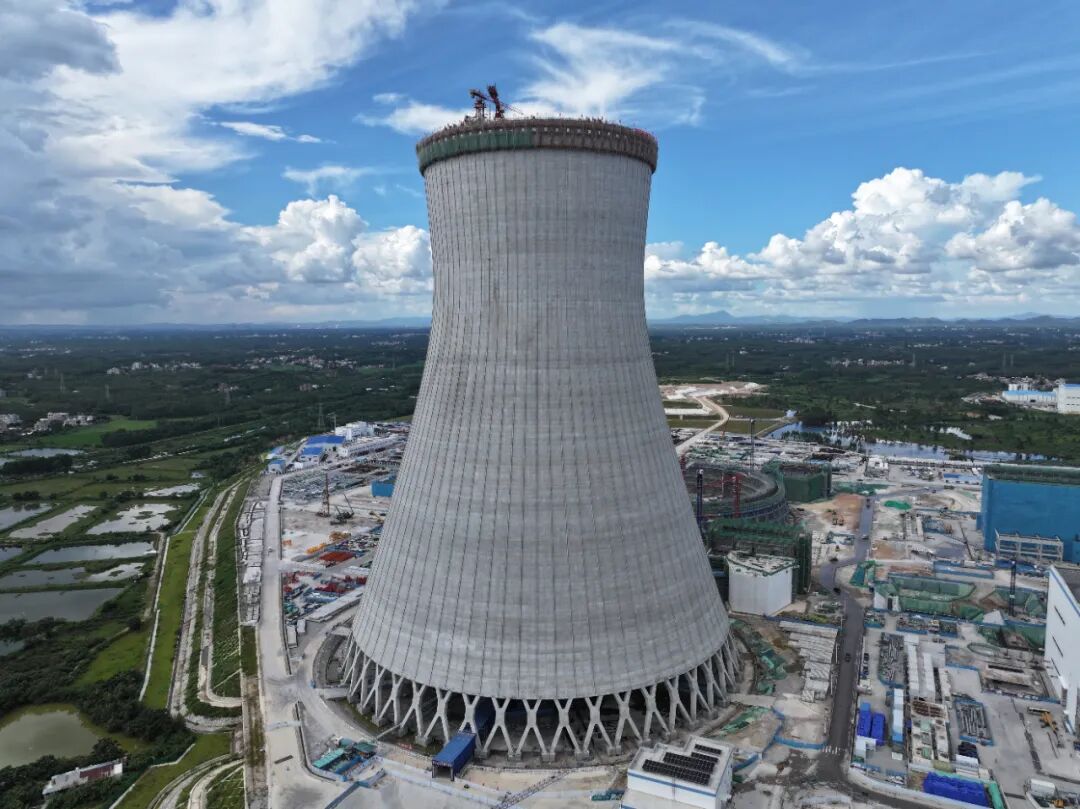

全球核电第一大塔主体结构施工完成

日期:2025-09-19    来源:国家电力投资集团有限公司

国际电力网

2025
09/19
11:30
文章二维码

手机扫码看资讯

关键词: 核电项目 核电产业 可再生能源

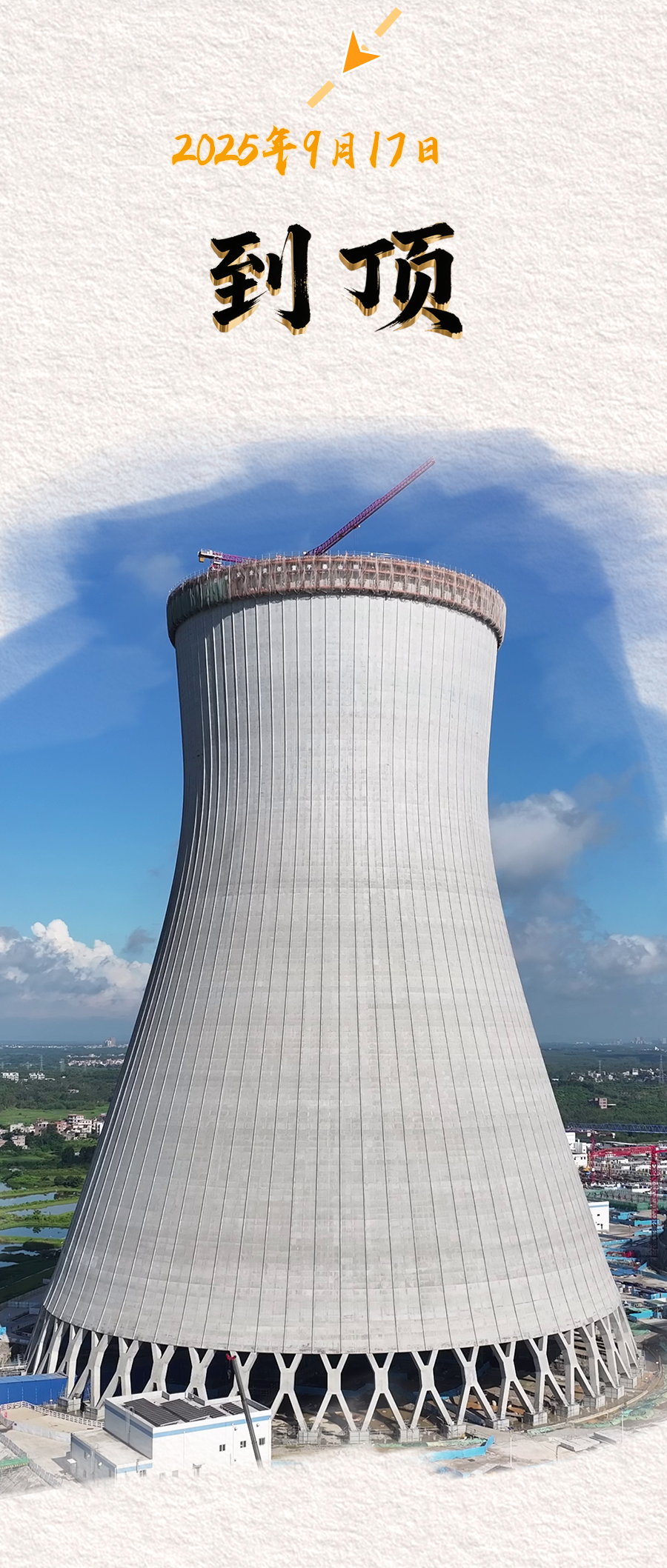

9月17日,世界核电第一大塔——国家电投集团广东廉江核电项目1号机组冷却塔主体结构施工完成,即将全面进入塔内构件安装阶段,标志着我国大型核电站冷却技术取得重大突破,为核电产业高效安全与生态友好协同发展开辟了新路径。

国家电投集团湛江核电携手上海核工院、国核电力院、和运监理等参建单位,成功攻克了“世界核电最大”及“国内核电首塔”带来的系列技术挑战,有效应对广东廉江全年高温高湿的复杂施工环境,探索并形成了一套可复制、可推广的核电超大型冷却塔施工管理模式,为我国后续核电项目在复杂条件下的建设提供了可借鉴的“首塔样本”。

廉江核电1号机组冷却塔在国内核电领域尚属首个,塔高218.7米,零米直径174.6米,淋水面积达两万平方米,混凝土浇筑总量达13.74万立方米,该工程突破了多项技术瓶颈。

技术革新

与传统核电站普遍采用的“直流循环冷却”模式相比,廉江核电1号机组冷却塔的“二次循环冷却技术”实现了新的技术路线突破。该技术以冷却水重复循环利用取代了海水直取直排,以大气为最终热阱,通过空气—水热交换实现冷却水循环利用,显著降低了取水量,极大地减少了核电站因海生物涌入导致的运行风险,提升了电力供应的安全性与稳定性;同时,排水量大幅减少,是传统核电站的四十分之一,排水温度接近自然海水,进一步提升了核电项目环境友好性。

效能突破

该冷却塔采用的高位集水设计是效能提升的关键创新,不仅使通风阻力更小、冷却效率更高,在相同淋水面积下出塔水温更低,可间接增加发电量;还通过利用冷却水位能,使循环水泵扬程降低12.7米,年节电量达600万度;同时运行噪声比常规冷却塔降低4~8分贝,真正实现了高效、节能、低噪的协同优化。

安全保障

面对廉江当地高温高湿、台风频发的特殊环境,建设团队联合科研院所在超大型冷却塔国家重大专项90余项专题研究基础上,针对性开展了20余项专题研究。通过抗倒塌数模分析,冷却塔可抵御目前已知最强台风,为核电站安全运行提供了坚实保障。

廉江核电项目规划建设6台百万千瓦级核电机组,总装机容量850万千瓦。其中一期工程建设两台单机容量为125万千瓦的核电机组,预计于2028年建成投运,年发电量可达200亿千瓦时,可满足约400万户家庭年用电需求。全部6台机组投运后,年发电量将达700亿千瓦时,可满足粤西地区全社会用电需求,每年可减少标煤消耗约2000万吨,减排二氧化碳约5200万吨,环保效益相当于种植14.8万公顷阔叶林。

此次冷却塔的顺利到顶,为我国核电领域超大型海水冷却塔的设计和建造积累了宝贵经验,将进一步拓宽核电厂址开发的布局空间,为国家能源结构绿色低碳转型和“双碳”目标实现注入强劲动力。

从蓝图规划到凌云而立

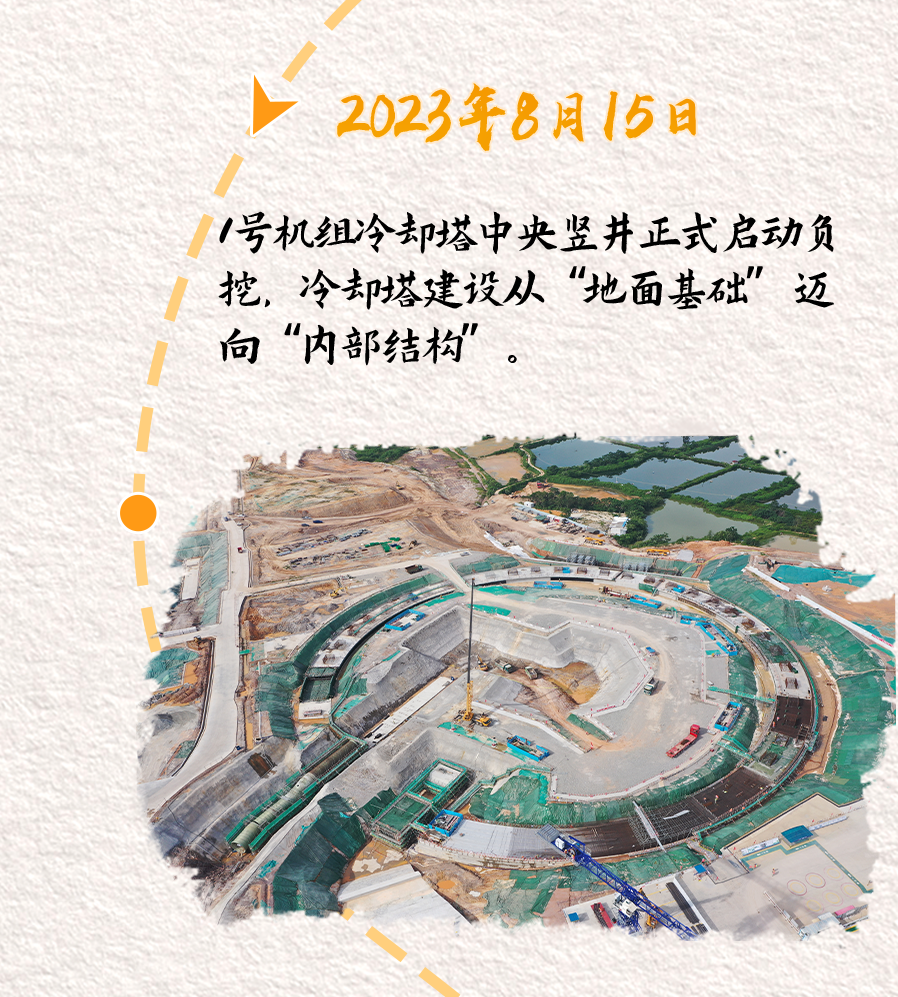

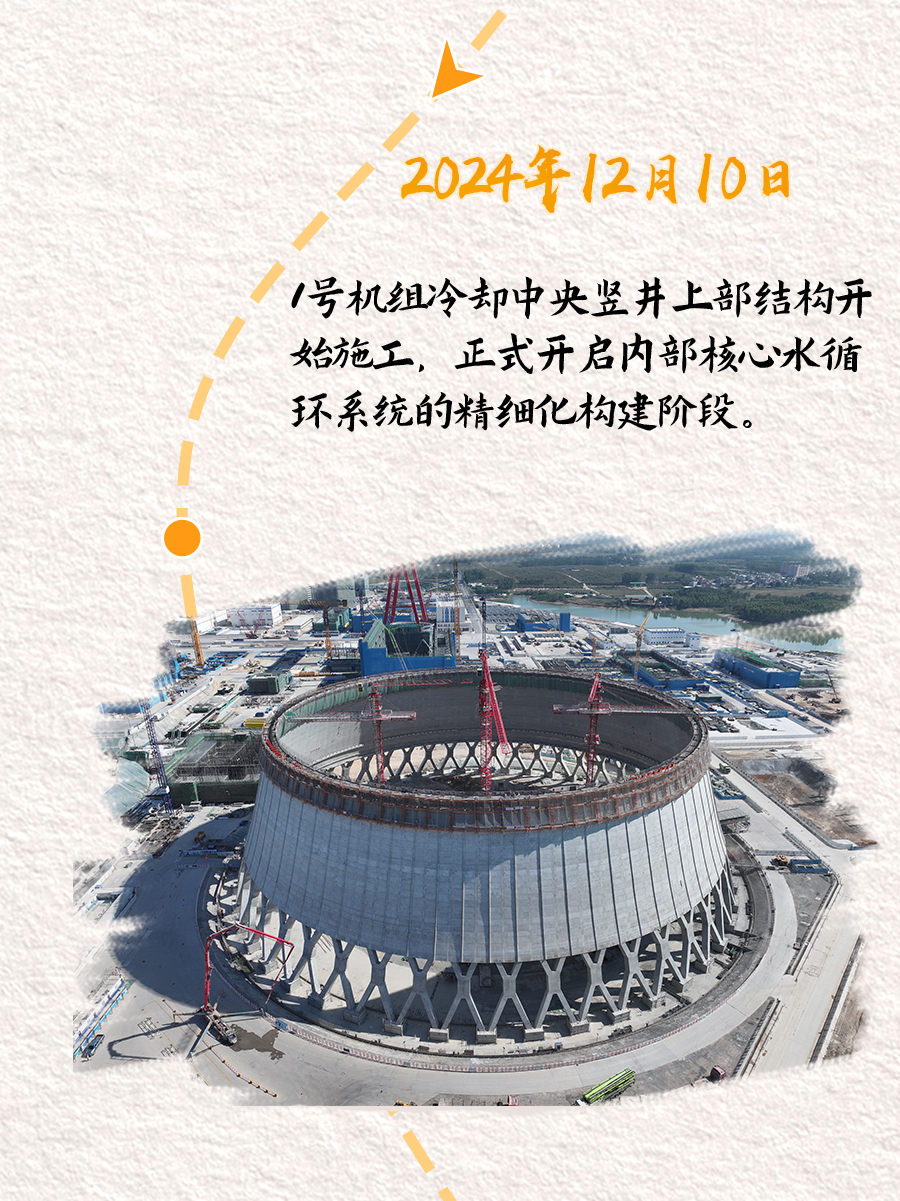

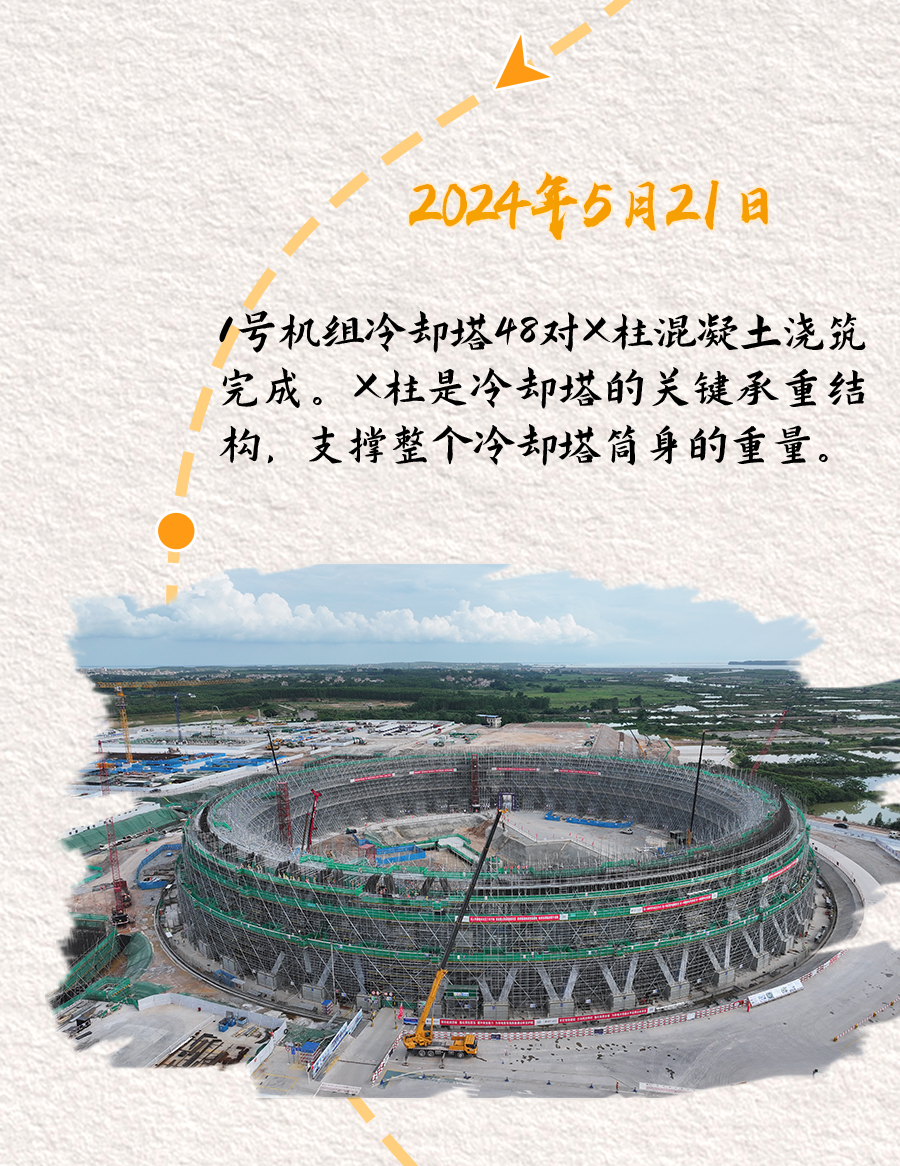

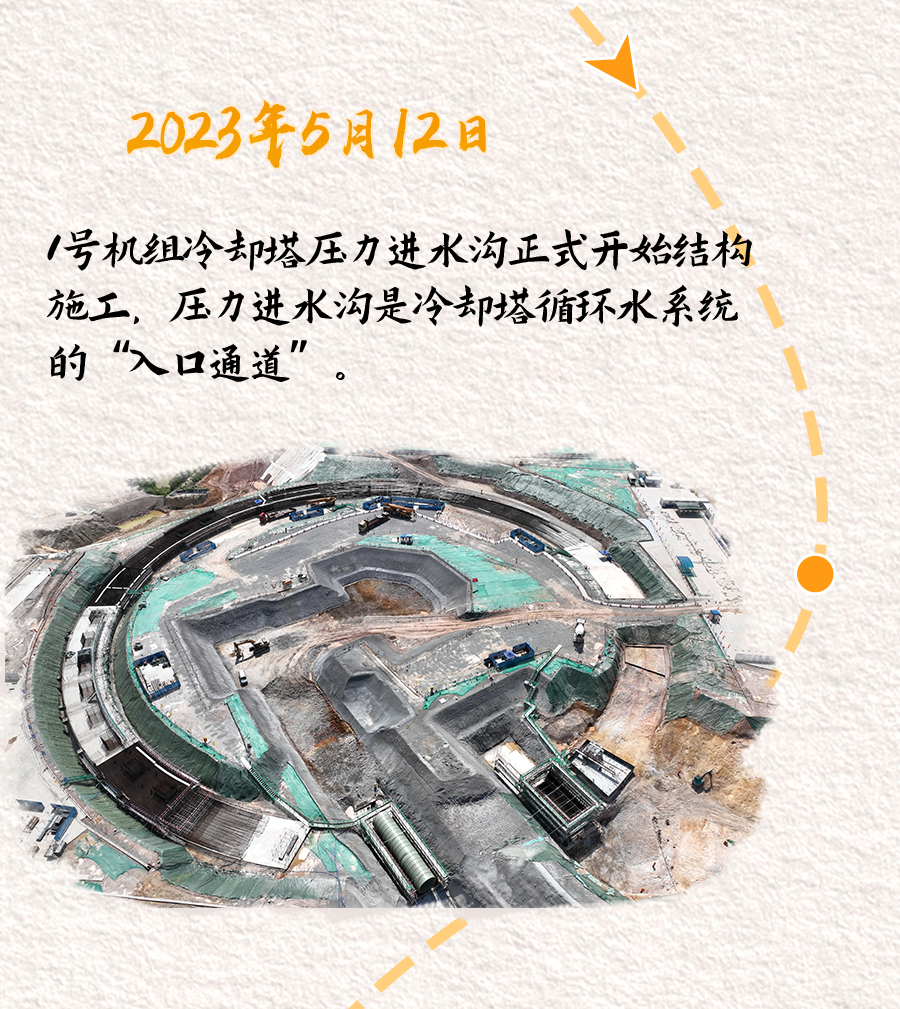

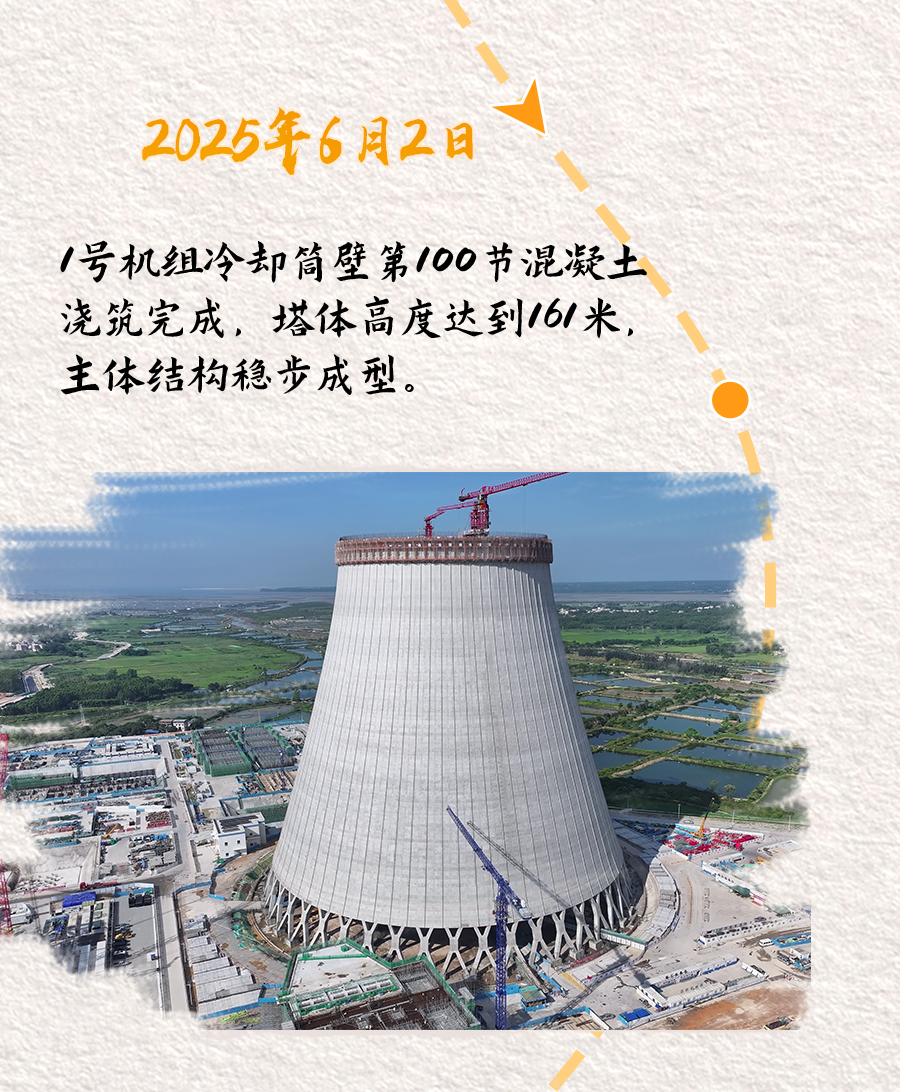

从地基负挖到218.7米顶峰

每一次攀升

都凝聚着科技创新的力量

每一米高度

都见证着建设者的智慧与汗水

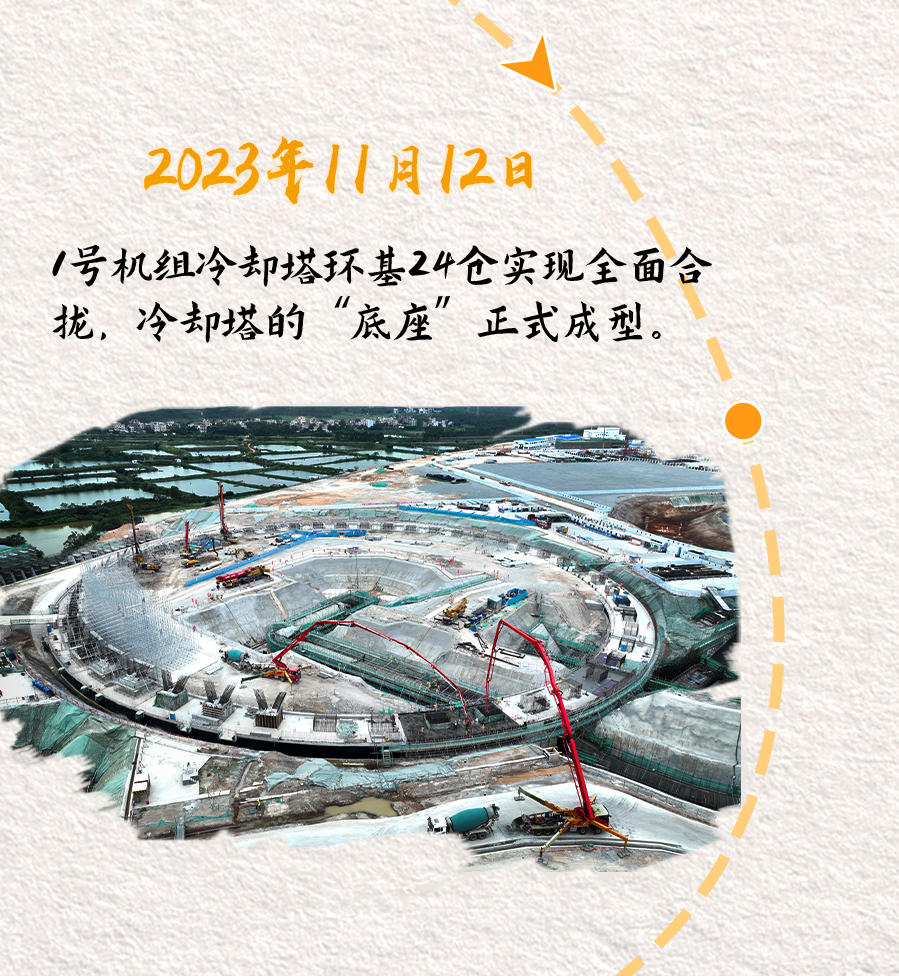

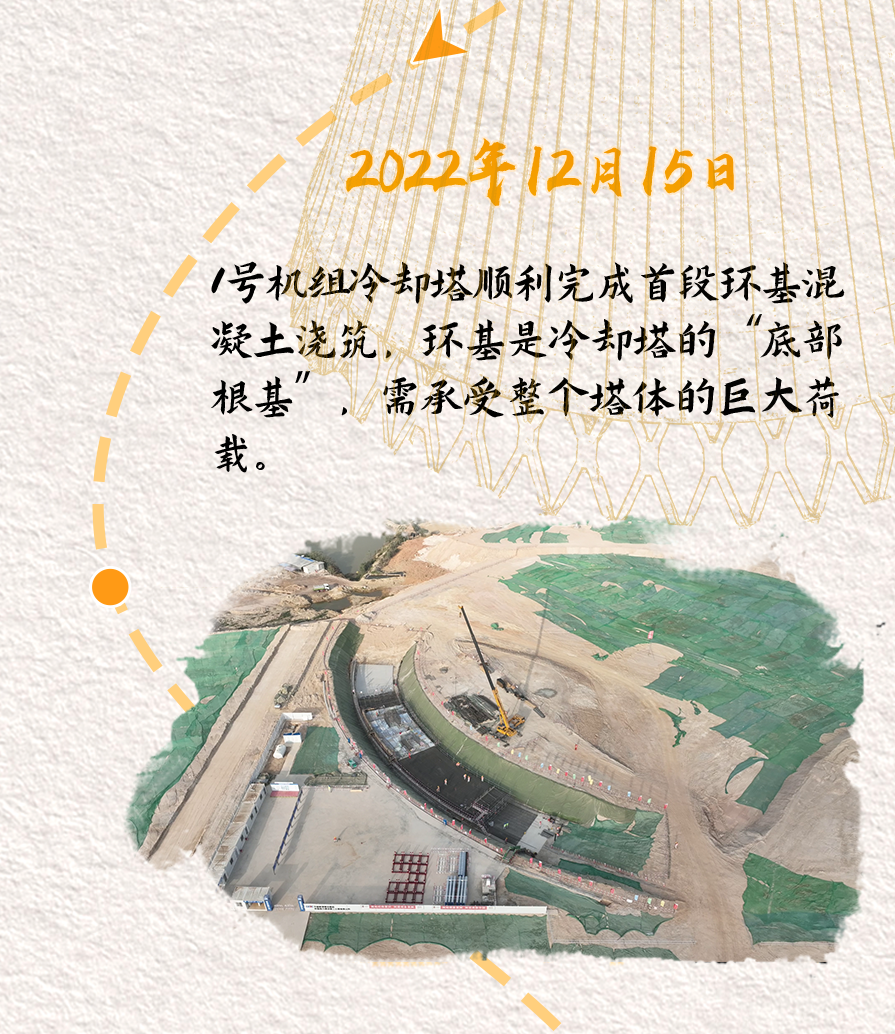

(点击下图的卡通人物)

一起回顾

砥砺前行的攀登历程

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
