当前位置: 电力网 » 火力发电 » 正文

湖北能源江陵电厂二期扩建(2×660兆瓦)工程项目1号机组汽轮发电机转子穿装工作圆满完成

日期:2025-09-17    来源:CSEPDI中南电力设计院

国际电力网

2025
09/17
09:58
文章二维码

手机扫码看资讯

关键词: 火电项目 火力发电 电力工程

近日,湖北能源江陵电厂二期扩建(2×660兆瓦)工程项目1号机组汽轮发电机转子平稳穿入发电机定子膛内,实现精准就位,标志着江陵电厂二期扩建工程项目1号机组大件全部就位,汽轮发电机整体轴系调整工作具备条件,为后续汽轮机扣盖奠定了坚实基础。

江陵电厂二期扩建工程项目汽轮发电机由上海电气电站设备有限公司发电机厂制作生产,其型号为QFSN-660-2 Ⅱ型二次再热汽轮发电机。发电机转子重72吨,转子护环直径1228毫米,定子内膛直径1316毫米,定子与转子单侧间隙只有44毫米,采用两台130/32t桥式行车配合专用工具完成穿装工作。

针对汽轮发电机转子穿转技术难度高、风险系数高、作业流程复杂等问题,江陵电厂二期扩建工程总承包项目部周密部署,超前策划,科学编制施工方案,在吊装前多次组织汽轮发电机转子吊装专题会议,制定详细吊装方案,部署安排各项工作任务。转子穿装前,组织联合各参建单位相关人员对发电机定子、转子进行全方位的检查清理工作,认真组织现场安全作业交底,为穿装转子作业做好前期准备工作。

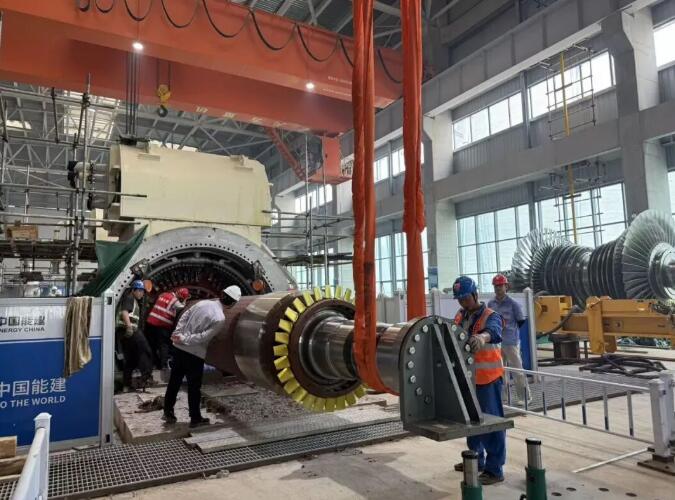

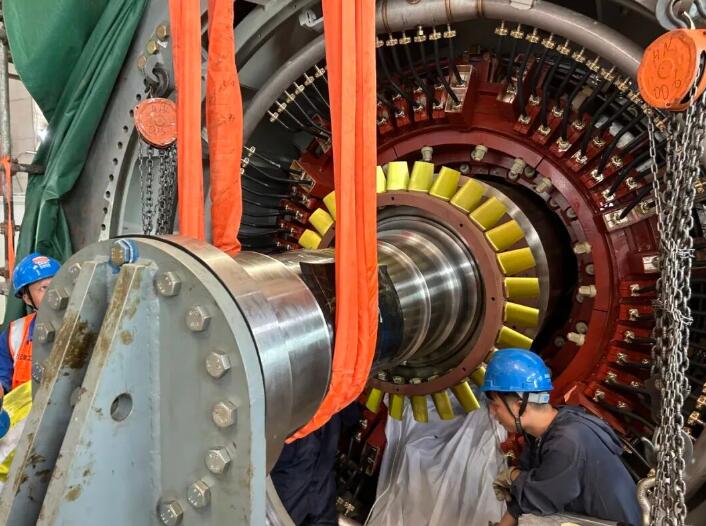

上午9:00,1号机组发电机转子穿装工作在14.5米汽机平台上正式启动。建设单位、监理单位及总包项目部相关负责人到现场全程指导监督。吊装过程中,各专业人员分工有序,密切配合,聚焦转子与定子的间隙,及时调整转子的传入量和中心位置。经过3个小时的精心组织和有序作业,发电机转子平稳穿入定子膛内。经现场检测,转子与定子之间间隙均匀,位置正确,穿装工作圆满完成。

此次工作的顺利实施,标志着1号汽轮发电机组安装工作进入冲刺阶段,江陵电厂二期扩建工程总承包项目部将继续以饱满的热情、昂扬的斗志,积极投入到项目建设中,为实现扣缸节点和投产目标而不懈奋斗。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
