内蒙古通威绿色基材新能源项目220千伏送出工程有序推进

日期:2025-09-11    来源:内蒙古送变电公司

国际电力网

2025
09/11
10:32
文章二维码

手机扫码看资讯

关键词: 输电线路工程 电力系统 电网建设

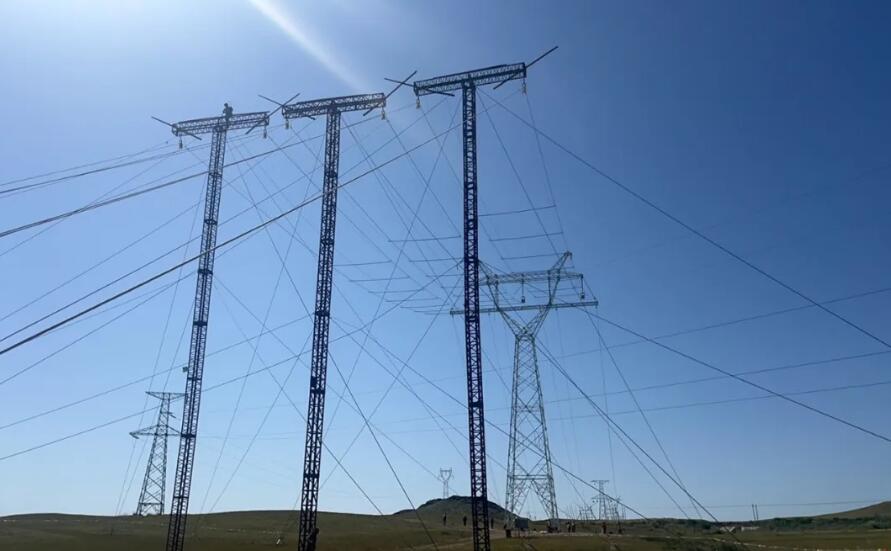

截至目前,由内蒙古送变电公司送电第一工程处承建的内蒙古通威绿色基材新能源项目220千伏送出工程完成基础浇筑128基,铁塔组立105基,架线24.243公里。近百名施工人员压茬推进基础、组塔、架线三大工序,现场奋战正酣。

该线路途经包头市达茂旗境内,起于通威绿色基材新能源220千伏升压站,止于百灵500千伏变电站,全长64.35公里,新建铁塔182基。混凝土方量4950.96立方米,铁塔总重1766.32吨。沿线地形以平原、丘陵为主。工程计划于2025年10月30日竣工。

进入九月以来,项目部积极协调青赔工作,克服交通运输不便和雨水影响,多措并举解决岩石地质、水坑基础施工和山地组塔、架线施工难题,重点加强高处作业安全管控,在重要部位、风险点增设专人盯防,确保现场施工按计划安全有序推进。

下一步,项目部将对照投运目标做好统筹安排,全力以赴攻克难题,确保项目顺利完工、按期交付。
