大同~天津南1000千伏特高压提前架线段首基铁塔完成组立

日期:2025-09-11    来源:上海送变电工程有限公司

国际电力网

2025
09/11
10:29
文章二维码

手机扫码看资讯

关键词: 特高压交流工程 输电工程 电力工程

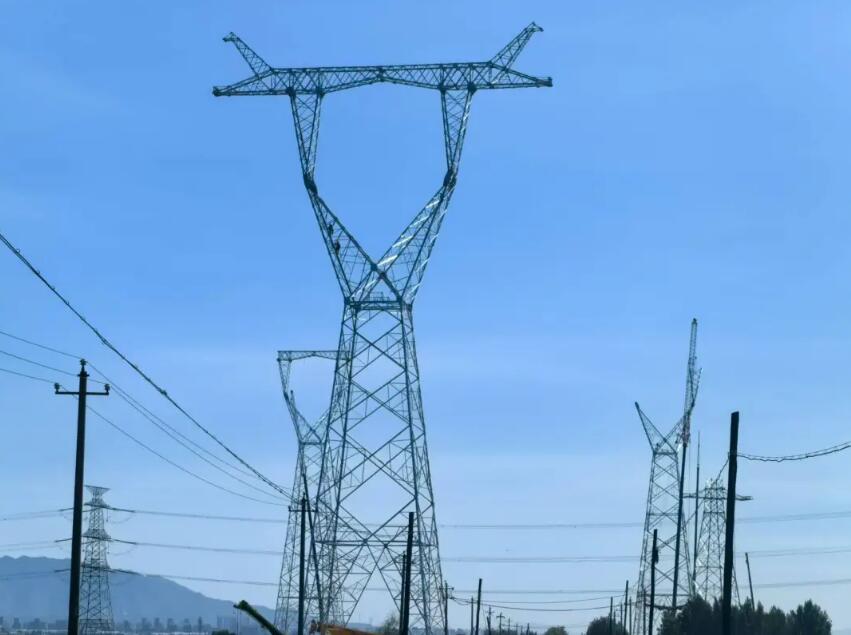

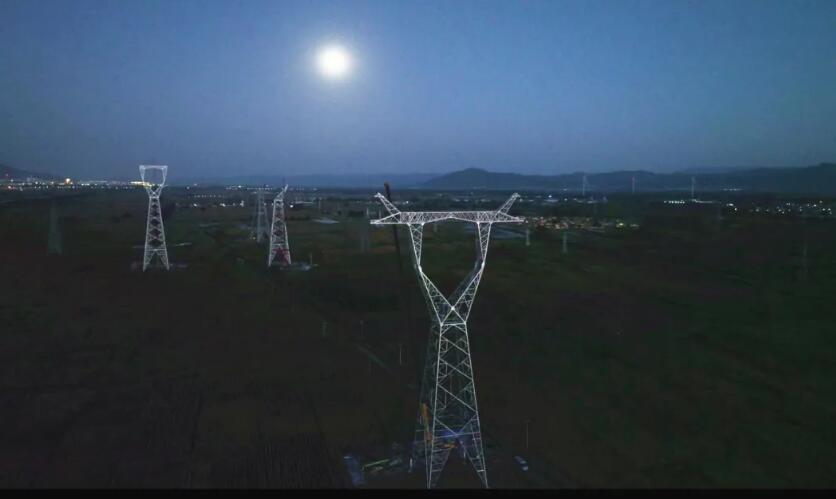

9月6日,由上海送变电工程有限公司承建的大同~天津南1000千伏特高压交流工程线路工程(冀3标)03L113号塔位现场,提前架线段首基铁塔成功组立。

此次提前启动铁塔组立施工,源于关键工期节点的严格约束。据悉,跨越运行线路500千伏水南一、二线架线施工停电窗口期已确定为9月11日至22日,仅12天的有限时间内需完成核心跨越作业。为保障后续工序无缝衔接,必须前置启动铁塔组立施工,任何环节的延误都可能导致错过停电窗口期,进而影响整个工程的整体进度。作为关键标段,大同~天津南1000千伏特高压交流工程线路工程(冀3标)线路路径总长度达71.589千米,需新建铁塔151基,此次率先组立的03L113号塔位,是共“停电跨越攻坚战”所需完成的8基塔位组立开篇之作。

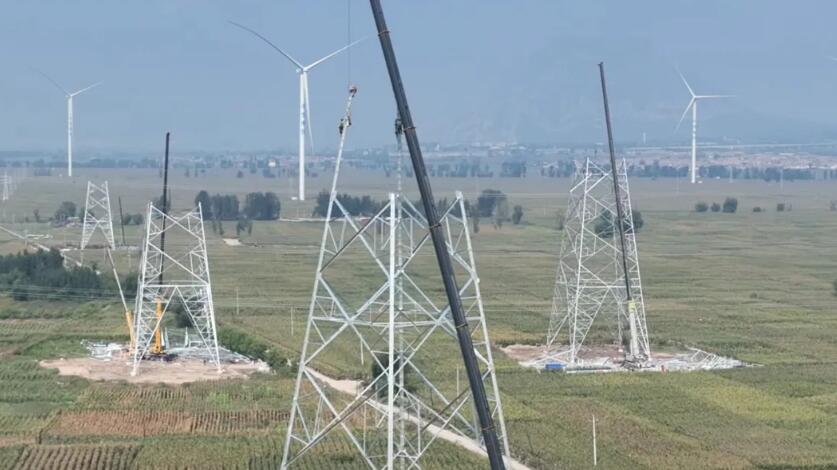

提前架线段首基组立是多重难点交织的严峻挑战。首先是时间倒逼下的工期压力,03L113铁塔全高103.8米、塔重约111吨,按计划需在5日内完成机械化吊装组立。8月正值张家口地区雨水天气多发期,连日的大雨暴雨对现场施工造成了很大的影响,进场道路多次被大雨浸泡,不仅影响商混罐车的进场,钢筋笼进场使用的吊车还可能导致塔位基础土壤松软,增加吊装风险,给本就紧张的工期再添变数。每基铁塔从材料进场、吊车吊装到消缺验收均需严格把控,各个工序被大幅压缩,对施工节奏的精准度要求极高。

面对重重挑战,项目负责人李劲云带领团队以“计划倒排、精确施工”破局:全面推行机械化施工,运用反循环钻机、挖掘机完成基础施工,流动式起重机完成铁塔组立,牵张设备完成架线工作;精确吊车的投入型号,运用25t、130t吊车、220t吊车、300t吊车完成不同阶段施工任务,减少对塔基土壤的影响;项目部通过铺碎石、铺钢板的方式夯实进场道路,制定大型车辆错峰进出时间表,保证每个基础按计划完成;施工人员在高强度作业中坚守安全底线——110余名施工人员每日提前1小时召开站班会,明确当日作业内容、安全要点及机械操作规程,提前2小时审核验收设备工器具,成功抢下工期,提前完成首基铁塔组立。

大同~天津南1000千伏特高压交流工程线路工程(冀3标)施工项目部将以首基组立为起点,全力攻克提前施工中的协调、天气、工期等难点,确保在9月停电跨越窗口期前完成其余7基铁塔组立作业。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
