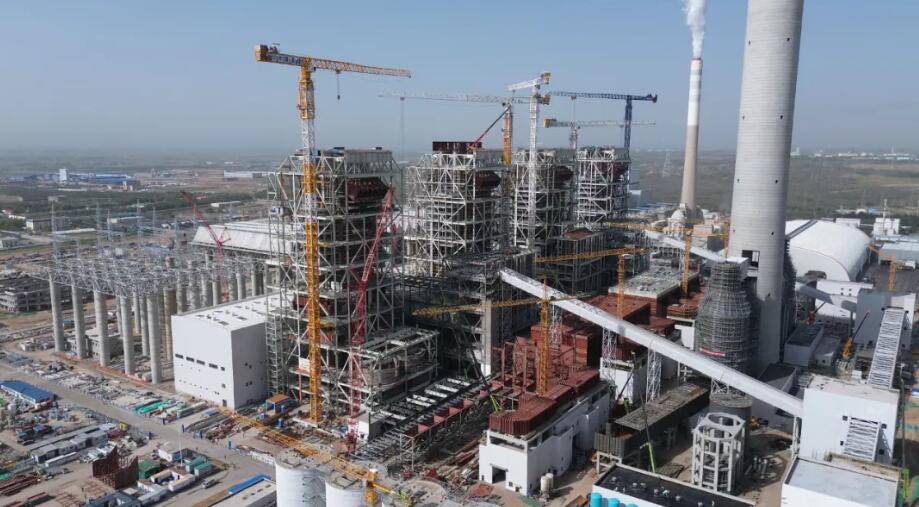

国能宁夏中卫电厂4×660兆瓦扩建工程5号锅炉水压试验一次成功

日期:2025-09-10    来源:中国能建江苏电建一公司

国际电力网

2025
09/10
10:55
文章二维码

手机扫码看资讯

关键词: 中国能建 火电项目 火力发电

9月9日

中国能建江苏电建一公司承建的

国能宁夏中卫电厂4×660兆瓦扩建工程

5号锅炉水压试验一次成功

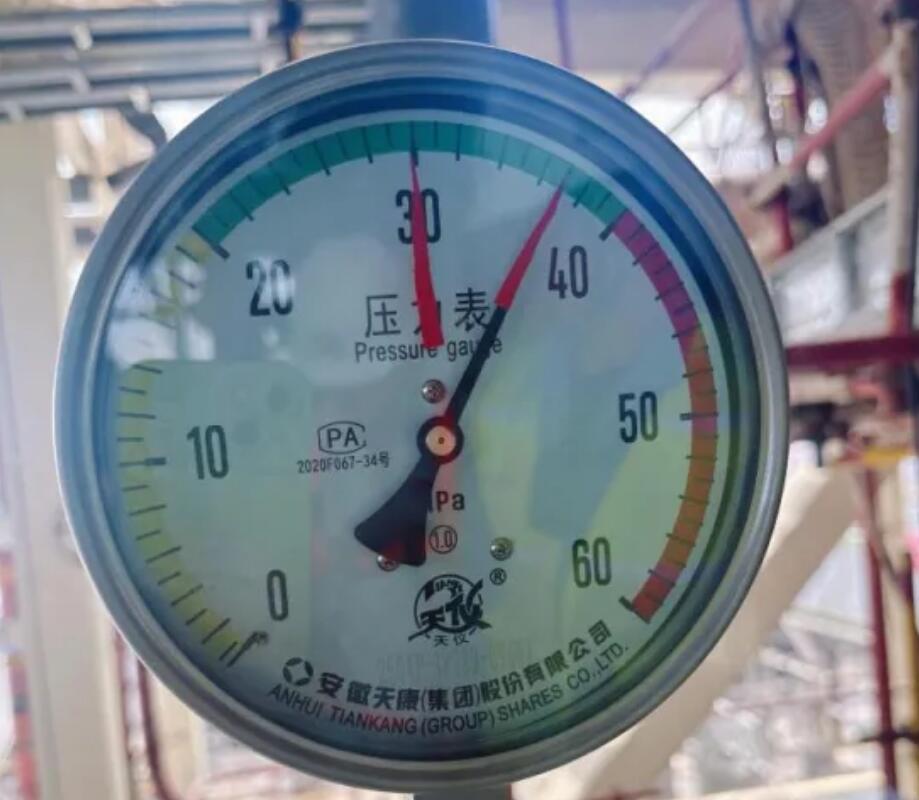

此次锅炉水压试验范围受监焊口共计48888道,一次汽系统工作压力为29.3MPa,试验压力为36.7MPa;二次汽系统工作压力为6.52MPa,试验压力为9.8MPa。

一次汽系统超压试验

9月9日13点26分,一次汽系统水压试验完成20分钟超压试验;9月9日19点18分,二次汽系统水压试验完成20分钟超压试验。经全面检查,焊口及承压部件、阀门无一泄漏、变形、渗漏,超压期间无压降,各项指标均达到了锅炉设计规范要求,实现水压“一次成功、零泄漏”目标,得到业主、监理以及宁夏特检院的一致好评。

自3月5日5号锅炉开焊以来,为保证锅炉水压试验顺利进行,项目部积极应对、超前谋划,克服中卫大风天气多、前期设备到货迟等诸多不利因素,优化施工方案,合理组织、调配人员和机械等各类资源,认真执行洁净化、精细化管理措施,加强质量管控。自三器吊装开始,每日组织召开水压试验进度盘点会,持续细化、优化各项措施,高标准通过了国家能源集团电力建设工程质量监督中心站、宁夏特种设备检验检测研究院对5号锅炉水压前质量监督检查。

当前,项目已进入全面攻坚阶段。为全力保障5号机组投产目标的实现,项目部多措并举推进工程建设。一是强化施工力量组织,对进度滞后或应开未开项目,全面核查协作队伍资源并发函督促,要求尽快组织人员开展工作。二是紧盯设备到货进度,提前创造作业条件,要求协作单位做好人员储备,确保到场设备可立即安装。三是围绕重要里程碑节点制定专项计划,持续排查资源短板,定期盘点并及时纠偏。四是以调试带动安装,按系统调试顺序清查和跟进尾工,动态调配资源。

此次5号锅炉水压试验一次成功

标志着锅炉本体设备安装工作圆满结束

向着并网发电目标又迈出坚实一步

接下来

项目部将一鼓作气,乘胜追击

紧锣密鼓地推进后续工作

为确保机组如期并网发电而全力奋斗!

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
