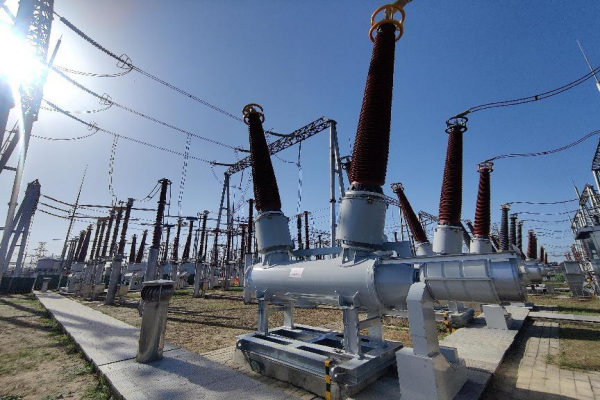

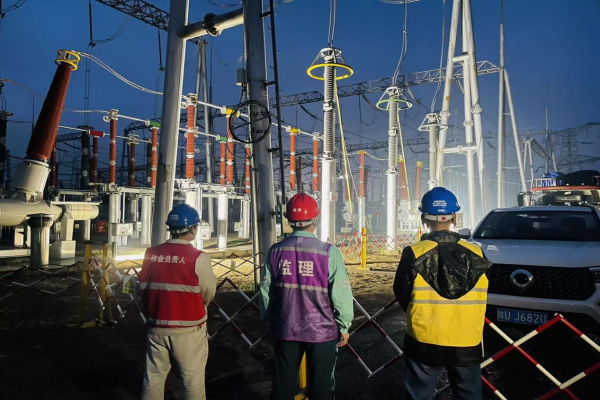

9月9日凌晨,由陕西送变电工程有限公司承建的330千伏聂刘变电站改造工程第四阶段顺利投运。该阶段主要对第六串设备进行更新,涵盖3360、3362开关,33602、33621隔离开关及相关二次设备。在公司领导统一部署,各职能部门通力协作下,全体作业人员连续奋战,确保了本阶段改造任务圆满完成。

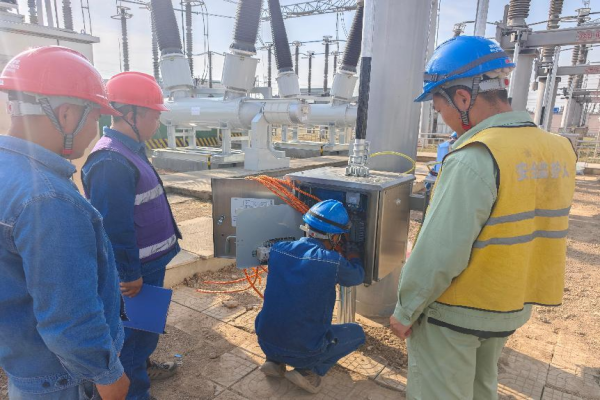

改造过程中,电气项目部将安全置于一切工作的首位,坚持执行标准化作业与安全规程。面对高空作业密集、邻近带电区域等复杂工况,现场配备专职监护员全程监督,并通过绝缘围栏实现物理隔离,高空作业人员全程系挂双绳安全带。在二次电缆敷设与接线环节,严格实施"一人操作、一人复核"制度,确保每根线芯精准到位,杜绝误触运行中设备及控制回路的可能性,最终实现全流程安全可控、零事故目标。
在现场管理方面,项目部精心制定每日计划并复盘分析,不断优化工序衔接,提前完成了二次线缆预制和导通试验。采用“吊车+人工”协同作业模式,将原本需2天的吊装任务压缩至短短1天完成;凭借高精度定位仪精准校正设备底座,大幅减少反复调整耗时。此举有效避免了后期等待,切实保障了工程优质高效推进的进程。
该阶段任务的圆满完成,显著提升了聂刘变电站的设备健康水平与运行可靠性,为陕西电网迎峰度冬构筑了坚强保障,也为后续改造工作积累了宝贵经验。下一步,电气项目部将持续弘扬“铁军”精神,科学统筹、稳步推进剩余工作任务,全力确保电网安全稳定运行。
