2025年9月8日,北京市发展和改革委员会发布《关于西桥110千伏输变电工程核准的批复》。
据批复内容显示,西桥110千伏输变电工程建设地点位于昌平区南口镇,建设内容及规模:新建110千伏变电站1座,总占地面积约5035平方米,总建筑面积约3640平方米,其中,地上建筑面积约2036平方米,地下建筑面积约1604平方米;新建2台50兆伏安有载调压变压器;新建220千伏和110千伏架空线路路径长度约5.45千米,新建电力隧道约227米,利用新建电力隧道和其他工程电力隧道敷设电缆线路折单长度约1.058千米;配套建设相关无功及二次装置。该项目总投资17638万元。
内容如下:
关于西桥110千伏输变电工程核准的批复
京发改(核)〔2025〕141号
国网北京市电力公司:
你单位《关于申请核准西桥110千伏输变电工程项目的请示》(京电发展〔2025〕362号)和《关于核准西桥110千伏输变电工程招标方案的请示》(京电招标〔2025〕212号)收悉。根据北京市规划和自然资源委员会昌平分局《关于西桥 110千伏输变电工程“多规合一”协同意见的函》(京规自基础策划(昌)函〔2025〕0055号)等文件,经研究,原则同意你单位实施西桥110千伏输变电工程。现就有关事项批复如下:
一、项目名称:西桥110千伏输变电工程。
二、建设单位:国网北京市电力公司。
三、建设地点:昌平区南口镇。
四、建设内容及规模:新建110千伏变电站1座,总占地面积约5035平方米,总建筑面积约3640平方米,其中,地上建筑面积约2036平方米,地下建筑面积约1604平方米;新建2台50兆伏安有载调压变压器;新建220千伏和110千伏架空线路路径长度约5.45千米,新建电力隧道约227米,利用新建电力隧道和其他工程电力隧道敷设电缆线路折单长度约1.058千米;配套建设相关无功及二次装置。
五、投资情况:项目总投资17638万元,全部由你单位自筹解决。
六、项目建设要严格遵守国家有关规划、土地、环保等规定,并办理相关手续。
七、项目建设要严格按照《北京市安全生产条例》及有关标准规范规定实施,确保安全设计、安全建设、安全投产;项目投产后,按照行业管理部门要求,做好安全运行等工作。
八、本批复附《建设项目招标方案核准意见书》1份,请你单位据此依法开展招标工作。在项目建设实施过程中,确有特殊情况需要变更已核准的招标方案的,应当报我委重新核准。
九、本批复有效期2年,请据此开展相关工作。如需延期开工建设的,应当在2年期限届满的30个工作日前,向我委提出延期申请。

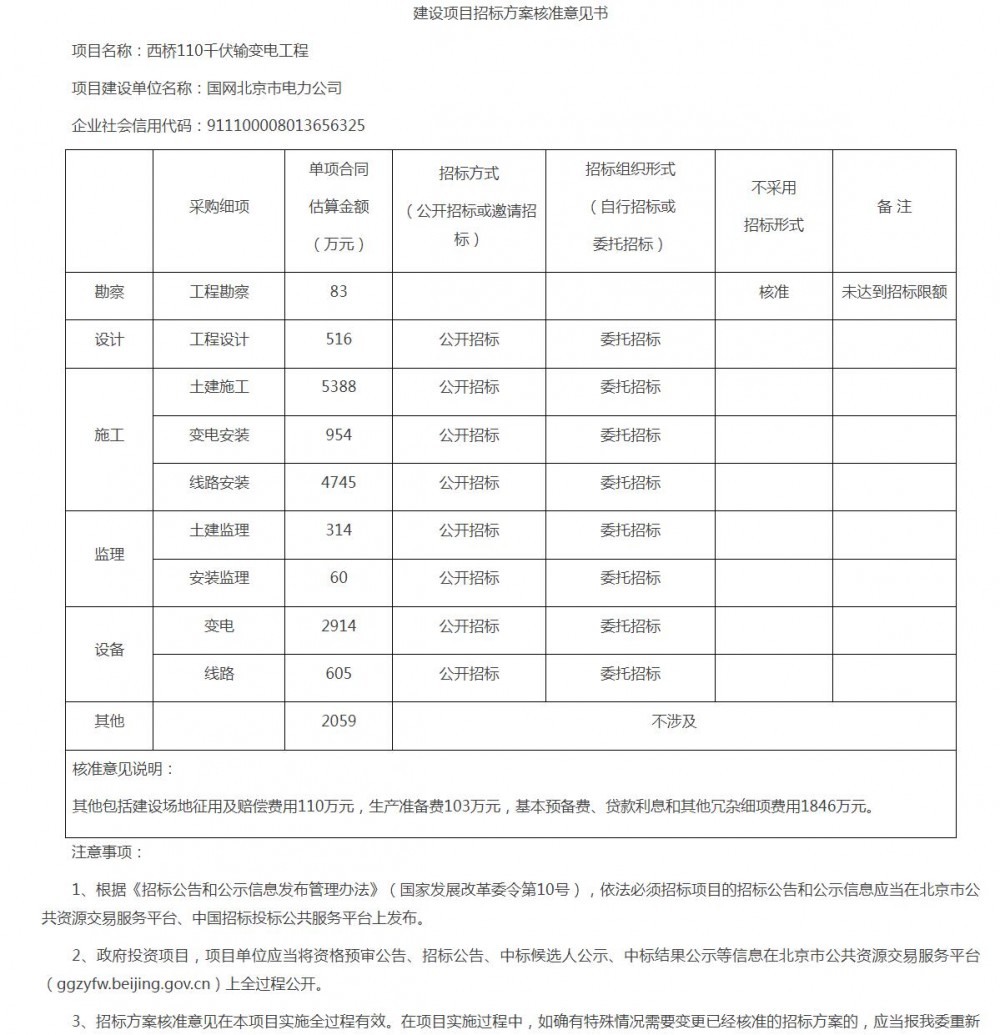

附件:建设项目招标方案核准意见书
北京市发展和改革委员会
2025年9月5日
