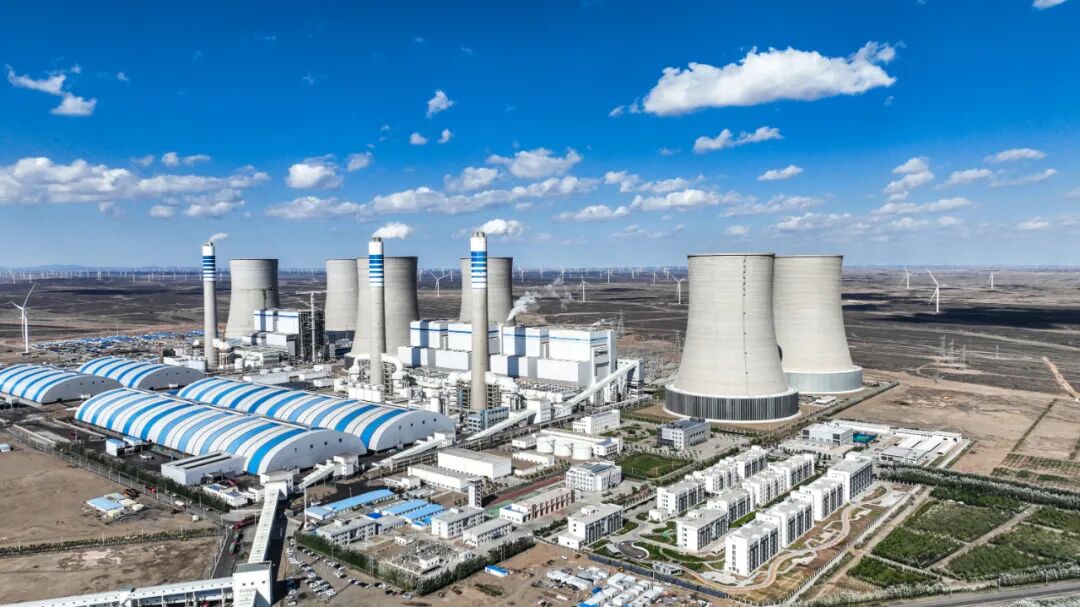

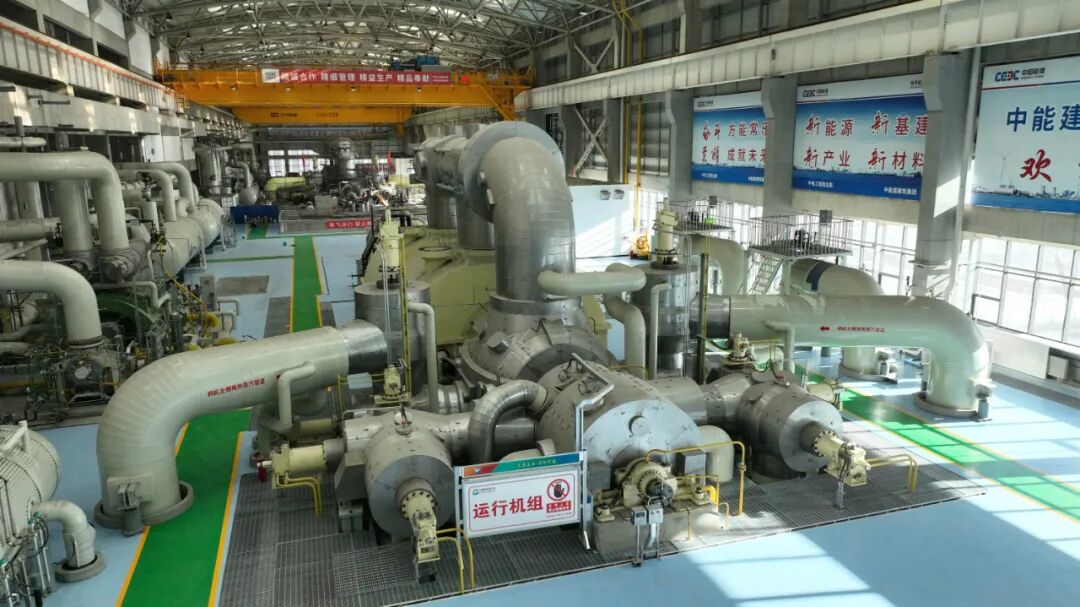

9月6日上午8时16分,甘肃电投常乐发电公司5、6号机组集控室内气氛热烈。在全体参建人员的共同见证下,甘肃电投常乐电厂扩建2×1000MW燃煤机组项目5号机组顺利通过168小时满负荷试运行,正式投入商业运营。
试运行期间,5号机组持续保持高负荷稳定运行状态,机组各主要系统和设备运行正常,各项性能指标优良,环保设施同步高效投运,二氧化硫、氮氧化物及粉尘排放浓度均低于国家超低排放标准,实现了绿色、高效、清洁运行目标。
自2023年项目建设启动以来,甘肃电投常乐发电公司克服诸多困难挑战,积极总结工程建设经验,探索建立并持续完善网格化管理机制,健全责任体系,各级网格员分层级、分区域履行管理职责,强化过程管控,精细组织、科学调度,实现安全、质量、进度齐抓共管。期间,该公司领导班子成员每日组织召开施工协调会,每周带队开展综合大检查,现场协调解决各类突出问题;不断加强人员培训,成立5、6号机组生产准备组,有效保障整套启动期间各项操作顺利进行。各专业管理人员下沉一线,精准掌握人、机、物等资源配置情况,协同各参建方大力开展关键领域、重点环节风险分析预控、隐患排查治理和反违章纠治,竭力保障工程建设零事故目标;不断健全质量管理体系,围绕“抓体系、抓流程、抓检测”质量管理思路,持续加大质量检测和监督旁站力度,有效保障了施工质量,确保了工程建设的安全优质高效推进。
目前,甘肃电投常乐发电公司正全力以赴推进6号机组调试工作,为按期实现“双机”年内高质量投产目标努力奋斗。
