陕西安康750kV输变电工程(线路工程安康旬阳、汉滨段)全线贯通

日期:2025-09-04    来源:陕西送变电工程有限公司

国际电力网

2025
09/04
13:59
文章二维码

手机扫码看资讯

关键词: 输变电工程 变电站 电力工程

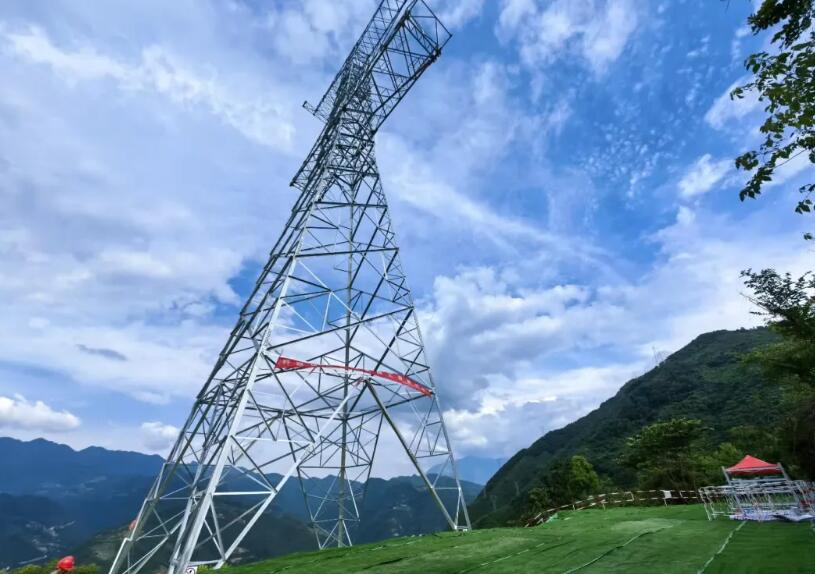

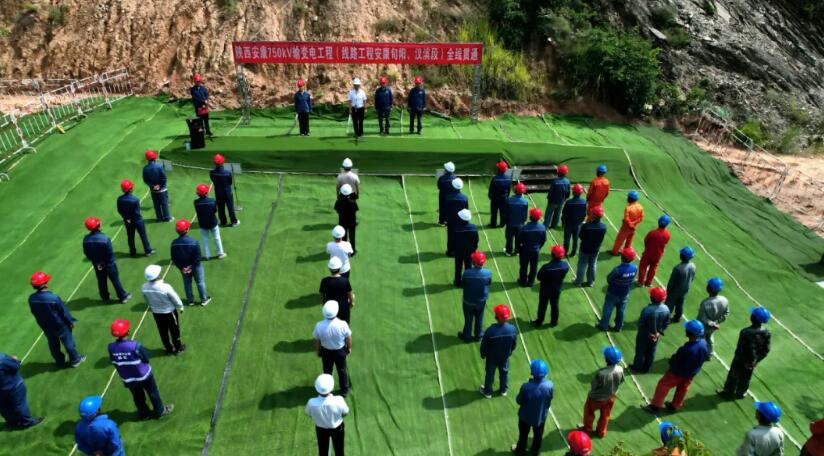

8月19日,陕西安康750千伏输变电工程(线路工程安康旬阳、汉滨段)全线贯通仪式隆重举行,标志着这条穿越秦巴山区的超高压"电力大动脉"取得建设胜利。

安康750千伏输变电项目是陕西省“十四五”电力基础设施重点建设项目,是实现750千伏电网向陕南延伸重要举措,对提高安康电网供电能力和供电可靠性具有十分重要意义,对保障西康高铁建设及建成投运供电具有重要作用。

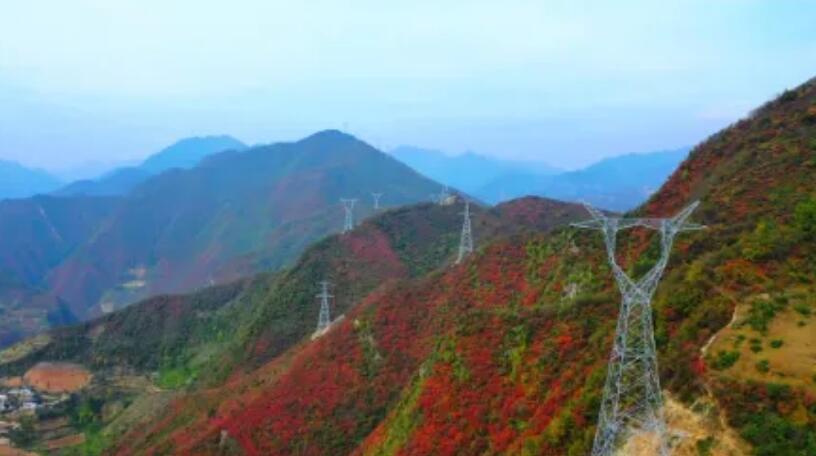

该标段于2023年10月正式开工,历时22个月,于2025年8月19日全线贯通,计划于2025年12月投运。该标段新建铁塔164基,架空线路97.698千米,规划架线区段15场,共计跨越10千伏电力线路36次,跨越35千伏电力线路4次,跨越110千伏电力线路2次。

回首建设征程,面对秦巴山地复杂地形、暴雨频繁侵扰、当地青苗阻拦等不利因素,本工程在施工现场安全防控、工程质量管理、进度推进等多方面受到了极大的制约,陕西送变电公司超前策划、多措并举。

协同发力 全力保障施工安全

该项目部与公司安监部协同发力,针对作业现场常见、频发的违章,制定针对性的安全防控强制措施,将“装置、行为、管理违章”统一纳入“网格化”管理,通过划分责任网格、明确责任人,实现对施工现场全方位、全过程的安全管控。

样板引路 严格防治质量通病

强化技术交底与培训,结合工程实际难点,组织专项施工方案评审与优化,确保各项工艺标准落实落地。同时,本工程扎实开展首基、首场“样板引路,示范先行”试点活动,用标准化施工流程为工程质量管理保驾护航。

进度纠偏 全力保障工程进度

采取“日跟踪、周分析、月总结”的进度管理模式,统筹策划施工组织、周密部署施工任务、科学调整施工力量,及时纠偏,保障关键节点按期完成。

聚力攻坚 稳步推进工程建设

项目部与政府、属地公司联合成立攻坚专班,针对本工程协调难点、堵点问题协调联动,建立快速响应机制,妥善解决征地、青苗补偿、进场道路等问题,为工程有序推进营造良好环境。

该工程的全线贯通,是全体参建人员不畏艰难、勇于担当的结果,后续,陕西送变电公司将以此为契机,继续发扬攻坚克难、敢打硬仗的精神,为电力事业发展贡献更大的力量。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
