陕煤信电:百万机组1号锅炉首根大板梁顺利吊装

日期:2025-09-03    来源:陕煤电力

国际电力网

2025
09/03
14:05
文章二维码

手机扫码看资讯

关键词: 陕煤电力 煤电项目 火力发电

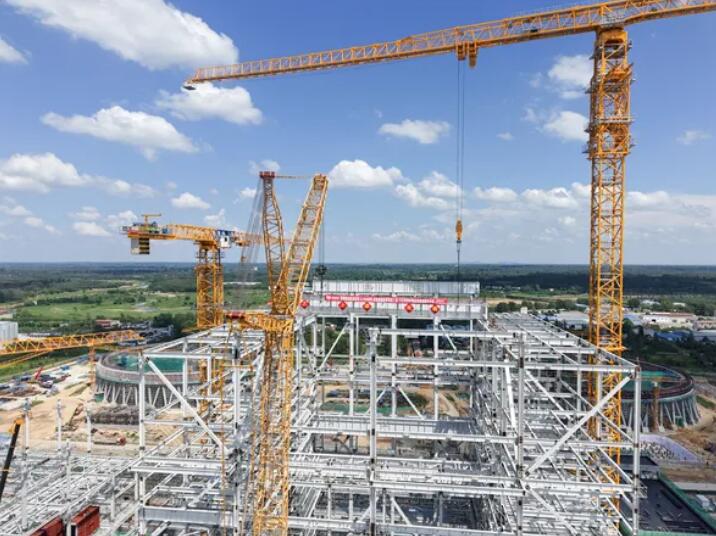

8月22日,从陕煤信电公司2×1000MW高效超超临界机组工程项目施工现场传来捷报,1号机组锅炉首根大板梁在800吨履带吊与160吨平臂吊“精准协作”下顺利吊装就位,提前30天完成节点目标,标志着1号锅炉钢结构主体安装进入尾声,为锅炉受热面安装打下坚实基础。

大板梁是锅炉钢结构的核心承载构件与标志性设备,其吊装堪称项目建设“硬骨头”,安装质量与进度直接决定整个项目的建设周期。该项目1号锅炉需安装5根大板梁,总重 798.6吨,吊装高度达92.4米。此次吊装的首根大板梁重87吨、长39米,对设备协同、精度控制和安全管理提出极高要求。

为保障吊装顺利,该公司统筹协调、周密部署,根据现场施工进度确定供货时间,派专人驻厂督促设备制造,确保材料及时到货。联合监理单位、施工单位技术人员组建团队,历经多轮方案编制、论证与优化,制定完善的吊装方案和应急预案,明确作业准备、吊装工艺、现场管理要求,对吊装机械、吊耳、钢丝绳等关键设备开展专项检查,对大板梁焊缝、挠度、尺寸等参数严格检测核对,以“零死角”准备确保吊装条件达标。

吊装过程中,严格落实“旁站”机制,安排技术专工与监理、施工单位人员全程驻守监督。通过细化技术交底、明确安全责任分工、强化现场风险管控,将安全与技术要求落实到人,保障吊装全程顺利、安全、高效,最终实现大板梁精准就位。

暑气蒸腾间,项目建设各主体工程全力加速,主厂房ABC排施工稳步推进,烟囱外筒施工至201米,两台锅炉除氧器精准就位,1号炉钢架整体通过验收,2号炉第三层钢架验收完成……一系列节点的高效达成,彰显了陕煤信电公司在重大项目建设中的硬核攻坚能力,更为整体投产目标的如期实现筑牢工程根基。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
