天津武清高村220千伏输变电工程完成主变上台

日期:2025-08-27    来源:津电送馨

国际电力网

2025
08/27
11:41
文章二维码

手机扫码看资讯

关键词: 输变电工程 变电站 电力工程

8月26日,随着两台主变压器本体与基础中心线精准校准完成,天津送变电工程有限公司承建的天津武清高村220千伏变电站工程#3、#4主变压器顺利完成上台就位,为后续电气调试及按期投运奠定坚实基础。

高村220千伏变电站是优化京津冀区域电网结构、保障数字经济发展的重要工程,总用地面积11449.7平方米,规划最终规模为4台240兆伏安主变压器,电压等级220/110/35千伏,本期建设2台240兆伏安主变压器,配套建设12回220千伏出线、22回110千伏出线及16回35千伏出线。工程投运后,将重点为中国电信股份有限公司京津冀大数据产业园分公司、中国联通京津冀数字科技产业园提供高可靠电力支撑,同时满足高村科技创新园周边居民用电需求,有效解决区域用电负荷增长问题,为地方数字经济与民生发展注入强劲电力动能。

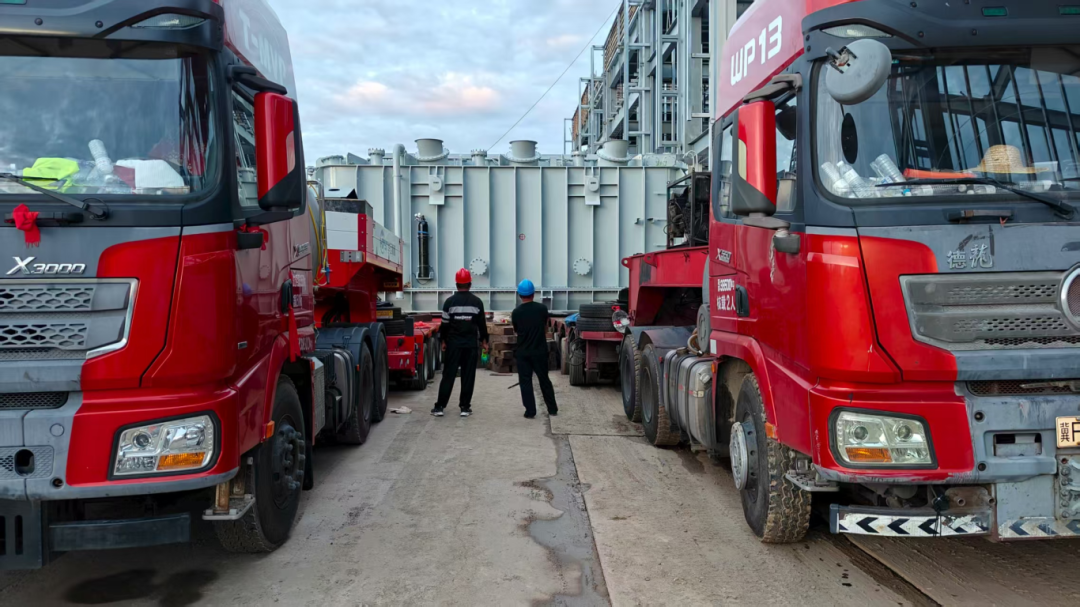

此次主变上台作业面临设备体量大(单台重182.81吨、尺寸10.3×3.32×3.97米)、场地空间有限、进站道路需特殊处理等挑战。在前期筹备过程中,项目部提前谋划、科学施策,牵头规划江苏南京至天津武清约1000公里的主变运输路线,同时选定牵引车搭配额定载重185吨的18轴平板车保障主变运输安全。另外,项目部安排现场施工人员提前处理进站场地,拆除道路栏杆、压实松软土地并铺设钢板,为设备进站创造有利条件。

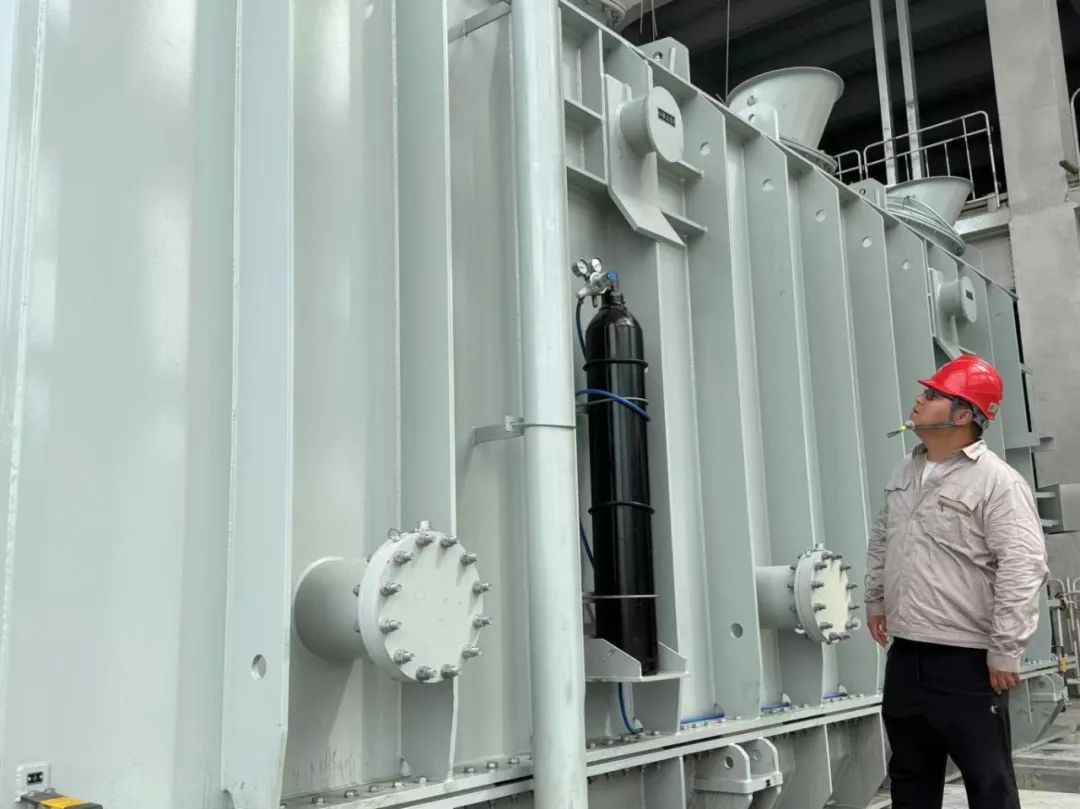

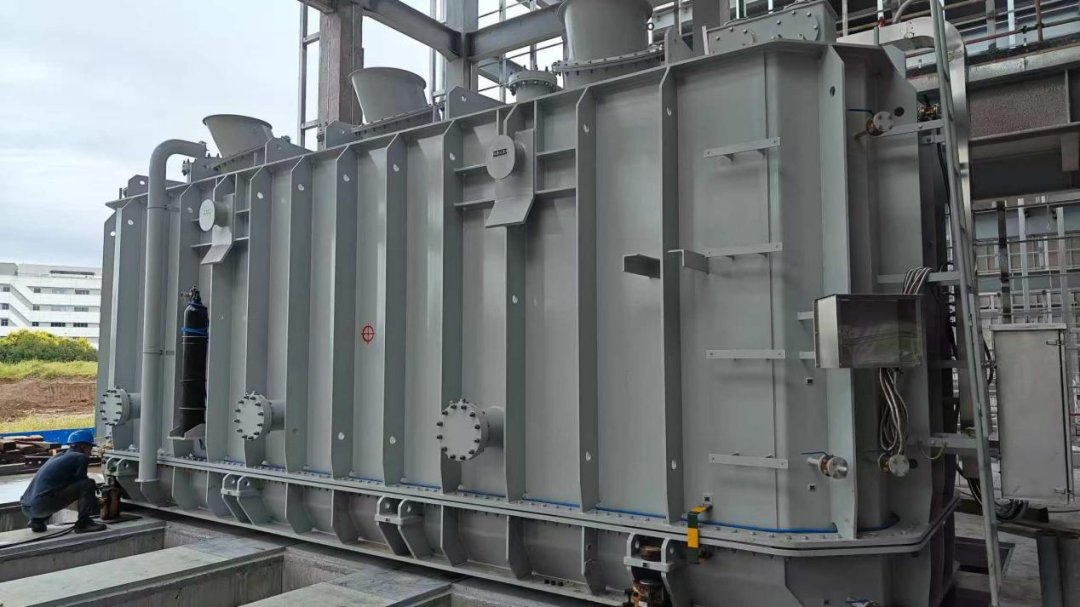

在主变上台过程中,项目部通过采用“液压顶推滑移法”替代传统方式,协调4台千斤顶、2台推力油缸及重型钢轨协同作业,通过搭建道木墩、钢轨平移、逐层抽枕木落位,实现主变毫米级精准就位。同时,项目部安排专人统筹指挥,配备质量专员全程控质、安全人员实时排除隐患,确保安全、高效、精准完成主变上台作业。

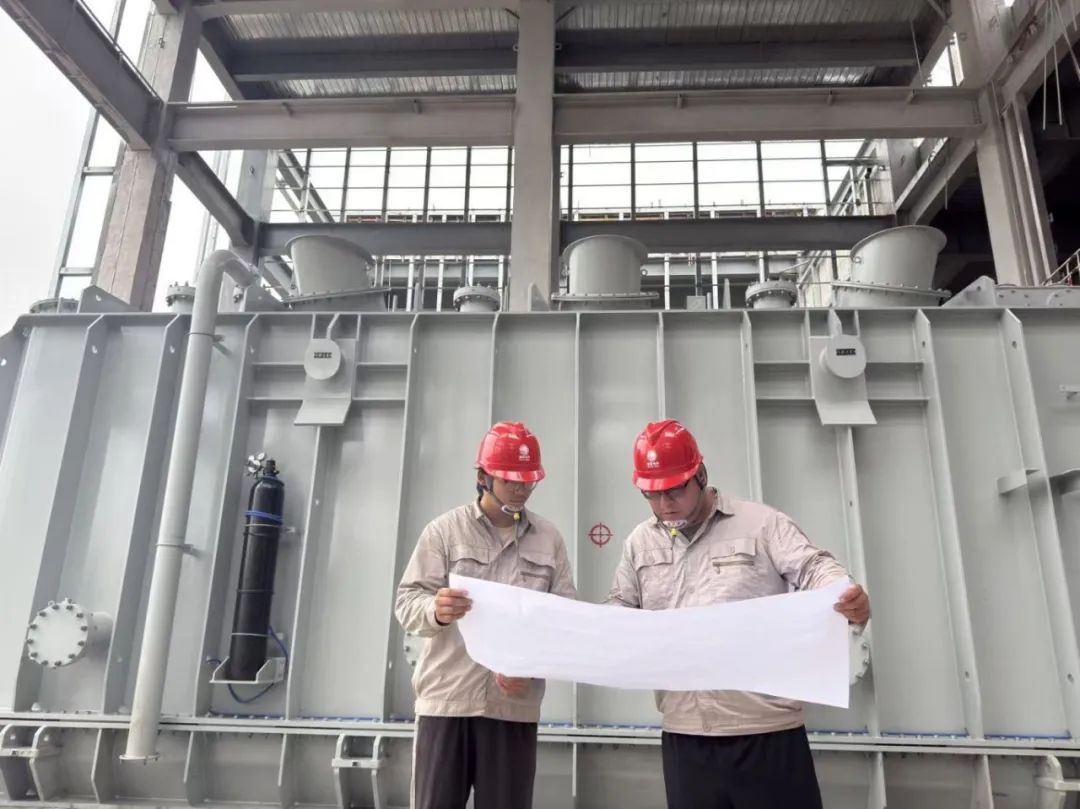

下一步,高村工程施工项目部将继续强化高风险工序管控,加大反违章力度,统筹施工组织,优质高效推进工程建设,确保该工程按期高质量竣工投产,为区域经济社会发展提供稳定、高效的电力保障。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
