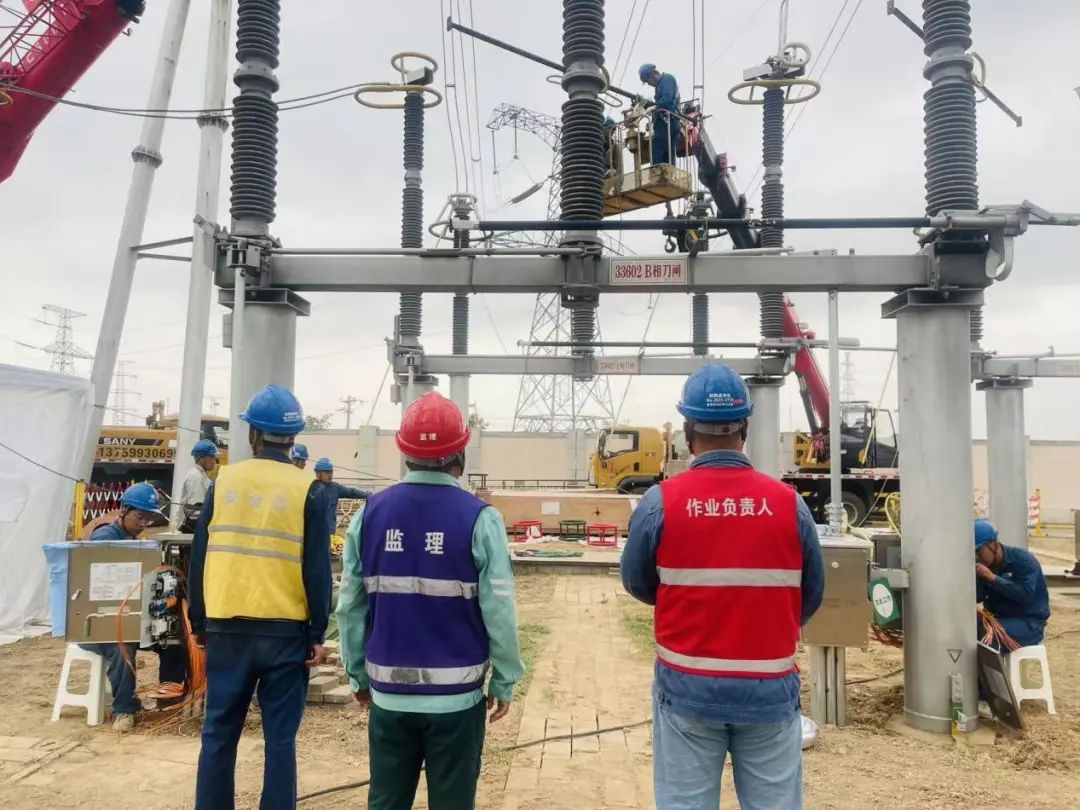

8月24日,330千伏聂刘变电站330千伏断路器、隔离开关及相关二次设备的改造工程正全面推进。目前,3360、3362开关的拆除和安装工作正在进行。其中,33602刀闸和33621刀闸机构箱的拆除已完成60%,3362开关引线的拆除工作任务过半。
本次改造工程规模大、作业面广,现场交叉作业多,二次隔离措施复杂。为尽量缩短设备停电时间、降低电网运行风险,项目部提前联合业主单位、设计单位,对施工图纸进行了多轮细致核对,加强沟通协调,确保发现问题及时整改。在施工进度把控方面,各方共同制定了图纸出具计划,明确时间节点与交付要求,并就施工方案中的技术难点和流程衔接等关键问题深入研讨、达成共识,为工程顺利推进提供了坚实保障。

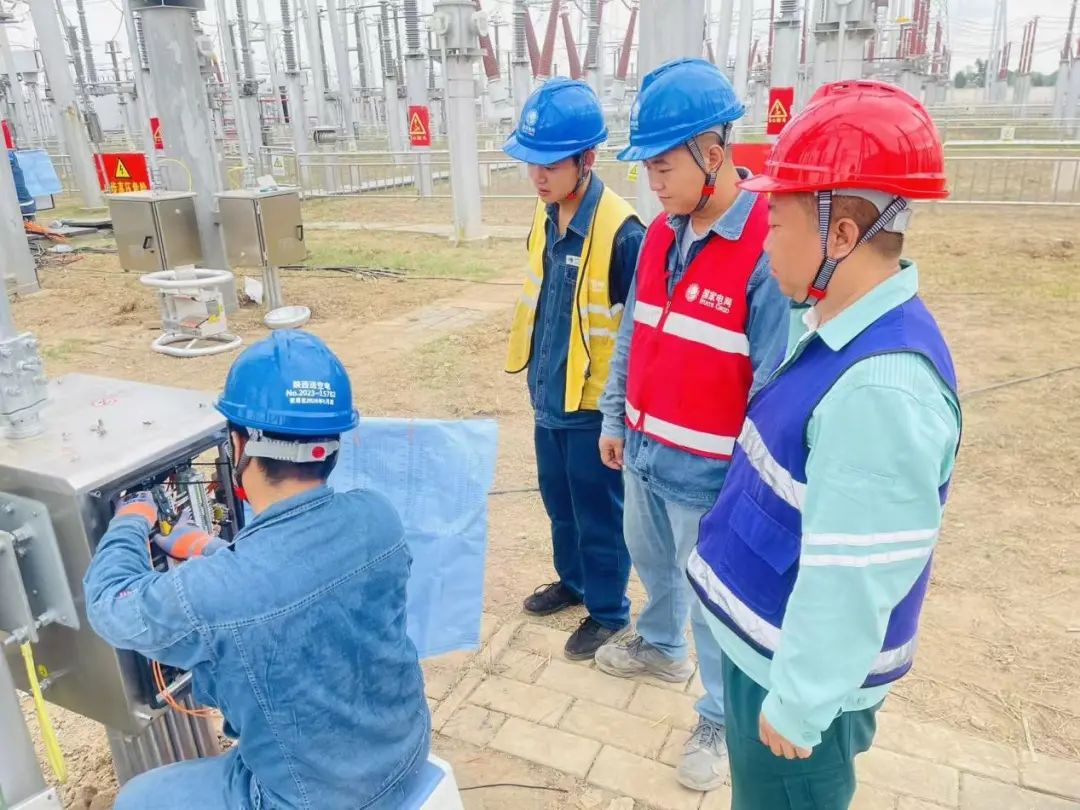

施工期间,项目部多措并举筑牢安全防线:一方面,组织参建人员持续开展“反三违、除五害、防五类”常态化学习,通过回顾典型违章和事故案例,切实提升全员安全意识;另一方面,对施工方案关键环节进行再梳理,明确流程逻辑,确保各环节衔接顺畅。针对施工中出现的动态风险点,项目部及时制定并优化安全措施,实现精准管控。工作负责人、专职监护人和安全员全程在场,与作业人员协同作战,实施全流程严格监督和细致管理,确保工程进度与安全生产同步推进。
据悉,本阶段工作预计于9月8日完成。聂刘330千伏变电站改造工程竣工后,将有效解决因系统网架增强导致的短路电流超标问题,进一步提高设备稳定运行水平,为工业生产和居民用电提供更加安全可靠的保障。
