8月9日,随着最后一个挖孔基础N14顺利完成浇筑,送变电公司承建的陕北至关中第三通道750千伏输变电工程(线路包8)基础施工任务全部完成,为后续铁塔组立和导线架设工作的顺利推进奠定了坚实基础。
陕北至关中750千伏第三通道输变电工程北起榆林神木市朔方750千伏变电站,南至西安市蓝田县白鹿原750千伏变电站。新建1座,扩建3座750千伏变电站,新建3条750千伏线路工程,新建铁塔2155基,线路共计长度1271千米。陕西电网位于西北电网东部,是西北电网的重要组成部分。陕北作为陕西重要的综合能源基地,电源建设条件良好,以国家“双碳”战略目标为导向,“十四五”期间全省新能源装机将迎来跨越式发展,陕北至关中第三通道建成之后,基本满足“十四五”末陕北地区大规模新能源送出及关中陕南地区电力保供的需要,对于促进国民经济的发展具有重大意义。
送变电公司承建的线路部分包8标段,即古贤开关站~洛川变电站750千伏线路工程,起于拟建延安市宝塔区吴太塬村750千伏古贤开关站,止于已建延安市洛川县南贺苏村750千伏洛川变电站。新建线路全长87.512千米,共新建铁塔144基,其中直线塔99基,耐张塔45基,全线按单回路架设,线路途经延安市宝塔区、宜川县、富县及洛川县。沿线海拔800米~1500米,沿线地形为山地100%。全线跨越任务多、难度大,跨越330千伏与110千伏线路5次,跨越35千伏及以下线路20次、跨越高速及国省道4次。

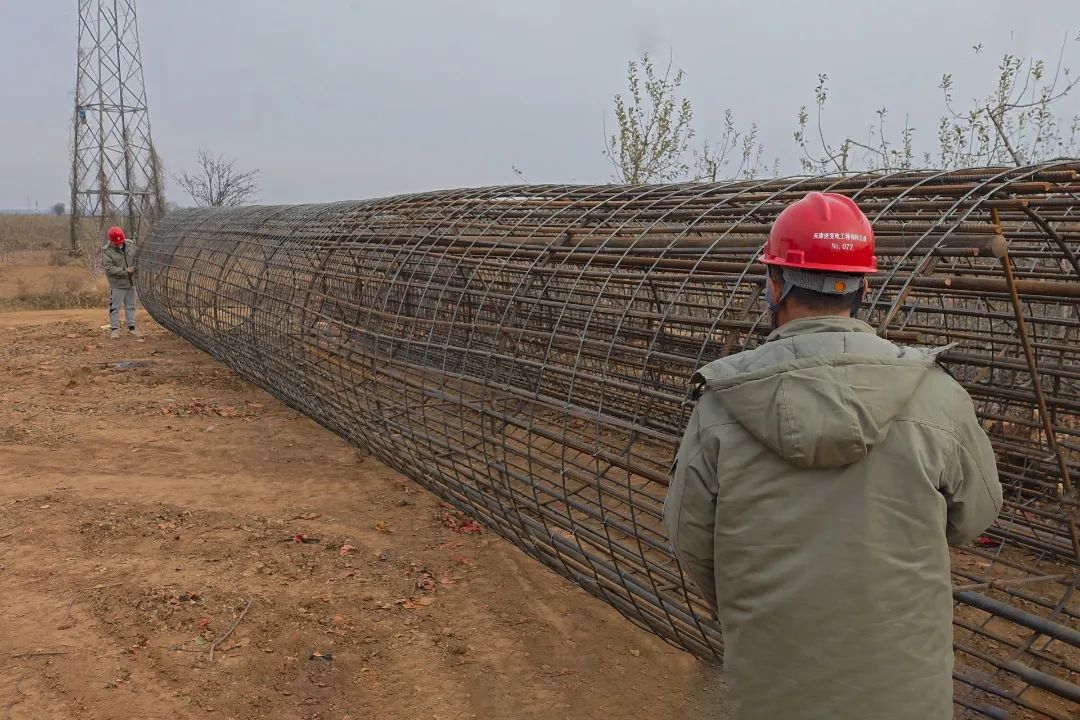

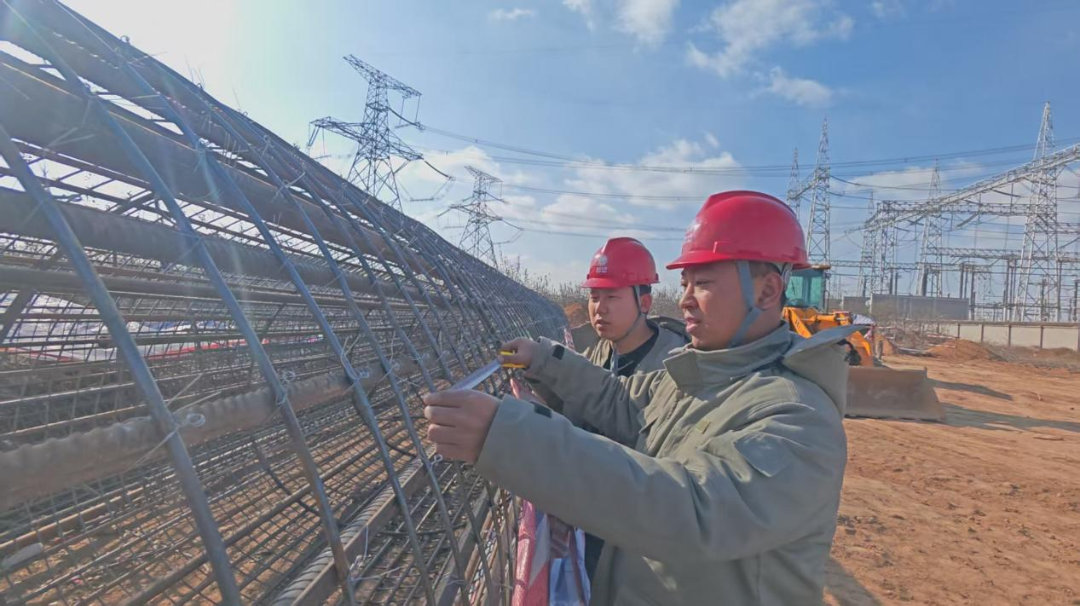

本标段近六成塔基设计采用人工挖孔施工,输二分公司施工项目部针对基础阶段的有限空间作业,严格落实逐基风险管控措施,作业前开展专项安全培训及技术交底,现场落实一体机、气体检测仪、防坠器、自锁器等安全工器具使用并定期检查工具状态,同时严格执行现场安全巡查制度,发现问题督促监督即时整改,确保人工挖孔作业可控在控、平稳有序。

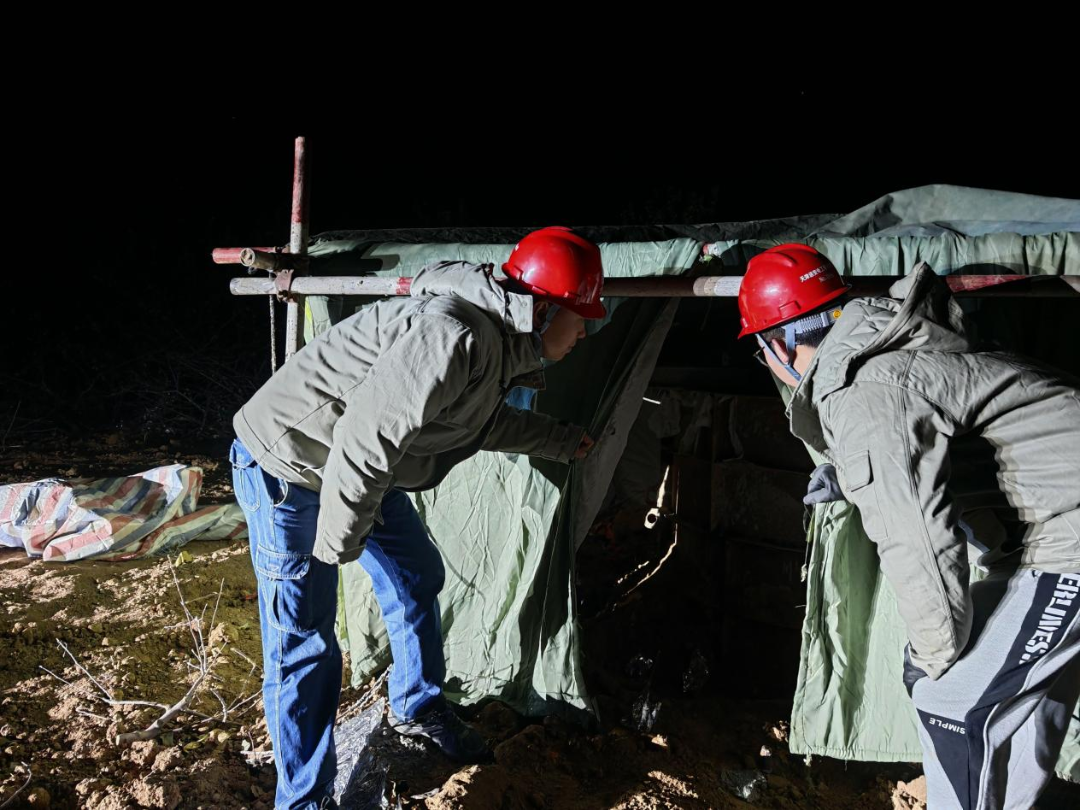

在寒冷的冬季,陕西地区的气温常常低至零下10-20度。2024年11月,雨雪天气提前入侵陕北地区,基础施工收到突如其来的低温、降雪天气等复杂气候影响,为现场工程施工作业带来巨大的考验。项目部全员不畏艰难、迎难而上,在遵循冬季施工安全质量措施的同时积极组织冬季施工。项目部为施工人员带去了防寒套装,现场增设取暖帐篷,配置火炉,灭火器以及一氧化碳报警器等,保障冬期基础施工进度。
在项目施工建设过程中,项目部全体人员凝心聚力,全力克服外协受阻、森林防火、通讯不畅、地形崎岖、天气恶劣等问题,积极同建设管理单位、属地协调单位进行沟通。同时针对施工作业计划制定严格的审批放行制度,作业前必须由施工班组提出申请,经项目部安全管理人员、技术人员审核,项目负责人批准后方可进行作业。审批过程中对作业环境、防护措施、人员资质等进行严格审查,确保现场符合安全要求,施工进度稳步推进。
下一步,该工程将迎来组塔架线高风险作业集中期,输二分公司施工项目部将继续发扬“津送铁军”精神,全面落实安全责任,加强施工质量管理,统筹施工资源进场,确保后续组塔和线路架设工作顺利如期完成,为陕西地区的经济社会发展和电力能源保障贡献力量。
