甘肃电投常乐电厂2×1000兆瓦燃煤机组扩建工程5号机组汽轮机首次冲转一次成功

日期:2025-08-11    来源:常乐之声

国际电力网

2025
08/11
09:17
文章二维码

手机扫码看资讯

关键词: 燃煤机组 火力发电 火电项目

8月10日上午5时45分,甘肃电投常乐电厂2×1000兆瓦燃煤机组扩建工程5号机组汽轮机首次冲转一次成功,稳定达到额定转速3000r/min,标志着该机组正式进入整套启动核心阶段,为后续机组并网及168小时满负荷试运行打下基础,向“双投”目标迈出关键一步。

汽轮机冲转是对汽轮机首次整体运行状况和运行指标进行检测的重要操作,是机组整体运行及168小时试运行的基础试验。

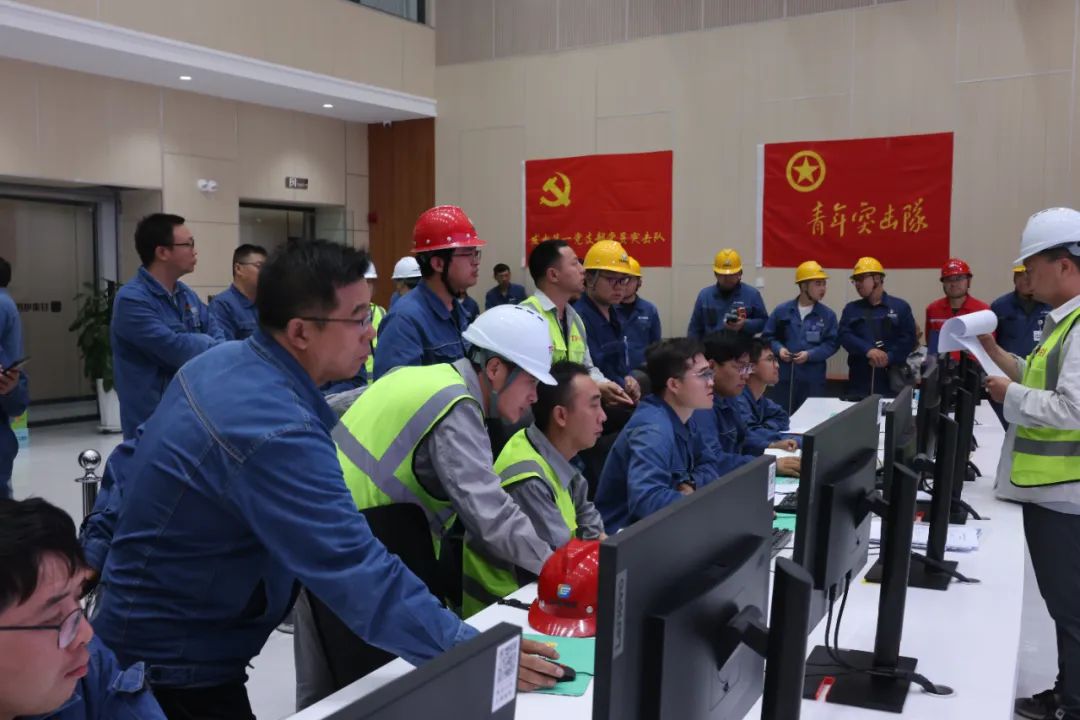

凌晨2时30分,随着调试总指挥“开始冲转”的指令下达,汽轮机冲转工作正式开始。在全体参建人员的协同配合下,机组转速从零开始平稳攀升,顺利通过低速暖机阶段,5时45分,5号汽轮机达到3000r/min的额定转速并成功定速。经实时监测,轴承振动、轴瓦温度等核心参数满足技术规范要求,系统运行平稳可靠,首次冲转一次成功。


为确保5号机组汽轮机冲转一次成功,常乐发电公司高度重视,科学谋划,周密部署。冲转前,多次组织技术人员召开专题会议,结合1-4号机组汽轮机冲转过程中的典型问题进行深入讨论,研究制定冲转方案,同步开展安全措施交底与培训,稳步推进调试进程,全面做好关键点控制,严格控制冲转条件,为冲转成功提供了坚实保障。

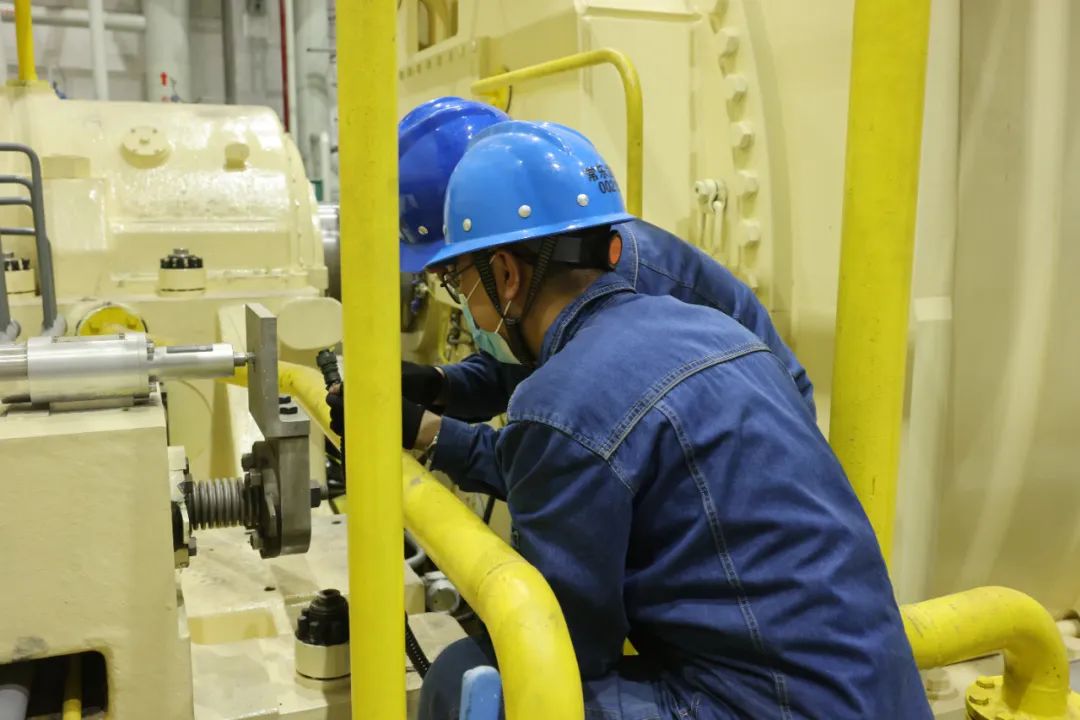

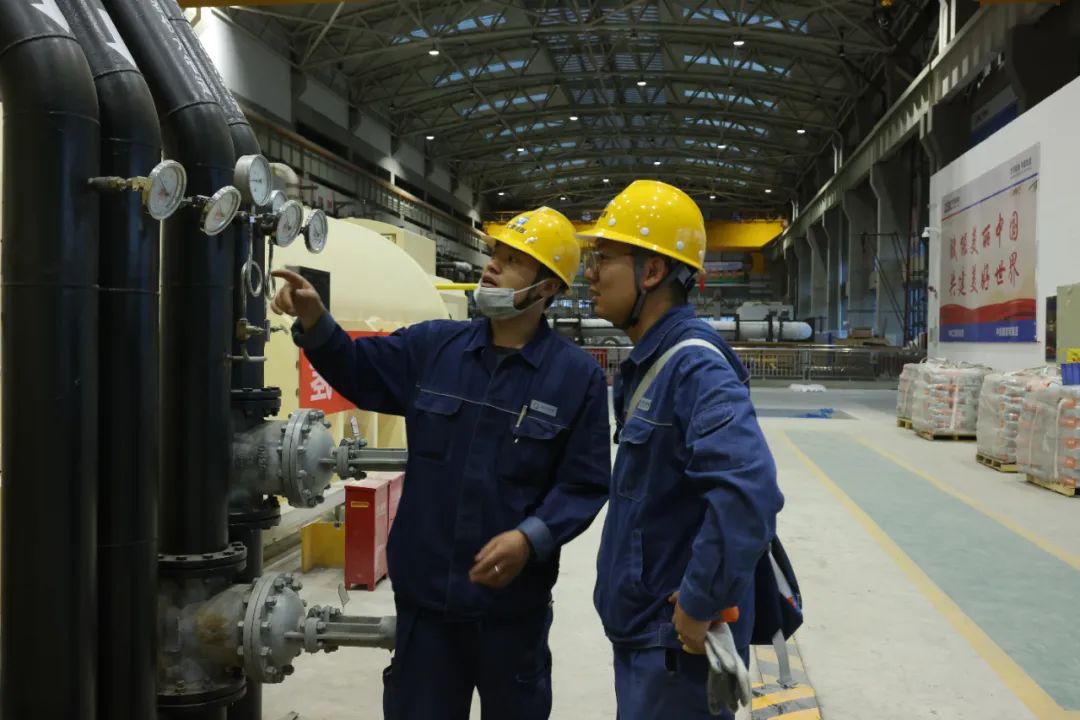

冲转过程中,公司领导靠前指挥,全过程监视机组运行情况,运行、检修生产准备人员24小时坚守,确保设备状态检查、冲转暖机等关键步骤稳步有序推进。

下一步,常乐发电公司将紧盯“双投”目标,继续发扬“严、细、实”的工作作风,全力做好机组并网和168小时满负荷试运行等准备工作,向着高标准投产任务目标奋勇前进。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
