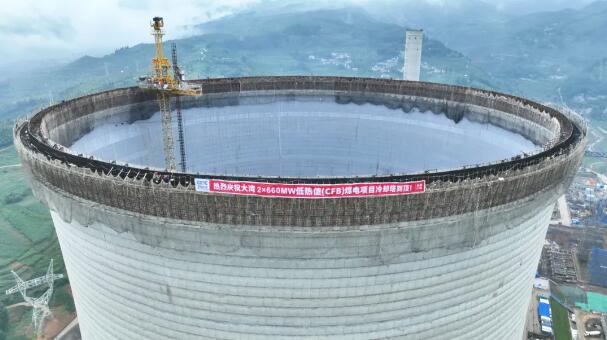

6月25日,由中国能建湖南火电承建的贵州大湾2×660兆瓦低热值(CFB)煤电项目冷却塔筒壁结构顺利到顶。
本项目冷却塔筒壁为双曲线型自然通风冷却塔,共138节,高190米,出口内直径92.656米,喉部直径88.5米,喉部标高152米,双机共用一塔。施工采用传统三角架翻模+液压顶升施工平桥及多功能升降机+汽车泵送料施工工艺,从技术层面为筒壁混凝土施工的稳定性和精确度提供了坚实保障。
PART 01
科学谋划 筑牢根基
交底会议
为确保冷却塔外筒施工安全高效推进,项目部组织召开技术交底会议,周密部署,全面传达施工工艺要点,明确安全管理要求,细化质量验收标准,并制定应急处置预案,确保各项措施落实到位。通过系统的方案论证和全面的技术交底,为施工作业顺利推进提供了双重保障,实现了施工效率与安全管控的协同提升。
质量检查、验收

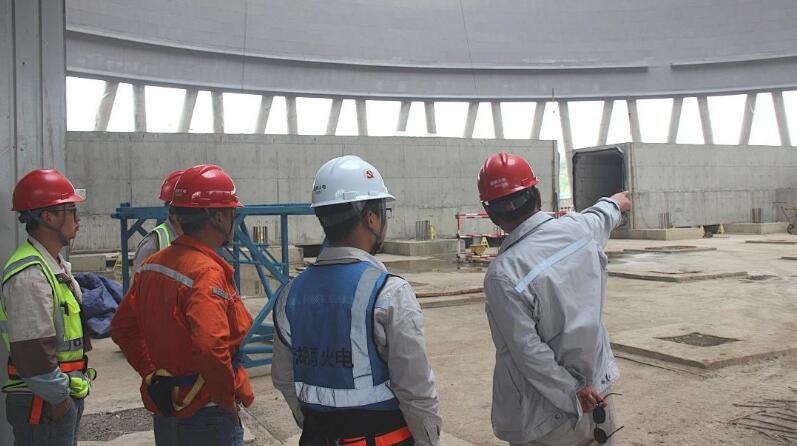

为确保冷却塔施工质量全面受控,项目部实施全过程动态监管,定期开展质量巡查,并对环基、人字柱、筒壁等关键部位严格执行举牌验收制度。
安全检查

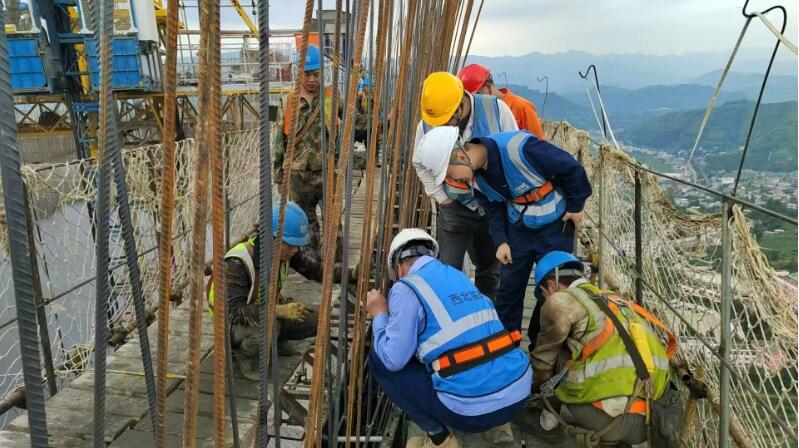

为确保施工安全,项目部常态化开展安全检查,并对作业区实施全覆盖巡查。重点检查脚手架稳固性、临边防护及用电规范性,并及时纠正工人劳动防护用品佩戴问题。日常开展针对性安全交底,核验特种作业人员持证上岗情况,对发现的隐患立即整改闭环,确保施工全过程安全可控。
PART 02
众志成城 铸就精品

党员带队检查

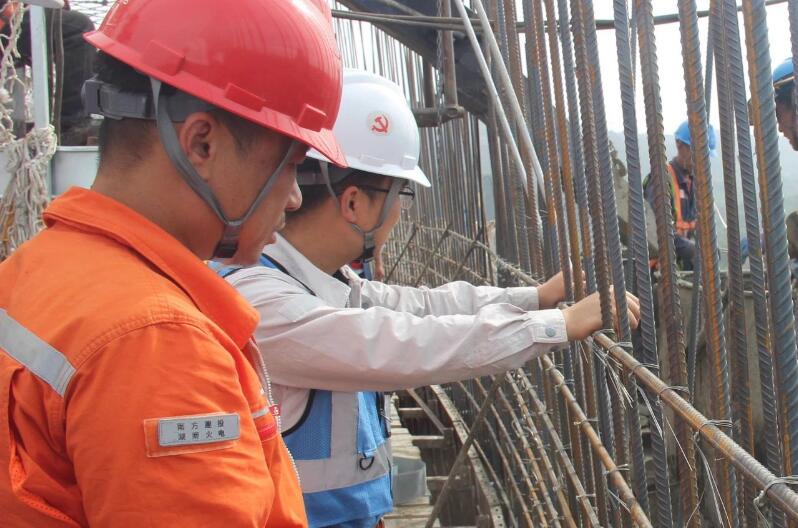

大湾项目充分发挥党员先锋作用,成立党员安全责任区,由党员骨干带头开展安全巡查活动。在党员带队检查期间,重点检查了高空作业防护、起重吊装等高风险环节,主动协助班组排查隐患。通过党建引领,带动全体施工人员自觉遵守安全规程,让党旗在安全生产一线高高飘扬。

2024.7.8冷却塔环基浇筑

2024.11.9人字柱及环梁浇筑

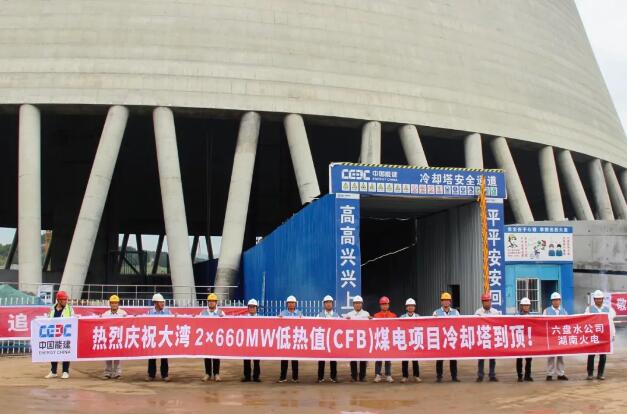

2025.6.25冷却塔筒壁到顶
贵州大湾项目始终秉承
“勇于任事,敢为人先”的企业精神
严把施工标准,优化工艺流程
以高标准、严要求推动工程优质高效建设
全体参建人员将凝心聚力、接续奋斗
坚持安全为基、质量为本、效率为要
全力打造经得起历史检验的标杆工程
