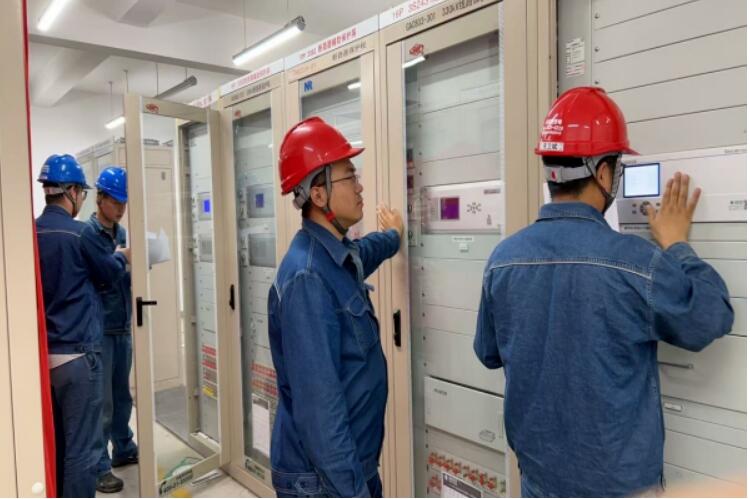

6月26日凌晨1时,随着3S2431咸代线顺利带电投运,标志着由陕西送变电工程有限公司承建的咸林330千伏变电站保护改造工程圆满收官。本次改造工作于6月5日正式启动,经过22天连续奋战,先后完成4组屏柜更换、拆除二次线路、新增电缆敷设与接线、光缆敷设及熔接、保护装置对调等关键任务,为渭南电网的安全稳定运行提供了有力保障。
自工程启动以来,项目部秉持严谨高效的管理理念,严格执行“日预控、周点评、月协调”管理制度,科学规划施工顺序与时间节点。每日组织技术、施工人员开展预控工作,精准识别潜在问题,提前制定风险防控预案。现场深化与调试人员的协作机制,针对保护对调、开关传动等关键环节,委派资深调试技术骨干向施工人员系统讲解作业流程与技术规范,显著提升施工人员对继电保护、二次回路等核心技术的掌握水平,实现操作规范统一,保障工程按计划稳步推进。同时,项目部积极协同建设公司、监理单位,构建权责明晰的作业责任与监督体系,确保每项作业实施主体明确、监督职责落实到位。
在安全管控方面,项目部构建了全方位、多层次的安全管理体系,严格执行标准化作业流程,将工艺标准及反事故措施细化至每一道工序,确保工序质量可控、工艺参数达标。针对二次屏柜拆除、电缆绝缘包扎等高危作业环节实施重点监控,强制使用专业绝缘工具,对带电部位设置多重隔离防护,严防误碰、误接线及误整定事故发生,实现全过程安全零事故、质量零缺陷目标。施工区域同步设置醒目安全标识牌,切实保障现场作业安全有序开展。
该项目的顺利投运,将为秦岭电厂电力输送及渭南经济发展提供有力保障,在迎峰度夏的关键时期,为华州地区筑起电力安全屏障,助力渭南经济蓬勃发展,并为电网安全稳定运行注入强劲动力。
