6月22日,浙能台二电二期扩建工程3号机发电机定子顺利吊装就位,标志着汽轮发电机本体设备正式进入安装高峰期,为年底3号机组投产奠定坚实基础。

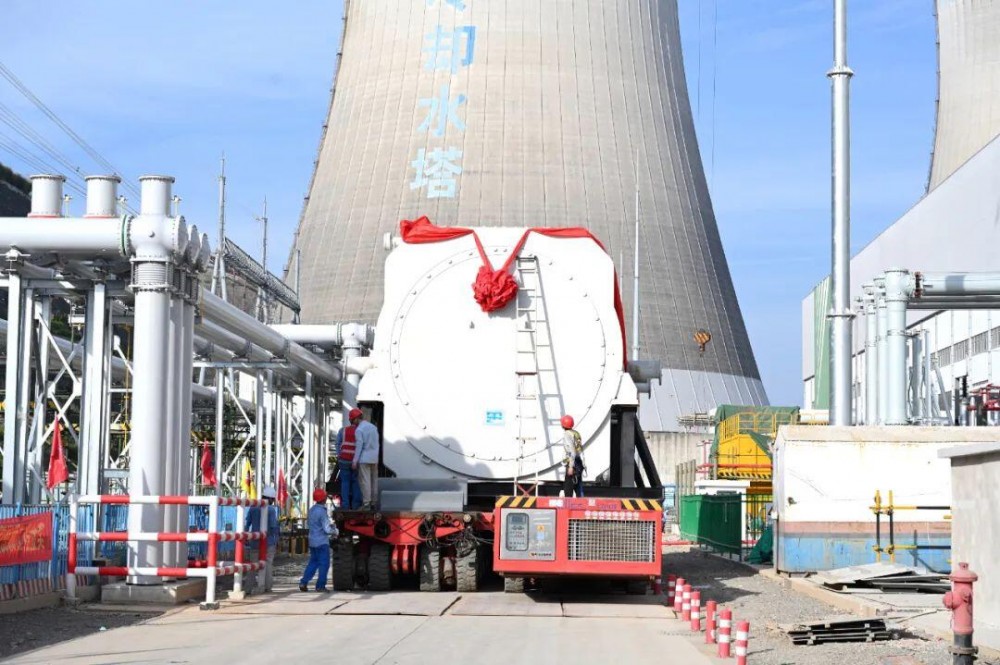

发电机安装是电厂建设的核心环节,直接决定机组投运后的发电效率与稳定性。浙能台二电二期扩建工程3号发电机于今年5月底在制造厂内完成定子总装工序,以整体型式搭乘货轮运输,并全程通过GPS进行实时动态监控,历经20余天安全抵达台二电码头,借助码头浮吊完成卸船作业,再经由厂内大件专用运输车平稳运抵二期汽机房吊物口。

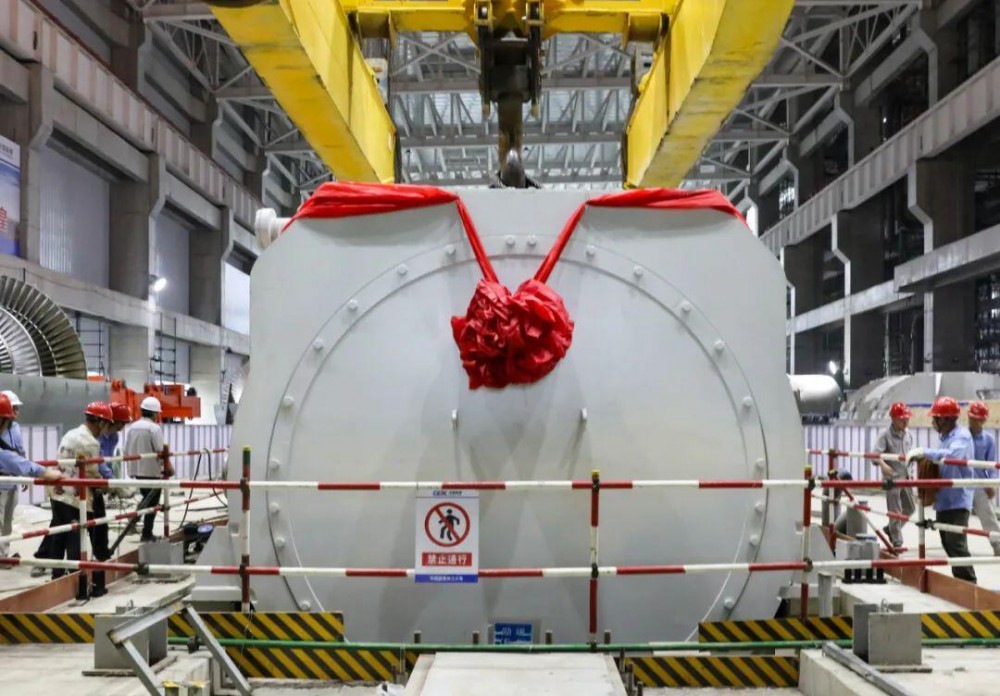

本次吊装的发电机定子重量达491吨,长11.2米,宽5.2米,高4.7米,是汽机房内最重的单件设备。为确保定子能从汽机房吊物口精准吊装至运转层指定安装位置,浙能台二电系统谋划、科学部署,提前制定专项吊装方案,吊装前开展严格的技术、质量及安全交底。当日上午9时10分,3号机发电机定子开始起吊,在现场起重人员和技术人员的紧密协作、精准操作下,定子稳稳落位在台板上、一次吊装成功。
据悉,浙能台二电3号汽轮机超高压缸、高压缸、中压缸均已在近期完成吊装。自项目动工以来,浙能台二电二期扩建工程锚定“好、快、省”建设目标,全力抓好“安全、质量、投资、进度”四大控制,建设两台100万千瓦级超超临界二次再热燃煤发电机组。项目投产后,年发电量预计可达100亿千瓦时,将为保障浙江省电力供应和区域经济发展注入强劲动力。
