青海省格尔木南山口抽水蓄能电站高效履约以质取胜

日期:2025-06-23    来源:中国电建水电三局  作者:李国欣 陈俊 雷世甜 曹永达

国际电力网

2025
06/23
16:32
文章二维码

手机扫码看资讯

关键词: 抽水蓄能电站 水力发电 水电项目 清洁能源

南山口抽水蓄能电站位于青海省海西蒙古族藏族自治州格尔木市境内,是国家“十四五”重点实施计划项目之一,也是目前3500米以上高海拔地区装机容量最大的抽水蓄能电站。电站为一等大(1)型工程,电站装机容量2400兆瓦,共8台机组,是青海省首个核准建设的沙戈荒地区抽水蓄能项目。工程建成后,将有效促进地区能源结构优化调整和新能源消纳,在服务青海省大型清洁能源基地开发、优化电网配置能力、助力地区经济社会发展等方面发挥重要作用。

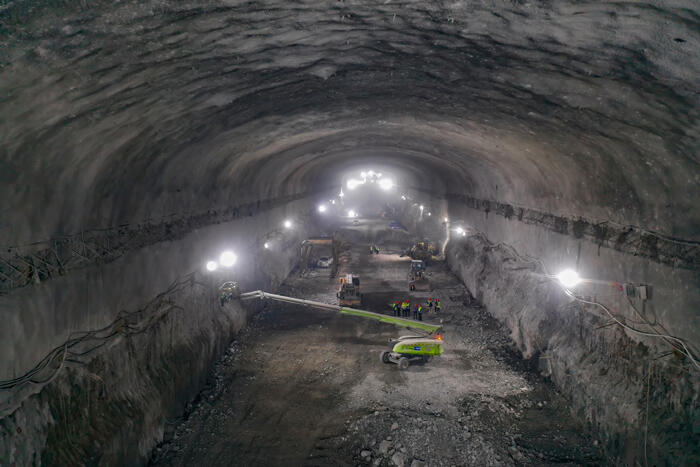

南山口抽水蓄能电站由中国三峡建工(集团)有限公司负责项目管理,水电三局一公司/中西非公司承建项目C4标,包括南山口抽水蓄能电站厂房发电系统及尾水系统土建及金属结构安装工程,主副厂房洞尺寸为312米×26米/27.8米×58.4米(长×宽×高)。自2024年8月开工以来,面对地下厂房洞室群埋深大、纵深长、断面大等特点,以及关键线路工期紧、高寒、高海拔资源降效等诸多挑战。项目团队合理调配施工资源,调整工作面分布,及时优化施工工序,积极探索高效施工与技术创新的完美结合,确保了在复杂恶劣的施工环境下,项目施工进度与工程质量的双向推进。

水电三局一公司/中西非公司副总工程师、格尔木南山口抽蓄项目党支部书记、经理孟健告诉记者,截至目前,项目主副厂房顶拱层于2024年12月20日开挖完成,8台机组主副厂房顶拱仅用93天贯通,较常规4台机组厂房顶拱工期缩短近一半;主变洞顶拱层于2025年5月18日开挖完成;主副厂房岩锚梁于2025年6月14日开挖完成,为后续岩锚梁混凝土浇筑奠定了坚实基础。项目团队在追求施工进度的同时,施工质量也严格按照规范标准进行把控,岩锚梁岩台垂直孔与上挑光爆孔采用“三次校杆法”严格控制钻孔精度,成型后岩台平均超挖小于4厘米,最大超挖8.4厘米。最大不平整度及平均不平整度均小于6厘米(精品工程标准为小于等于10厘米),半孔率大于百分之九十二(精品工程标准为大于等于百分之九十),不平整度及半孔率均达到三峡建工精品工程标准。

项目副经理史伟告诉记者,项目党支部坚持服务生产经营不偏离,扎实推进党建重点工作落地见效,充分发挥党支部战斗堡垒作用和党员先锋模范作用,全面落实“党建引领岩锚梁混凝土浇筑施工”等主题实践活动,推进项目高质量履约。

孟健表示,水电三局建设者始终以“自强不息,勇于超越”的企业精神,攻坚克难,艰苦奋斗,以高质量履约打造精品工程,用智慧和汗水诠释国资央企的责任与担当,为地区清洁能源事业贡献坚实力量,在高原之上铸就绿色能源新篇章,以实际行动践行绿色发展理念。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
