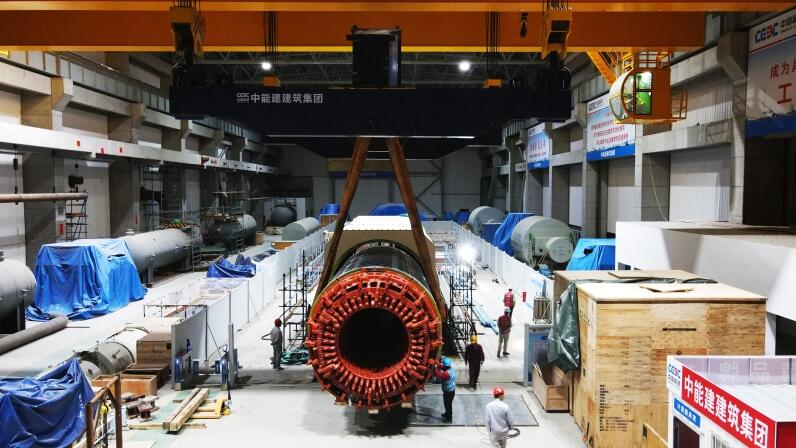

6月20日10时40分,国电电力大同湖东电厂2×1000兆瓦“上大压小”项目1号机组发电机内定子顺利穿装就位,标志着项目建设取得了显著的进展,为后续汽轮发电机组全面安装奠定了坚实的基础。
该工程1号机组发电机定子由发电机定子外机座和内定子组成。本次吊装的内定子外包尺寸长11.5米,宽3.72米,高3.75米,运输重量为341吨,是该工程自开工以来吊装的最重的大件设备,体积与重量之大,无疑给内定子穿装作业带来巨大的挑战。为保证内定子顺利就位,项目部制定了切实可行的技术方案,采用汽机房两台130吨行车和两台130吨临时小车进行卸车、起吊及穿装。作业前,项目部机械化科和热动科联合对发电机内定子的发货、运输、进场、卸车、吊装、穿装等进行全过程把控,对吊装器具、吊耳等进行了严谨细致的检查,并联合管理单位多次开展讨论和交底,公司机械化专业相关负责人到场指导,确保整个作业安全顺利开展。6月19日下午18时40分,内定子开始卸车,随后在两台行车的密切配合下缓缓起吊。作业过程中,现场管理技术人员和施工人员严格遵守作业方案,各司其职,有序开展作业。经过16个小时的不懈努力,在业主、PMC管理单位、监理单位的共同见证下,6月20日上午10时40分,发电机内定子顺利穿装就位,赢得了管理单位的一致肯定。
项目部将以“千磨万击还坚劲”的韧劲,瞄准后续工程节点,坚持“精诚合作 精细管理 精益生产 精品奉献”的四精管理哲学,攻坚克难、坚守标准,确保如期实现明年“4·28”投产目标,为项目高质量履约再创佳绩。
