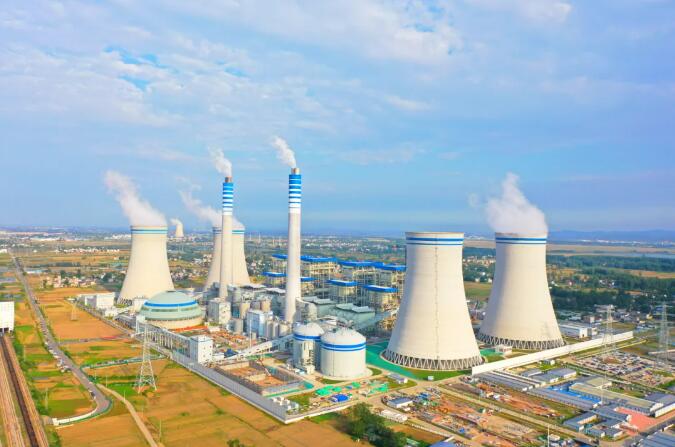

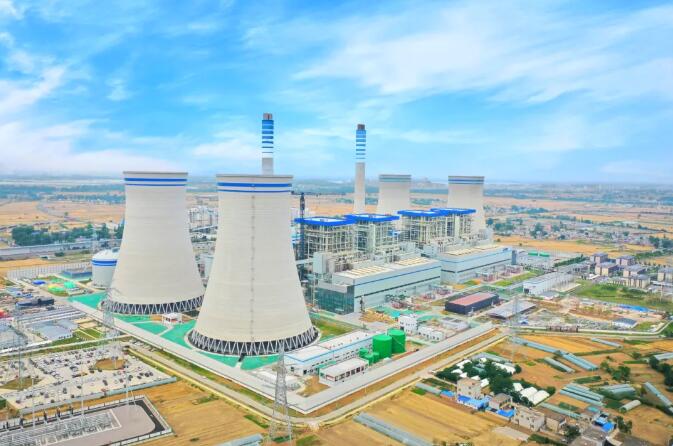

6月17日10时18分
中国能建安徽电建二公司承建的
安徽淮南潘集电厂二期
2×660兆瓦超超临界燃煤机组工程3号机组
完成168小时满负荷试运行
机组运行平稳,各项参数优良
正式投入商业运营
试运期间,热控和电气自动投入、保护投入率100%,热控和电气仪表投入率100%,整套试运汽水品质合格率100%,各项主要技术指标均达到或优于设计值,用卓越的品质为电厂投产后的稳定运行奠定了坚实基础。

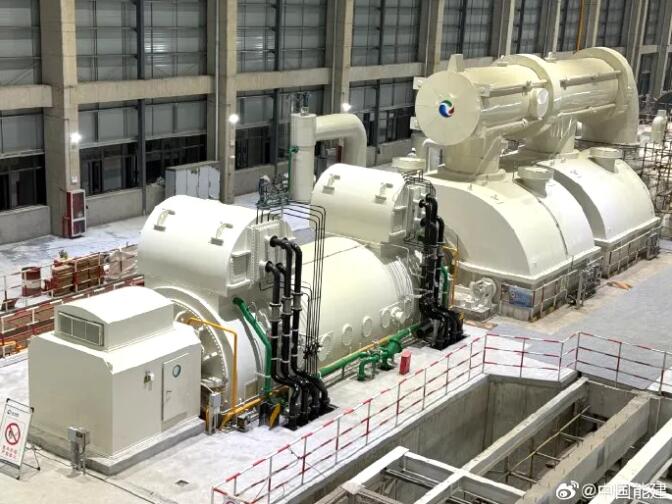

上午10时18分,3号机组通过168小时试运行暨移交生产仪式在集控楼集控室举行,公司党委委员、纪委书记吴玉进应邀出席,共同见证了机组移交。
工程建设中
项目团队严格按照项目管理“十化”
认真落实“十二个到位”
不断提高项目标准化建设水平
针对大跨度、高空作业风险大的难题
将锅炉大屋顶拆解为模块地面组装
减少近三分之二高空焊接作业
极大降低安全风险,缩短工期

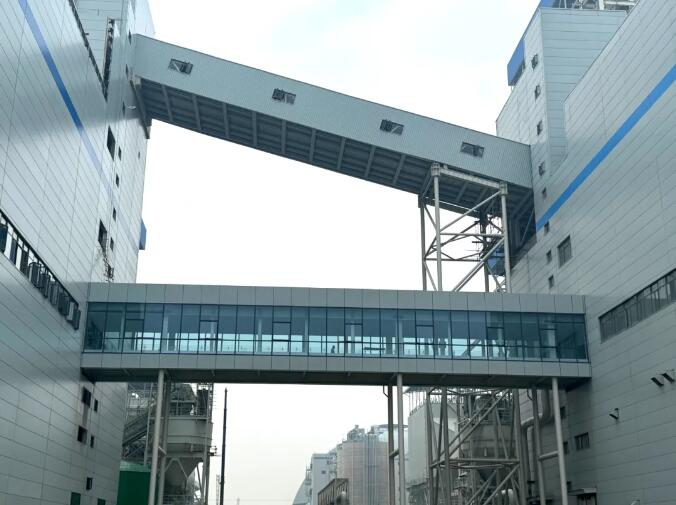

针对输煤连廊下方空间极度局促的难题
采用“分段模块化组合+大型吊机协同吊装”
圆满完成狭窄空间大型结构吊装
针对大小机控制油共用油箱、调试冲突易污染问题
创新采用空油桶制作临时油箱
保障锅炉点火吹管节点如期启动
且吹管清洁度远超同类机组
实施项目部全民模拟股份制
形成风险与效益共同体(职工即股东)
提升凝聚力与效率

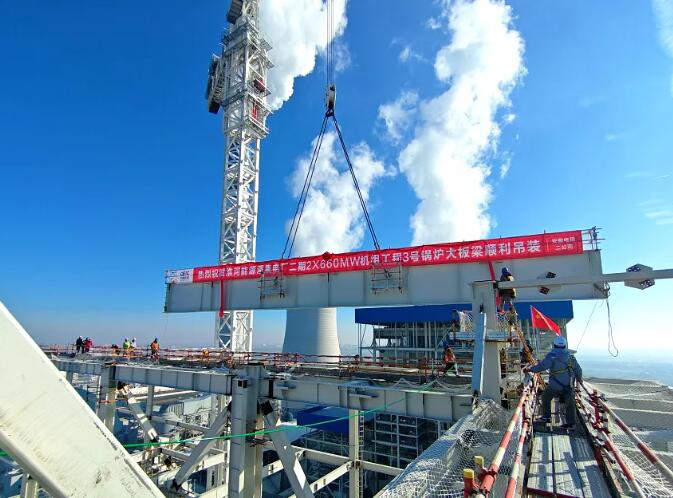

在800t履带吊进场、锅炉大板梁吊装等关键节点
开展“项目+党建”党员工程
保障重大节点提前完成
一片丹心,万家灯火。项目团队团结协作,攻坚克难,安全高效实现了锅炉水压试验、化学制水、厂用电受电、转子穿装、汽轮机扣盖、锅炉点火吹管、汽轮机冲转、首次并网、168小时满负荷试运行等重大节点一次成功。
