6月10日,陕西送变电工程有限公司负责施工的哈密-重庆±800千伏特高压直流输电工程(陕1标段)正式投入带电运行。该工程作为国家能源战略的重要实践,旨在推动能源结构绿色转型,助力“双碳”目标实现,同时有效促进新疆哈密沙戈荒大型风光电基地清洁能源外送,显著增强重庆电网的电力安全保障能力。
在工程投运筹备阶段,项目部科学统筹资源配置,依据验收缺陷清单,合理调配现有45名技术骨干、5台特种车辆及2套无人机系统。创新采用"5+1+1"工作矩阵模式,设立五个现场执行组、一个资料组和一个无人机巡检组,实施日清日结管理机制。每日通过缺陷整改对比图集建档,形成可视化进度台账,确保消缺任务按期完成。
项目建设历时568天,成功克服多重挑战:有效压缩施工周期,同步处理基础浇筑、铁塔组立、导线展放等交叉工序。施工全程面临三大核心难题:雨季洪涝导致累计停工22天;环水保要求需达到国家一级标准;双百新突破,全段100%山地作业环境下,落地双摇臂抱杆技术组塔阶使用率达100%。各级领导高度重视工程建设,派驻专家组成员驻场指导,针对性解决跨越铁路、高速架线施工等技术难题。

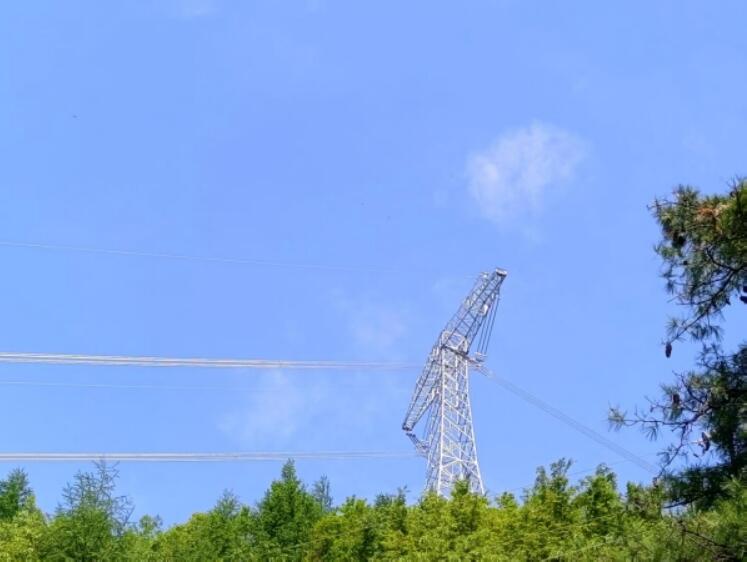

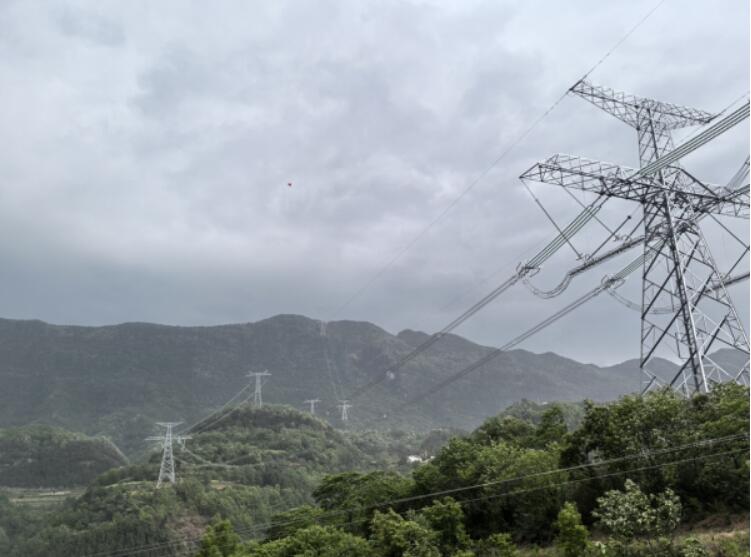

哈重陕1标项目建设团队秉承"铁军精神",穿越秦巴山脉复杂地形,跨越嘉陵江水域,在密林覆盖的施工环境中,按期完成施工投产任务,为构建新型电力系统作出了重要示范。
