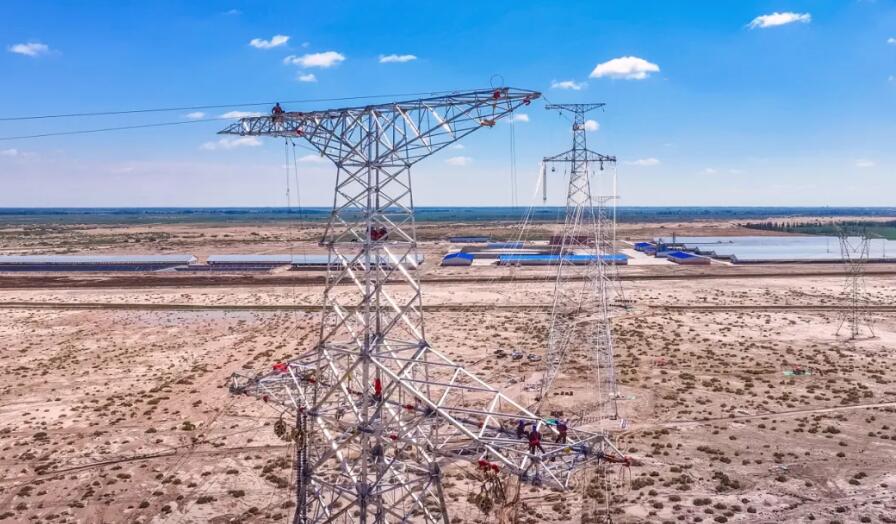

9月8日,随着阿拉尔境内戈壁滩上最后一根导线挂网,库车—阿拉尔—巴楚750千伏输电线路工程全线贯通,新疆内供七环网的“收官之环”——阿拉尔环网正式合龙,标志着新疆主网初步形成内供七环网主网架格局。

▲2025年9月8日,库车—阿拉尔—巴楚750千伏输电线路工程实现全线贯通。(马元 摄)
库车—阿拉尔—巴楚750 千伏输变电工程是公司服务南疆高质量发展、推动能源清洁低碳转型、建设南疆新型电力系统示范区的重点工程,也是扩大基建投资、助力稳增长惠民生聚人心的民心工程。工程起于库车750千伏变电站,止于巴楚750千伏变电站,新建阿拉尔750千伏变电站1座,线路全长485.029千米,总投资30.4亿元,计划年内投运。其所在的阿拉尔环网,由库车—阿克苏—巴楚一回及二回、库车—阿拉尔—巴楚3项750千伏输变电工程组成,涵盖4座变电站、线路总长1458千米。其中,库车—阿克苏—巴楚一、二回工程已分别于2015年、2021年投运,有效缓解南疆“夏季窝电、冬季缺电”的用电矛盾。

▲2024年9月1日,沙尘天气下的库车—阿拉尔—巴楚750千伏输电线路工程。(马元 摄)
“新疆一盘棋,南疆是‘棋眼’”。随着光伏等新能源大规模开发,南疆资源禀赋优势愈发凸显,在构建高比例新能源新型电力系统中具备天然条件。国网新疆电力秉持“电网跟着产业走、服务围着项目转”理念,从2010年建成南疆首条750千伏线路(巴州—库车750千伏输变电工程)至今,15年间累计建成10条750千伏线路工程,形成喀什、环塔里木盆地、阿拉尔3个超高压环网,彻底打破南疆单点供电的脆弱格局,为区域经济发展注入强劲能源动能。

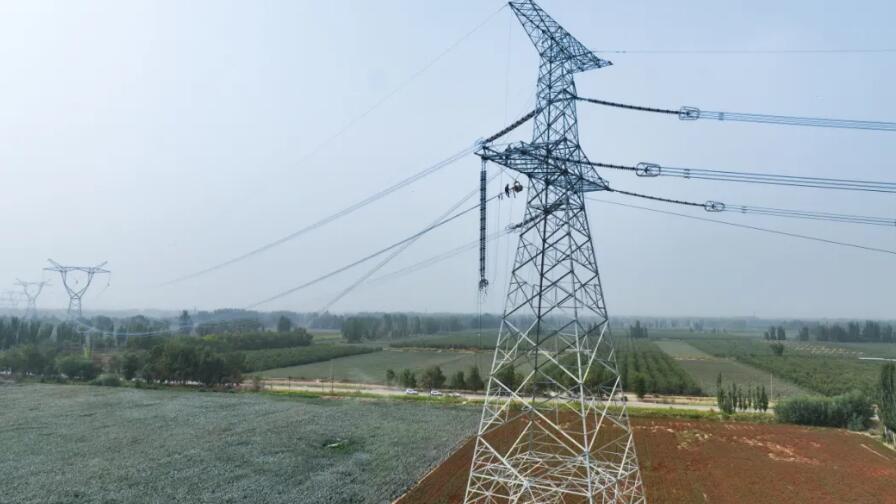

▲2024年9月4日,库车—阿拉尔—巴楚750千伏线路工程跨越库车—阿克苏二回750千伏线路。(马元 摄)
工程建设直面多重考验:90%以上线路穿行于戈壁荒漠,渭干河两岸8千米线路地处陡峭山区,121千米线路需在沙丘高度达5米的沙漠盐碱地架设,基坑开挖、材料运输难度极大。“我们优化路径避开全流动沙丘无人区,让线路贴近国道、铁路和村庄以减少修路量;对易坍塌塔位提前做支护,从源头降低施工难度。”工程输电线路业主项目经理周楠介绍。
针对涉及的64.2公里阿拉尔地区农田线路,建设团队采取错峰施工避开秋收季,同时用无人机航空测量、三维模拟选址优化牵张场地,实现“场地、土方、道路修筑最小化,安全冗余最大化,环境影响最小化”,最终减少10余处农田占用,最大程度降低对农业生产的影响。

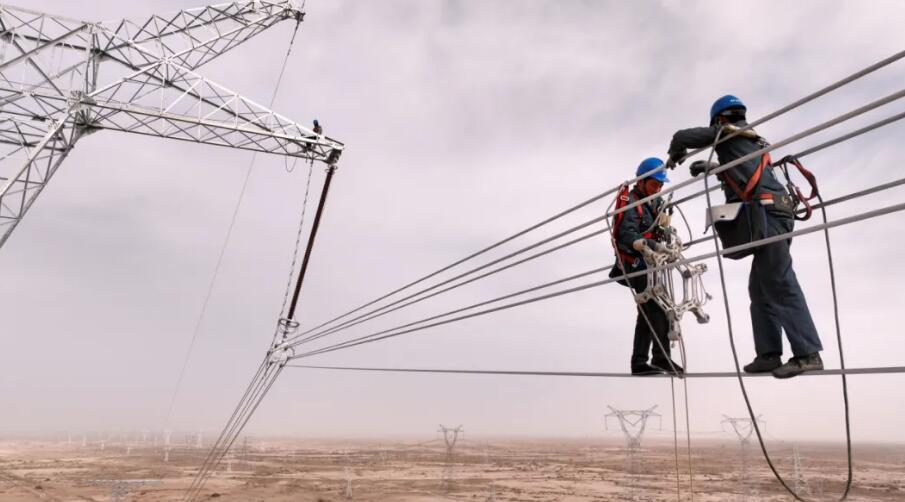

▲2025年4月17日,库车—阿拉尔—巴楚750千伏输变电工程现场,作业人员在安装间隔棒。(马元 摄)
工程更迎来新疆电网建设史上的“首次挑战”——在库车站出线80余千米处,806米线路需连续跨越承担南疆四地州供电任务的750千伏库阿一、二线。“两条线路无法同时停电,我们在设计阶段就将跨越段设为独立耐张段,把铁塔高度从78米增至96米,采用一牵一孤立档放线、承力绳织网施工,最终将跨越时间从12天缩至8天,最大限度降低对南疆电力平衡的影响。”周楠说。

▲2024年8月9日,库车—阿拉尔—巴楚750千伏输电线路工程开展铁塔组立作业。(马元 摄)
生态保护同样是工程建设的重点。在跨越国家二级公益林的三团至五十三团北区段,建设团队通过塔位挪动、线路微调、档内高跨设计,避免1000余株胡杨砍伐;同时增高铁塔20米预留生长空间,实现电网建设与胡杨生态保护的和谐共生。

▲2025年9月8日,库车—阿拉尔—巴楚750千伏输电线路工程实现全线贯通。(马元 摄)
截至目前,新疆已建成750千伏变电站32座、线路98条(总长12337.5千米),乌昌都市圈、天山东等五大环网及塔里木盆地、阿拉尔两大环网相继合龙。待年内全面“合环”后,“内供七环网、外送五通道”格局将正式形成。其中,库车—阿拉尔—巴楚工程投运后,楚喀、楚莎断面向南疆三地州供电能力将提升至365万千瓦(较2022年增155万千瓦),可充分满足南疆新能源开发送出与负荷增长需求,为南疆高质量发展注入强劲电力动能。
