近日,由公司承建的
内黄县35KV集电线路工程项目
南北区4台风机
接入集电线路
顺利完成首批并网
标志着项目进入运营阶段
项目位于河南省安阳市内黄县
拟建设铁塔塔基386座
新建线路路径长度为79.4公里
电缆直埋19187米
由4回集电线路接入本期风电场扩建的220千伏升压站
场区35千伏集电线路采用缆架结合的形式设计

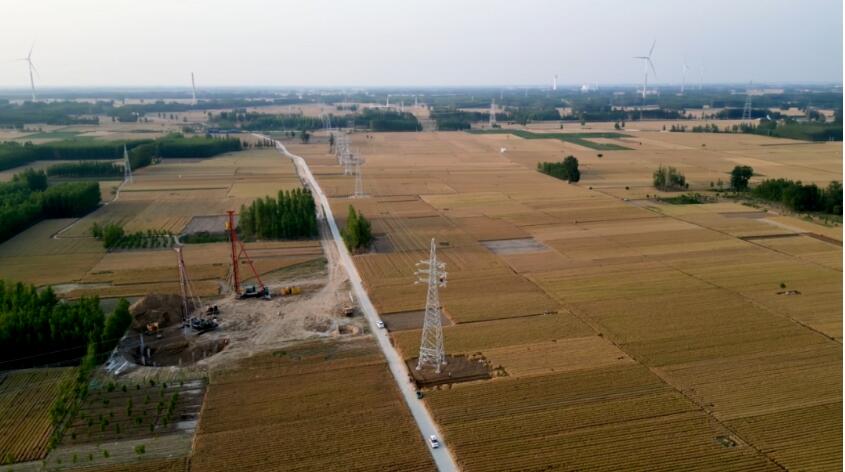

精密检查,铁塔组立筑牢安全防护墙
本项目新建铁塔塔基386座
铁塔型号共27种
最高达54米,最重达16.368吨
为保障铁塔吊装质量
项目团队创新采用三次起吊法
铁塔底部按照分段长度6-12米分片吊装
顶部则采用整体吊装
极大提高了吊装效率、保障施工安全
同时,为确保高空作业安全
项目团队在组立全程筑牢安全防护密网
吊装前进行安全技术交底
对吊装安全现场吊车支腿、防坠器等进行严密检查
保证严格按照吊车性能表进行吊装
并清理现场障碍物
保证吊车有足够的吊臂伸缩位置
并对吊点绳和卸扣统一派发、检验
吊装过程中
吊点绑扎点必须垫圆木并用麻袋片缠绕保护塔材
塔材起吊距离地面50厘米时
检查起吊情况是否正常,并核查安全系数
并全程安排专人旁站,确保安全万无一失
“上天”!无人机飞越架设导线
在导线架设过程中
需要在30-50米的高空进行作业
通过传统方式架设导线
效率低下且存在较大的安全隐患
为此,项目团队创新使用
Q4105型号无人机
以张力放线施工法进行导线架设
通过在铁塔上安装架线滑车
由无人机搭载6毫米牵引绳飞越铁塔
再由牵引绳对10-16毫米导引棕绳进行牵引
使导线随棕绳通过张力机完成架设
经计算,该方式比传统架设方式
效率提高3倍
可有效节约工期,保障节点完成
“入地”!穿路过河铺设电缆
项目由于铺设电缆总长较长
跨越地区较广
有多处需要钻越林地、河流、铁路等特殊路段
仅南区集电线路就有
2处钻越高速公路、2处钻越铁路
项目团队不畏艰难
“遇水过河”“遇路穿路”
创新优化铺设方案
在铁路横截面两端大于50米处
设置拉管入土点和和拉管出土点
采用定向钻钻出导向孔
将电缆保护拉管回拉贯通
于保护管内敷设电缆
同时确保铁路下方拉管管顶距离自然地面不小于11米
在保障不影响原有铁路安全质量的基础上
有效实现了电缆的成功铺设
项目整体建成投产后
每年可提供清洁电能4.8亿千瓦时
节约标准煤约15.4万吨
减少烟尘排放471.64吨
有力助力乡村振兴
加快绿色低碳转型
助力建设“美丽中国”
