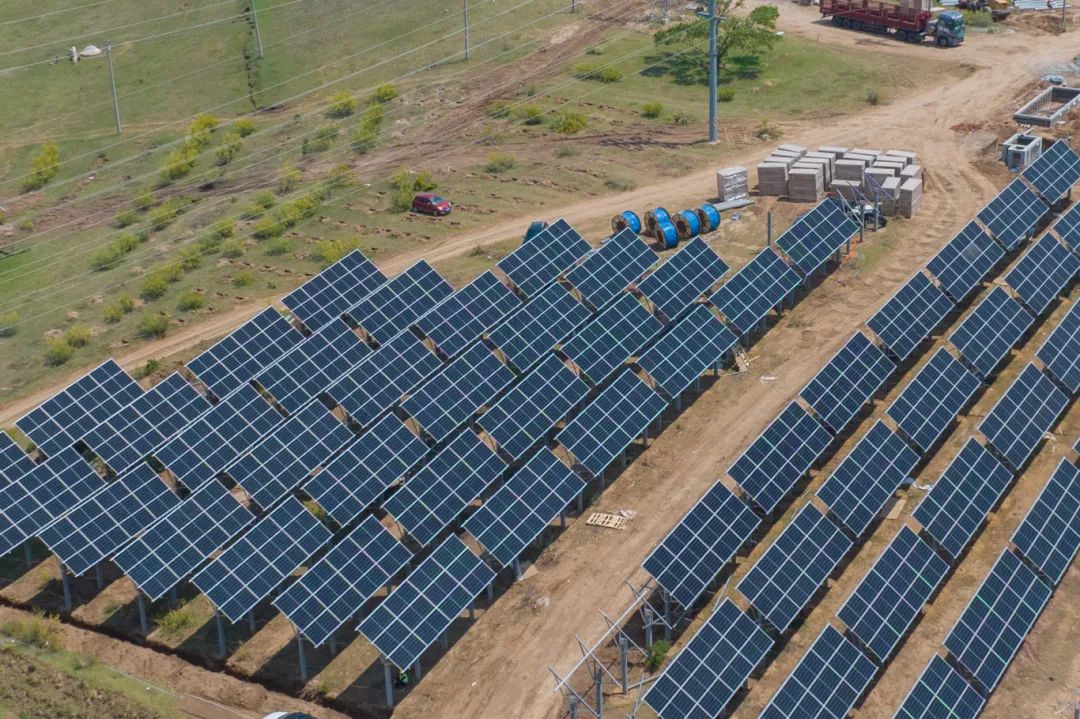

5月30日,随着乌兰察布察右中旗乌素图镇35千伏乌素图变914红印线成功通电,内蒙古电力集团乌兰察布供电公司承建的2025年乌兰察布市光伏帮扶配套电网改造项目圆满收官。从破土动工到全线贯通,项目建设仅耗时60天,刷新了该公司同类工程建设速度纪录。这项覆盖11个旗县市区、串联46座光伏帮扶电站的民生工程,正以强劲的“绿电加速度”,为乡村振兴注入澎湃绿色动能,成为地区实现“双碳”目标与增进民生福祉同频共振的生动实践。

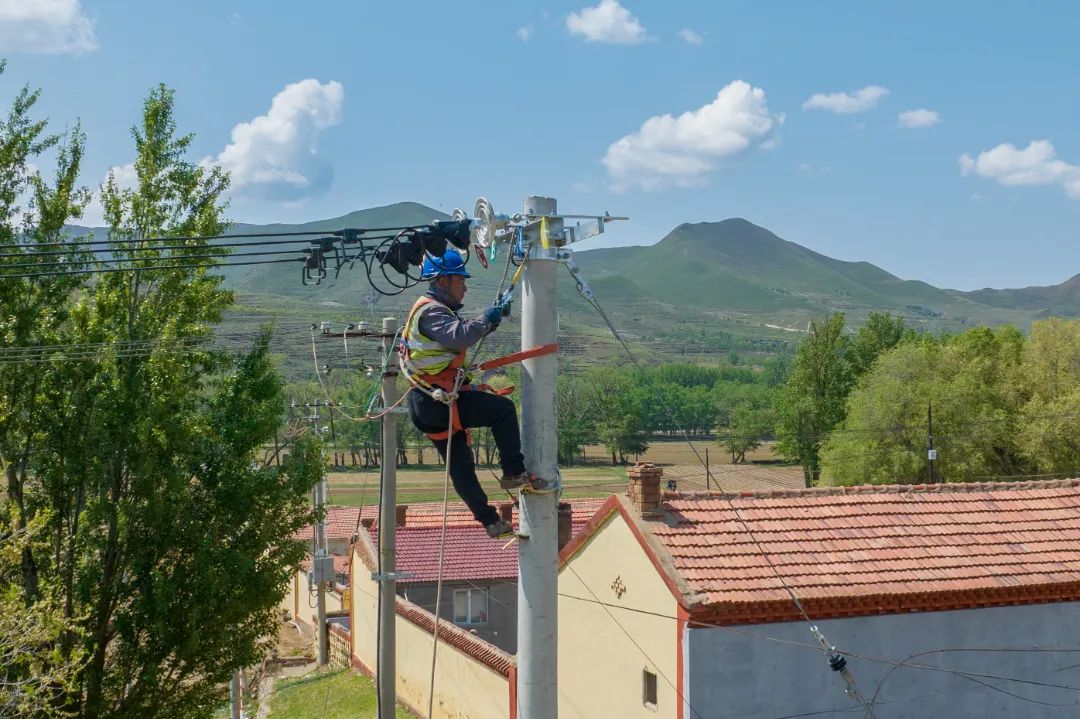

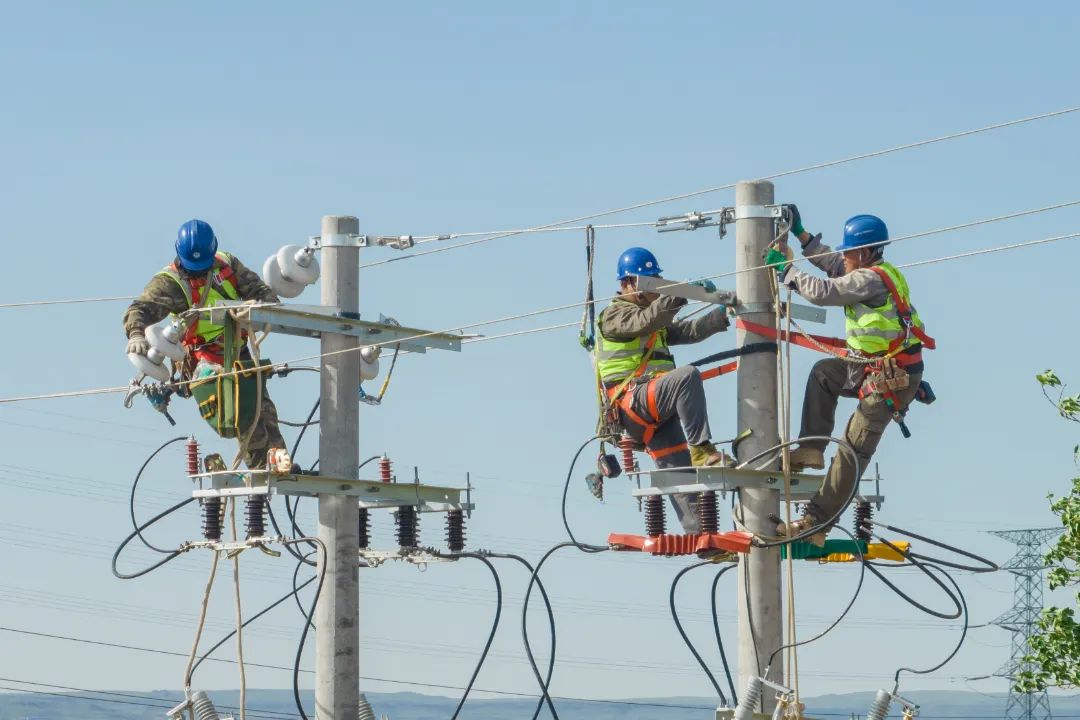

面对工期紧、任务重的挑战,乌兰察布供电公司建立政企协同机制,与市委政府紧密配合,主动服务项目推进,高效完成开工前各项手续办理。项目启动前,工作人员深入乡村开展政策宣讲,妥善解决占地矛盾、春耕生产等实际问题。同时,科学优化工期安排和线路设计方案,全力保障电网与光伏电站同步建成投产。施工过程中,该公司严把安全质量关卡,构建起完善的安全质量管理体系,严格落实岗位责任制。通过开展多轮现场安全教育培训,切实提升施工人员安全意识和专业技能水平。面对春季频发的沙尘暴天气,及时调配机械设备,党员干部带头冲锋,克服重重困难,确保工程建设稳步推进。
在牧区及耕地附近施工时,该公司坚持环保与效率并重。从设备材料运输到工程建设,全过程严格遵守生态保护要求,采用标准工艺施工。为减少对牧民春季接羔工作的影响,创新采用“分段施工、即建即清”模式,做到施工垃圾当日清理、草场及时恢复。同时,按照农耕期合理安排施工方案,先行组立架设涉及农耕用地的电杆,获得百姓的支持,实现工程建设与生态保护双赢。
工程累计新建及改造10千伏线路173.5千米,安装柱上断路器69台、高压计量装置60套,为46座光伏帮扶电站顺利并网搭建起“电力高速路”。项目投运后,电站总装机容量达253兆瓦,预计每年可替代标准煤约10万吨,减少二氧化碳排放32万吨。同时,每年还可为当地帮扶村带来稳定集体经济收益,真正将“阳光资源”转化为乡村振兴的“绿色引擎”。下一步,该公司将持续发力,让“国之大计”与“民之盼者”同频共振,在“双碳”目标与乡村振兴的交汇点上,持续为地区的可持续发展贡献乌电力量。
