6月9日,在陕西送变电工程有限公司施工人员的共同努力下,横山1000千伏开关站T032开关抢修任务安全圆满完成。
5月26日,接到横山开关站抢修任务后,变电分公司、调试分公司迅速调集骨干力量,高效组建抢修队伍,火速赶赴作业现场。变电施工二班会同超高压公司运检部在横山站展开现场勘查,精准明确工作内容、近电距离及特种车辆摆放位置等关键要素,细致辨识现场危险点和风险点。尤其对现场二次安全措施、检修设备及特种作业车辆停放位置等进行反复核查确认。6月1日早上8点,由40名技术骨干、8台特种车辆组成的抢修队伍,迅速投入紧张的抢修工作。

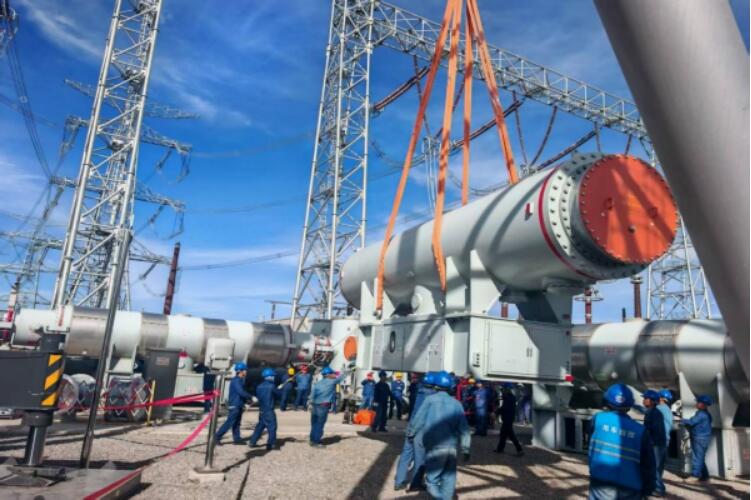

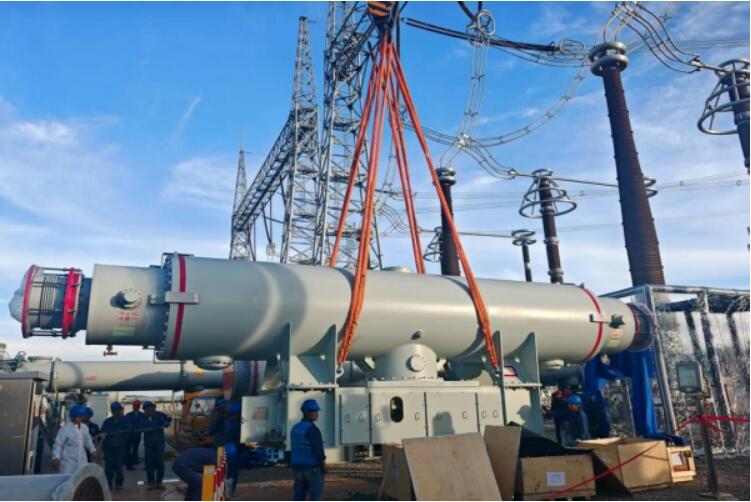

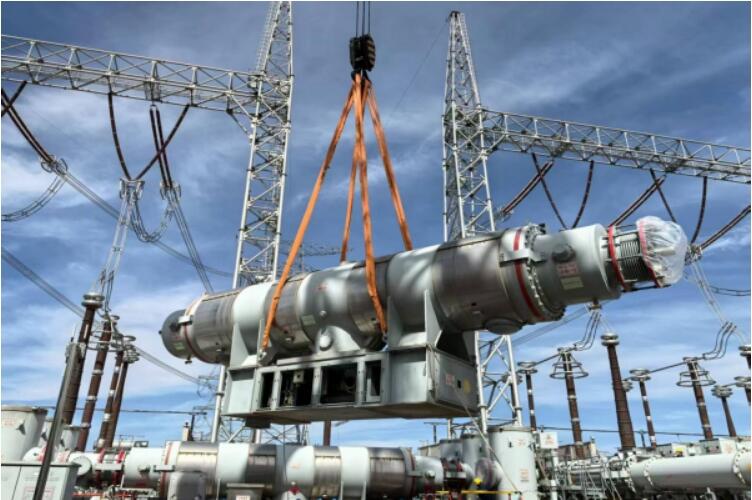

抢修施工方案敲定后,作业人员严格遵循标准化流程有序展开作业,规范佩戴安全帽与安全带。工作负责人和专责监护人全程在现场监督指导,及时纠正违章及不规范行为。尽管六月初陕北地区白昼酷热、夜间寒凉且骤雨频袭,抢修人员依然凝心聚力、争分夺秒地推进工作。抢修过程中,团队成员分工明确、紧密协作。高空作业人员在确保绝对安全的前提下,攀爬至高处,精准更换与调试部件;地面人员则全力配合,确保物资供应、设备运输等后勤保障坚实有力。尽管现场环境艰苦、作业强度巨大,所有人毫无怨言,始终坚守岗位,与时间全力竞速。历经八天连续奋战,在各方的通力协作下,故障开关最终成功更换,并顺利通过各项严苛的检测试验,各项参数均达标,恢复正常运行。
在后续工作中,陕西送变电工程有限公司将着力强化高空作业及极端天气应急预案,并及时将此次抢修经验纳入标准化作业手册,全力做好迎峰度夏期间人员、物资、车辆、工机具等应急保障工作,持续提升电网应急处置能力。
