“5月28日16点10分,#4锅炉升压至36.63兆帕。”
“稳压20分钟无降压,各系统设备无变形、膨胀无异常、阀门关闭严密、压力无变化,受压部件金属壁和焊缝无变形、无渗漏!”

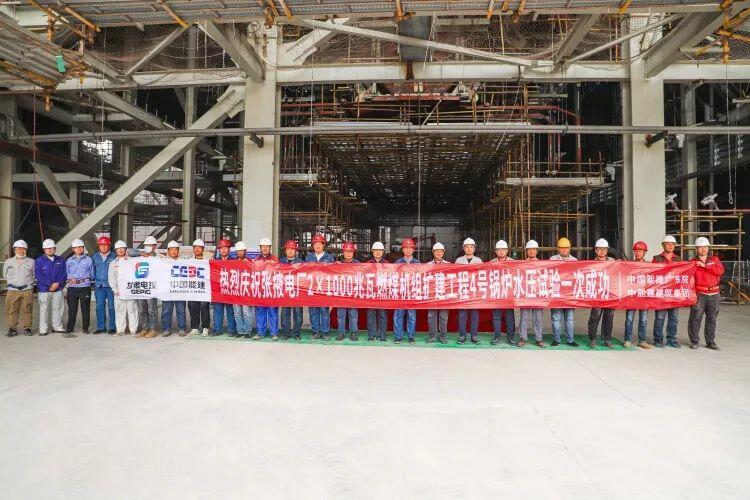

“锅炉水压试验一次成功!”现场通报的话音刚落,甘肃电投张掖发电公司2×1000兆瓦燃煤机组扩建项目现场一片欢腾。
锅炉水压试验是对锅炉安装施工质量的一次重要检验,也是机组安全稳定运行的重要保障。此次试验的成功为机组顺利投产打下了坚实基础。
今年以来,甘肃电投张掖发电公司在集团公司党委的坚强领导下,继续精心部署,协调各参建单位密切配合,完成多个重要节点目标:

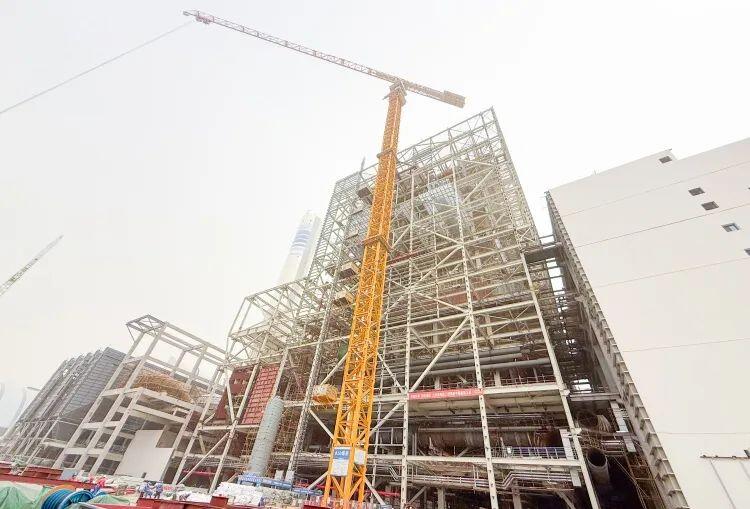

4月8日,3号锅炉水压试验一次成功;5月2日,#4机组发电机定子顺利吊装就位;5月6日,烟囱钢内筒双筒成功到顶;5月18日,#4发电机转子穿装精准就位……施工“进度条”在“塞上江南”不断刷新,一个现代化发电机组正在张掖这个戈壁绿洲上建设成势。
看着项目一天天“拔节生长”,该公司工程管理部主任郑勇自豪地说:“上万吨设备高空吊装作业,几万道焊口,紧张繁重的安装工作给我们带来了极大的挑战,但是,我们最终啃下了这块‘硬骨头’!”
据了解,#4机组锅炉受热面焊接工作自2024年7月开始,今年5月正式结束,此次水压试验范围内焊口共计75841只,焊接一次合格率99.55%。在水压试验期间,甘肃电投张掖发电公司成立了水压试验指挥部以及现场检查小组,严格按照水压试验施工方案及相关规定,对水质、上水速度、升降压速率、锅炉膨胀等进行全程监控,并对系统各受热面、承压部件、水压试验管道进行详细检查,确认无变形、泄漏、渗漏现象。
#4锅炉水压试验的一次成功,标志着甘肃电投张掖发电公司2×1000兆瓦燃煤机组扩建项目#4锅炉受热面安装阶段完美收官,为后续锅炉酸洗、吹管及机组整套启动奠定了坚实基础。
