5月25日,由陕西送变电工程有限公司承建的乌素330千伏汇集站3号主变扩建工程第二阶段顺利投运。经全面测试,系统运行稳定,3312开关差流极性准确,一、二次设备各项指标均符合设计与规范要求,以实际成果践行“双好”建设目标。
乌素330千伏汇集站位于陕西省榆林市榆阳区小壕兔乡隆源光伏电厂厂区东北角。本次扩建工程包括新增1台360兆伏安主变、1个330千伏出线间隔,将110千伏电气主接线完善为双母线双分段结构,并配置无功补偿装置。

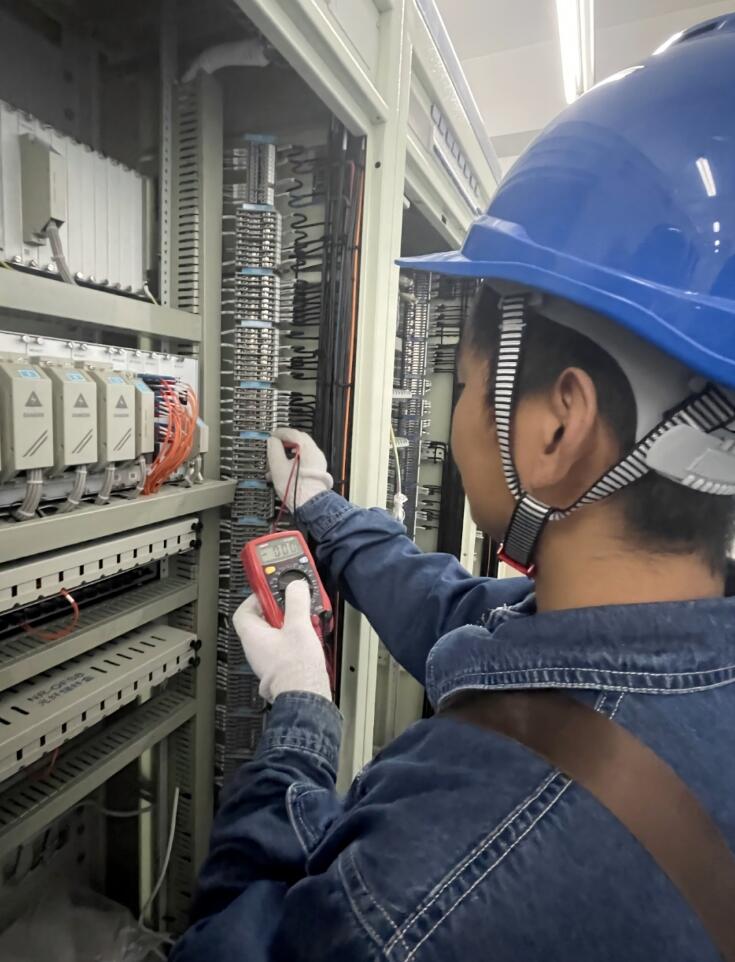

本次扩建工程工期紧、任务重,需在8天停电窗口期内完成110千伏系统改造及3312断路器投运,又受设备物资到货严重迟滞影响,原定调试周期被大幅压缩。面对多次停电作业带来的工期与任务双重压力,调试分公司迅速启动应急攻坚机制,以“挂图作战、倒排工期”的方式展开攻坚,建立“小时级”进度管控机制,每日班前会明确各班组任务节点,班后会复盘进度偏差并动态调整资源。同时,采用“交叉作业+平行试验”模式,在设备安装阶段同步开展二次回路预调试,将常规调试流程中的串行工序优化为并行推进,最大限度提升工作效率。
在施工过程中,分公司领导多次深入现场调研,制定详细施工节点计划并严格督导落实,及时协调解决技术难题,为团队注入攻坚动力。为筑牢安全防线,现场调试人员严格落实“十不干”“四个管住”“四双”管理等安全要求,并组织全员学习35条严重违章释义,从人身、电网、设备多维度开展安全培训,通过全过程、全方位管控,确保多次停电作业安全有序推进。
此次扩建工程的顺利投运,显著提升了区域电网供电能力,优化了网架结构,为满足地区用电需求、推动绿色能源发展提供了坚实保障。下一步,调试分公司将持续践行“双满意”工作导向,以“安全第一、质量至上”理念,为电网安全稳定运行保驾护航。
