巴莱水电站3号机组压力钢管P7段安装完成

日期:2025-05-27    来源:中国电建水电七局  作者:刘金涵

国际电力网

2025
05/27
11:17
文章二维码

手机扫码看资讯

关键词: 巴莱水电站 水力发电 水电项目

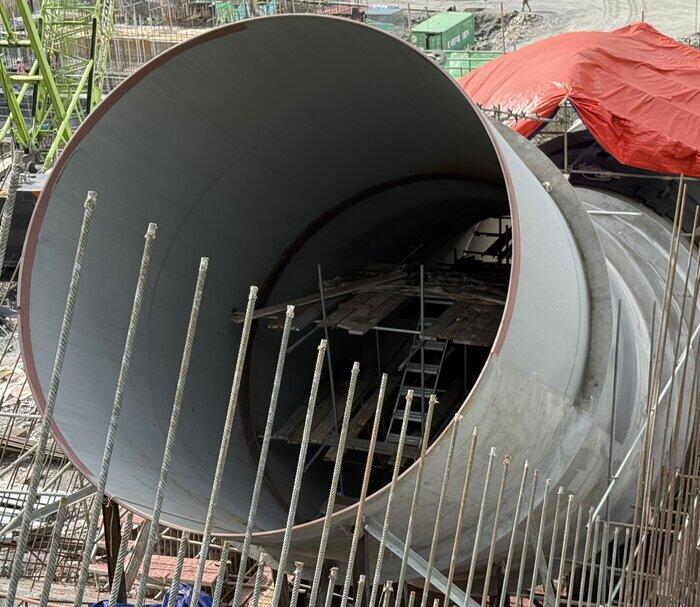

5月27日,从机电安装分局获悉,巴莱项目5标段3号机组P7段压力钢管安装完成。

项目部克服资源组织困难,施工工期紧、验收程序复杂等多重挑战,提前60天完成5标段压力钢管第三个考核节点施工任务,为实现2025年9月3日3号机组混凝土浇筑至40.2米的节点目标奠定基础。

巴莱水电站项目总装机容量1285兆瓦,是马来西亚沙捞越再生能源走廊(SCORE)重点项目之一。此次安装3号机压力钢管P7段钢管厚度为38毫米,吊装单元重约34吨。水电七局机电安装分局承担巴莱项目5标6900吨压力钢管制作和9220吨压力钢管安装任务,截止目前项目已完成1、3号机组P7段压力钢管安装以及2号机组P7段部分施工任务,该电站预计2030年9月实现全面投产发电目标。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
