广东廉江核电项目二号冷却塔下环梁浇筑完成

日期:2025-05-26    来源:中国能建安徽电建二公司  作者:梅正誉

国际电力网

2025
05/26
16:47
文章二维码

手机扫码看资讯

关键词: 核电项目 冷却塔 核电工程

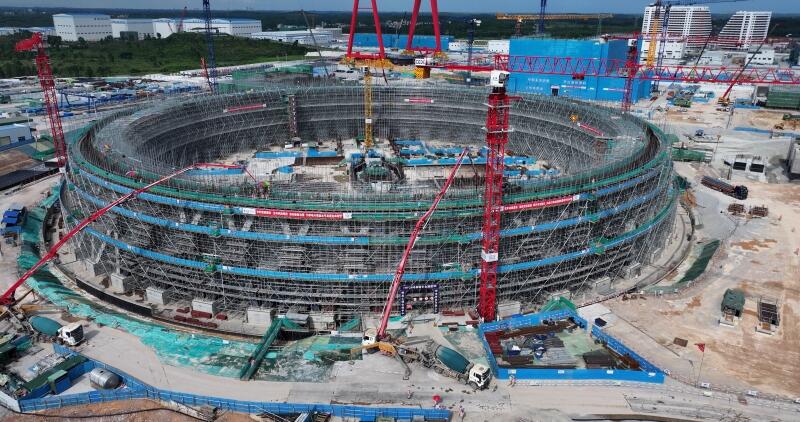

5月22日18点18分,广东廉江核电项目二号冷却塔下环梁浇筑工作圆满完成。此次浇筑持续30余小时,累计浇筑混凝土1517立方米。

浇筑前,项目部精心策划现场施工方案,合理安排泵车位置,精准推演车辆行进路线,保障了现场车辆、材料的顺畅流通,为高效施工奠定了基础。在施工过程中,项目部领导班子秉持“严慎细实”的核安全理念,依据项目部实际情况制定值班表,领导班子成员、安全员及技术员24小时轮班值守,业主、监理等各方监管单位全程旁站监督,确保施工全流程严格按照方案推进,保障浇筑工程高质量完成。

本次浇筑任务的顺利完成,标志着二号冷却塔即将进入筒壁施工的新阶段,为后续建设筑牢根基。
