凤凰山-光谷、咸宁-光谷线路开断接入东新变500千伏线路工程带电跨越110千伏物未一回光缆更换顺利完成

日期:2025-05-23    来源:湖北送变电

国际电力网

2025
05/23
12:04
文章二维码

手机扫码看资讯

关键词: 湖北送变电 线路工程 电力工程

5月16日,凤凰山-光谷、咸宁-光谷线路开断接入东新变500千伏线路工程顺利完成110千伏物未一回光缆带电跨越更换作业。

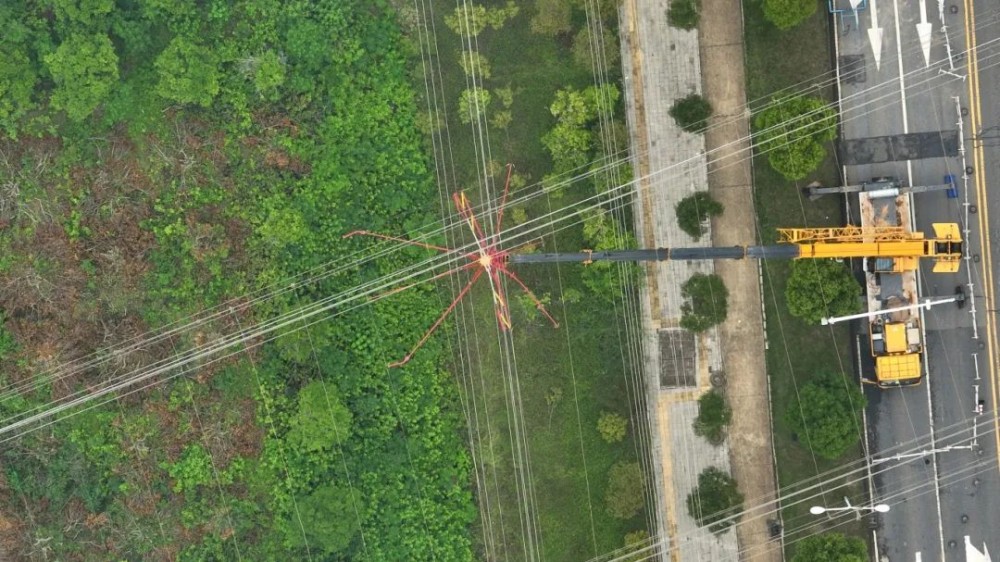

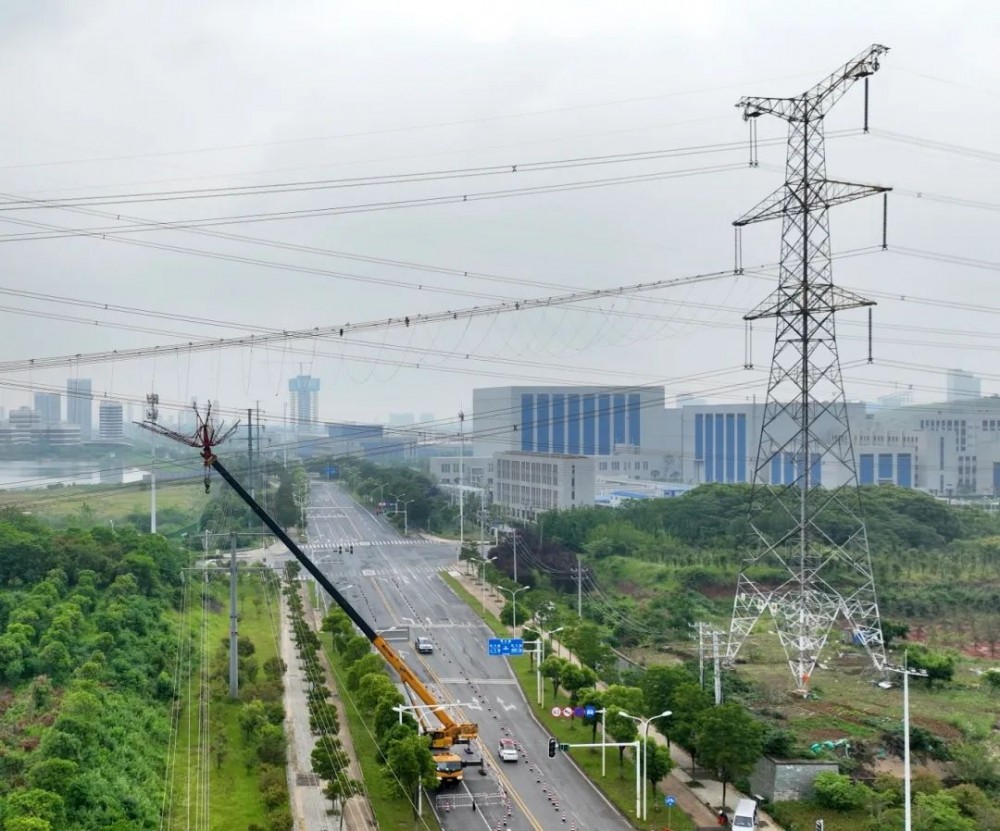

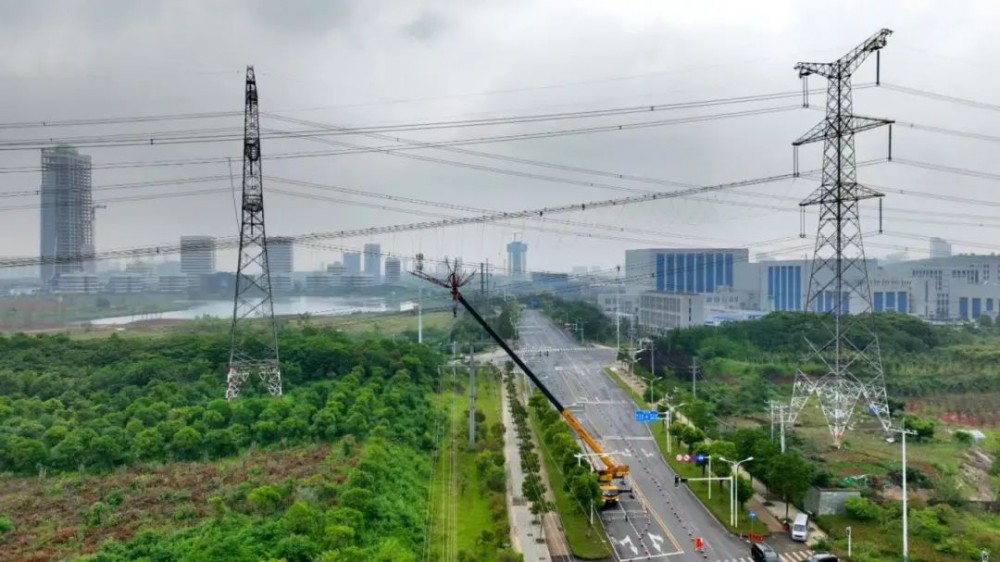

此次光缆更换区段为10#-19#,全长3.010公里,共有杆塔10基(耐张4基,直线6基),带电跨越110千伏物未一回1次、停电跨越物未二回1次、带电跨越10千伏电力线1次、跨越公路2次。因110千伏物未一二回为江夏区重要输电线路,承担着为周边城镇居民和工厂稳定供电的重任,无法同时停电。为减少线路停电次数,保障周边城镇居民、工厂正常用电,项目部决定采用“凤光、光咸线中导线封网+移动式伞型跨越架”双重保护的方式进行跨越:在跨越处上方两中导线之间利用31根锦纶绳、4根包胶钢丝绳封网,网面长度覆盖下方被跨越物,并往两边各延伸10米。同时在未停电的物未一回上方增设8米×10米的移动式伞形跨越架进行防护。

施工前,项目部组织专业安全人员对作业区域开展地毯式隐患排查,利用无人机巡检对跨越线路及周边环境进行分析,精准识别潜在风险点;对移动式伞型跨越架等关键设备进行验算和检测,确保设备性能达标。同时,对全体施工人员开展专项安全培训与交底,强化安全操作技能和应急处置能力。施工过程中,严格执行“双监护”制度,在每个关键作业点均配备专职安全员和技术负责人,实时监控施工动态;作业人员穿戴全套绝缘防护装备,使用绝缘工器具进行操作,并设置多级接地装置,防止感应电伤人。

项目部借助智能监控系统,对施工现场不间断远程监控。施工结束后,对作业区域进行全面复查,拆除临时设施并清理现场遗留隐患。5月16日08点50分正式开始展放作业,历经8个小时的连续奋战,于16日17点03分圆满完成带电跨越施工任务。

此次带电跨越施工的成功,为后续类似复杂电力工程建设积累了宝贵经验。后续,项目部将继续秉持“保人身、不跳闸、按期投”的理念,以安全管控为抓手,科技创新为驱动,不断总结经验、优化施工方式,为保障地区电力供应、推动经济社会发展贡献更大力量。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
