广西贵港抽水蓄能电站花果山隧道顺利贯通

日期:2025-05-07    来源:中国电建华南工程公司  作者:罗艳辉

国际电力网

2025
05/07
16:50
文章二维码

手机扫码看资讯

关键词: 抽水蓄能电站 水力发电 水电项目

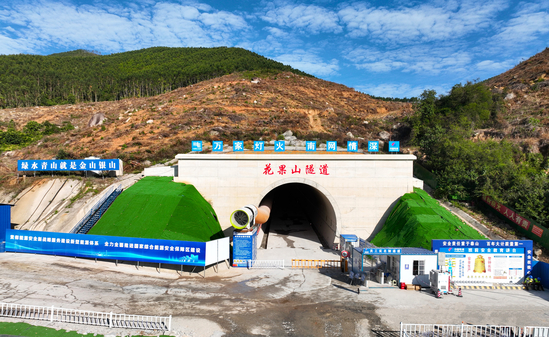

4月30日,广西贵港抽水蓄能电站花果山隧道顺利贯通,标志着贵港抽蓄电站建设取得了阶段性的重大突破,为电站后续洞室建设按下“加速键”。

广西贵港抽水蓄能电站位于贵港市港北区境内,总装机容量120万千瓦,是广西少数建在城市边缘的抽水蓄能电站。建成后,将对沿海核电、海上风电送内陆及规划北方电源送电南网起到关键调节作用,极大提升广西电力系统的调节能力。

花果山隧道作为电站进场道路工程的控制性重点工程,全长2.22公里。其施工难度极大,隧道全线上覆为第四系残坡积层砂质黏性土,厚度2.5米—4.5米,下伏燕山期早期侵入细粒黑云母花岗岩(y52a),全风化层厚度9米—60米,强风化层厚一般5米—20米不等,节理裂隙发育,岩体破碎,属软质岩;尤其是隧道出洞口揭露围岩主要为全风化花岗岩,且均为砂质岩土,隧道埋深较浅,掌子面存在大量裂隙水,局部渗水,水流呈线状~喷涌状,围岩稳定性差,在施工过程中出现掌子面垮塌现象,隧道冒顶,山顶塌陷等难题,影响项目建设进度。

面对复杂的地质条件和施工难题,项目部主动出击、迎难而上,充分发扬自强不息、勇于超越精神,努力破解关键技术难题,采用全断面帷幕灌浆加大管棚施工法,并严格遵循“管超前、严注浆、短开挖、强支护、快封闭、勤量测”的原则,加强现场安全管理和质量控制,全力以赴推进施工进度。

花果山隧道的贯通,是广西贵港抽水蓄能电站项目建设的关键一步,为后续进场道路全线完工创造有利条件,为实现主体工程的全面铺工建设打下坚实基础。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
