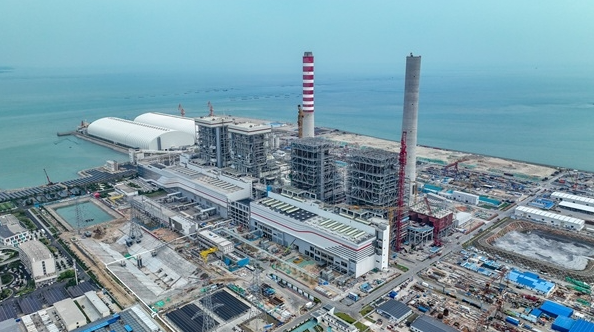

5月1日18时18分,广西北海电厂二期项目3号机组倒送电一次成功,标志着该项目建设顺利进入设备单体调试阶段,向投产运营迈出重要一步。
本次倒送电覆盖GIS开关室、GIL高位母线、高压启动备用变压器、3号机8.6米层10kV配电室等区域。
为确保受电一次成功,项目部精心策划,周密部署,克服了不良天气多、设备到货迟、母线改造增加断路器施工困难等诸多不良因素影响,多次召开专题会议,编制针对性施工调试方案,联合业主、监理单位提前完成线路及所有受电设备冲击前保护检查,对人员进行详细的技术和安全交底。倒送电过程中,现场操作人员分工明确、紧密配合,严格按照电气倒送电操作规程进行检查、操作、记录、验收,整个受电过程严谨有序,各系统设备带电运行稳定、参数符合规范要求。
国能广投北海电厂二期 2×1000MW 扩建工程作为广西壮族自治区能源发展“十四五”规划重点项目,二期项目动态投资60.7亿元,建设两台1000MW超超临界燃煤机组,同步安装建设烟气脱硫(海水脱硫)、脱硝装置,预计2025年底投产。项目建成投产后将进一步优化广西电源结构,增加系统调峰运行能力,满足广西“十四五”及中长期生产需要,为经济社会发展提供充足的电力保障。
