石鸡水电站枢纽改造工程提前实现蓄水发电目标

日期:2025-04-22    来源:大唐甘肃

国际电力网

2025
04/22
09:39
文章二维码

手机扫码看资讯

关键词: 石鸡水电站 水电站 水力发电

“好雨知时节,当春乃发生。”4月20日,谷雨如期而至,带着“雨生百谷”的蓬勃生机轻叩大地。就在这一天,碧口水电厂石鸡水电站枢纽改造工程传来捷报——经过151天的艰苦鏖战,主体工程提前2天竣工,电站机组提前1天并网发电!滚滚江水裹挟着清洁能源的澎湃动力,在青山峡谷间奏响高质量发展强音。

吹响号角 项目启航

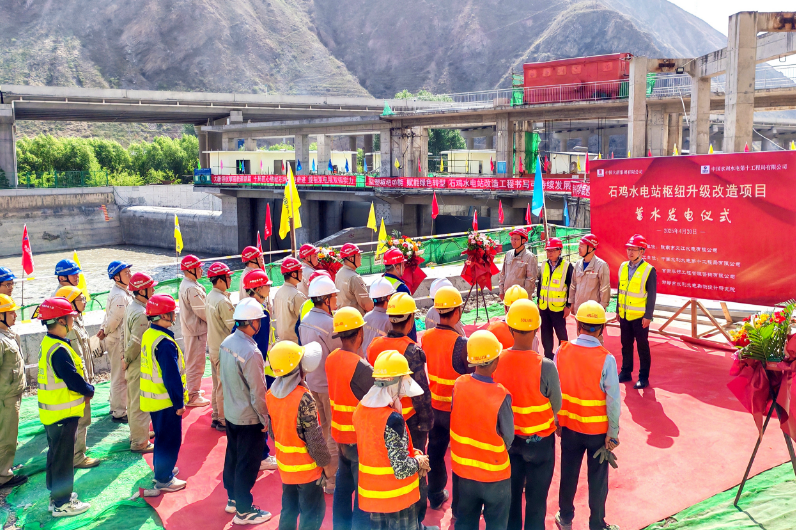

2024年11月18日,石鸡水电站枢纽改造工程破土动工,吹响项目启航号角。

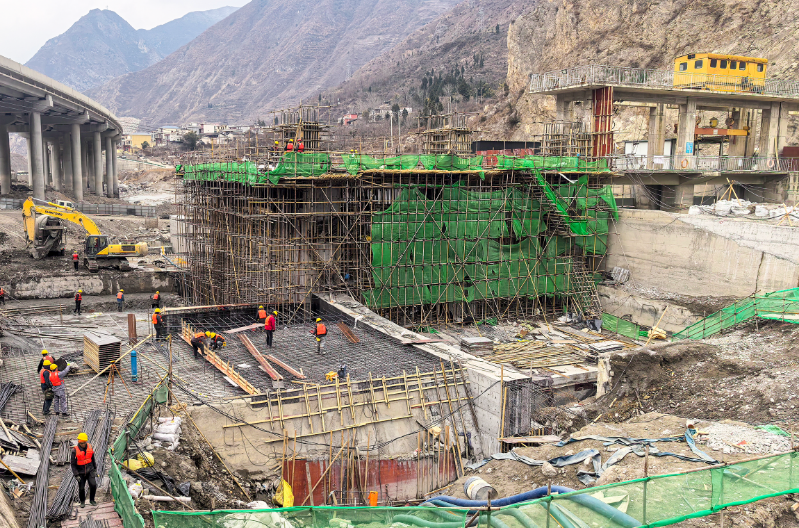

面对橡胶坝拆除、溢流坝新建、泄冲闸升级、进水口改造等复杂任务,碧口水电厂与施工单位紧密协作,构建高效协同机制,确保技术难题“发现即破”、资源调配“随需而动”。原计划2025年4月21日蓄水的节点,被奋斗者的脚步丈量出新的刻度。

筑牢防线 安全护航

安全,是项目建设的生命线。“安全零事故”的承诺镌刻在每处细节:班前安全教育让作业规范入脑入心,安全标识如哨兵般遍布工地;夜间混凝土作业时,管理人员全程值守至凌晨两点;周安全检查与监理例会双轮驱动,有效防范隐患风险。

这一道道铜墙铁壁,构筑起严密的安全防线,为工程建设的顺利推进保驾护航。

精雕细琢 质量铸魂

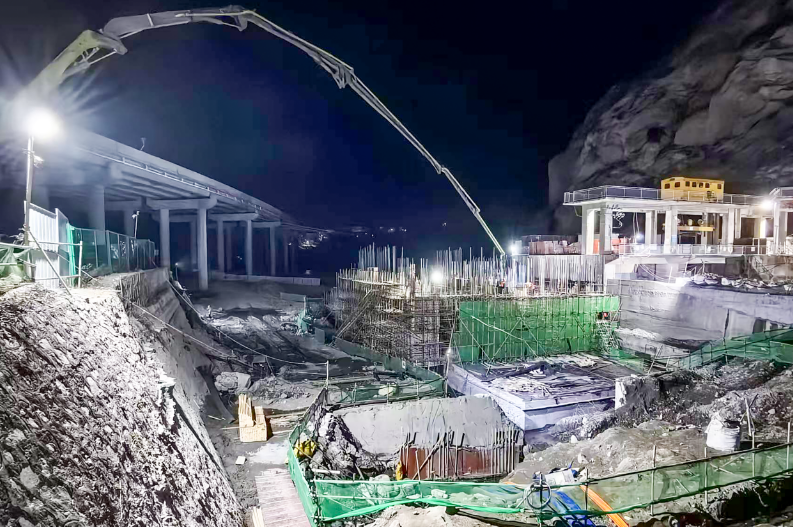

质量,是工程建设的核心。质量管控更彰显碧电人的执着:在闸室底板、溢流坝等关键部位和隐蔽工程混凝土浇筑时,持续十小时的大方量浇筑,监理人员“人休机不休”全程旁站;多次召开专题会攻克技术难关,创新方案优化流程。

闸室底板、溢流坝等核心部件的浇筑精度,均达到行业标杆水平,铸就出项目建设的硬核底气。

分秒必争 工期攻坚

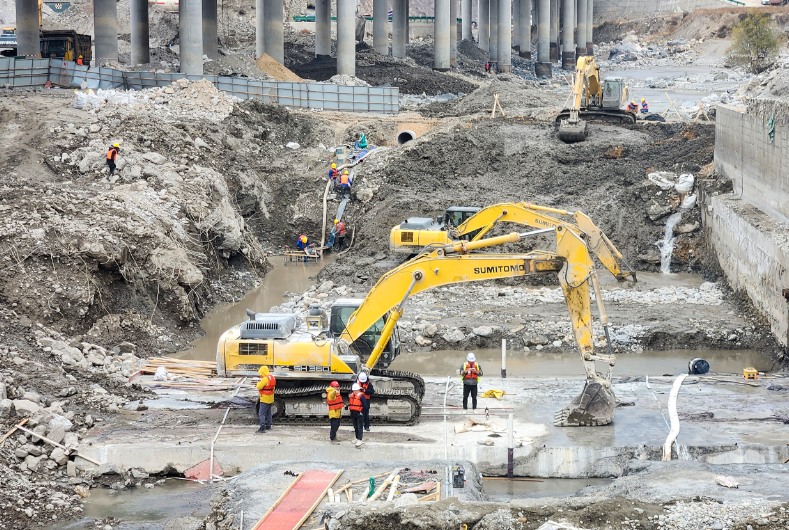

面对紧张的工期,碧电人与施工单位没有丝毫退缩。为确保冬季混凝土浇筑等关键工序不受低温影响,项目人员采用平行作业与交叉施工双轨并进,人停机不停的“车轮战”打破季节桎梏。

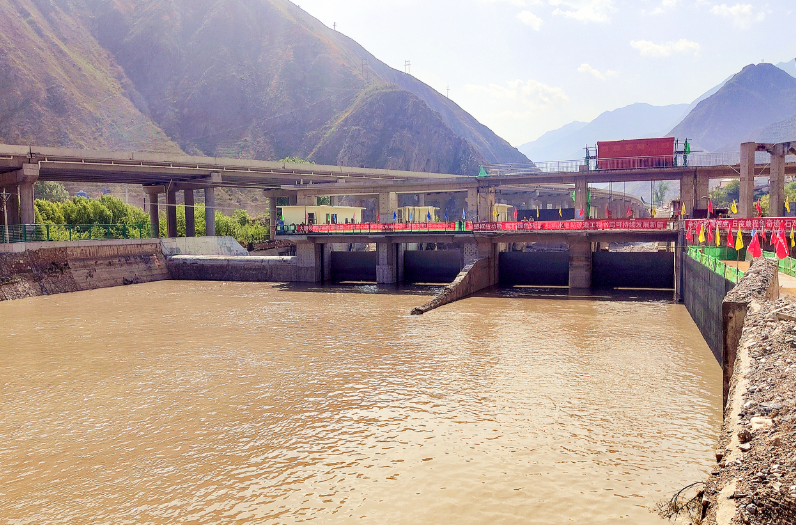

进度计划有序推进,当最后一方混凝土入仓完成,监控屏上的日期定格在谷雨前夜——比预定工期提前的不仅是数字,更是向春日递交的承诺。

江水奔涌处,焕然一新的电站枢纽巍然屹立。这座凝结着智慧与汗水的工程,不仅提前释放清洁能源,更是对“五站一体化”管理的有力践行。碧电人用实际行动诠释:奋斗者的春天,永远生机勃发。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
