4月10日,北海公司二期扩建项目3号机组发电机定子顺利吊装就位。
本次吊装的发电机是由上海发电机厂设计生产的水氢氢冷却、静态励磁1000MW汽轮发电机,发电机定子净重390吨,全长10.176米、净高4.646米、总宽4.890米,属超高、超宽、超重设备。

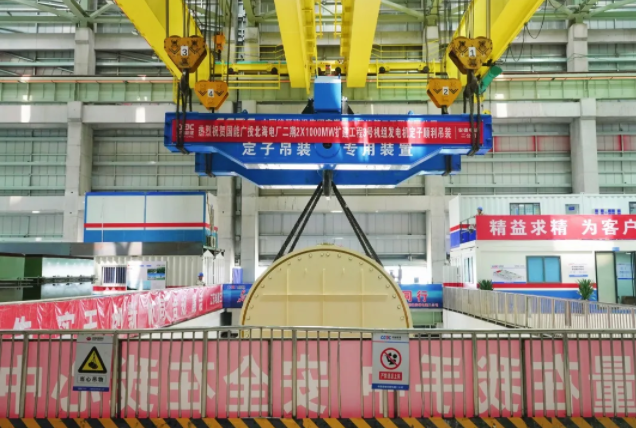

为确保本次节点圆满完成,北海公司超前策划,联合外部专家、施工单位、监理单位对发电机定子吊装方案进行了综合评审,从前期运输方案论证,到港卸船、码头转场、转运道路核验以及清场筹划、行车并轨、行车制动、吊装工序优化安排等每一处细节和过程都进行了反复论证和推演,全力确保定子吊装工作安全、顺利进行。吊装过程中,各专业听从指挥,分工明确、密切配合,技术人员、安全监督人员全程监护,作业人员严格执行吊装方案和安全技术措施。随后,3号发电机定子上升至预定高度并完成转向,经过平移调整后缓慢降至台板准确就位,吊装工作一次成功。
此次3号机组发电机定子顺利就位,标志着该汽轮发电机本体设备安装工作将全面展开,为项目2025年实现机组“双投”奠定了坚实基础。
