双江口水电站3号机组定子成功吊装!

日期:2025-04-10    来源:中国葛洲坝机电

国际电力网

2025
04/10
09:05
文章二维码

手机扫码看资讯

关键词: 双江口水电站 水电机组 水力发电

4月9日

由中国能建葛洲坝机电公司

承担机电安装与调试任务的

双江口水电站第二台(3#)机组定子

安全、平稳、精准落入机坑

这是继3月30日

完成首台机组转轮吊装后

又一次成功吊装

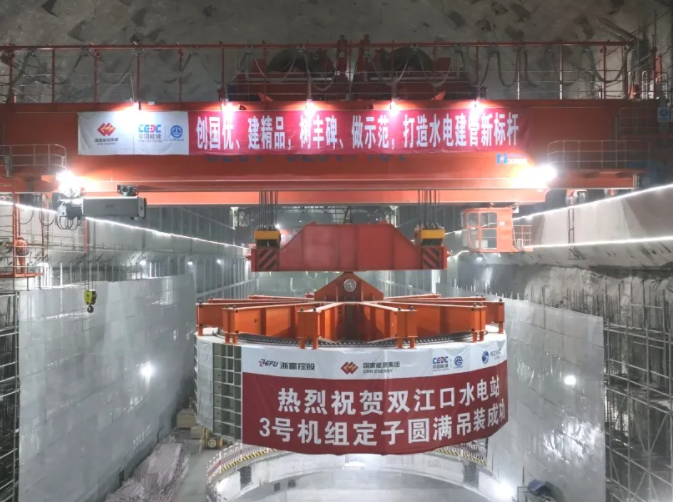

图 | 吊装现场

3月14日

3号机组定子

开始在厂房安装间进行叠片

4月5日

最终压紧验收完成

经历了从组装、定位筋调整到

叠片安装等多项精密工艺

叠片仅历时23天

项目部严格落实“精品机组”要求

定子铁芯圆柱度0.46mm

远小于企业标准≤0.9mm

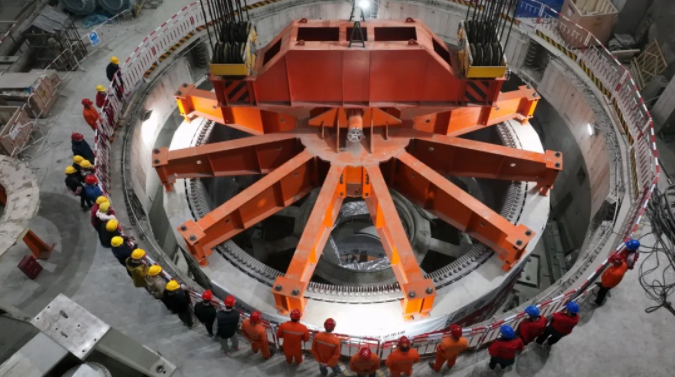

图 | 定子吊装

为确保3号机组定子顺利安装

项目团队科学设计施工方案

合理调配人、机、物、料等资源

施工过程中

项目部始终秉持

“质量为先,安全第一”的原则

严控关键部位、关键工序和关键环节

对整体进度、质量安全、材料设备

进行全要素动态管控

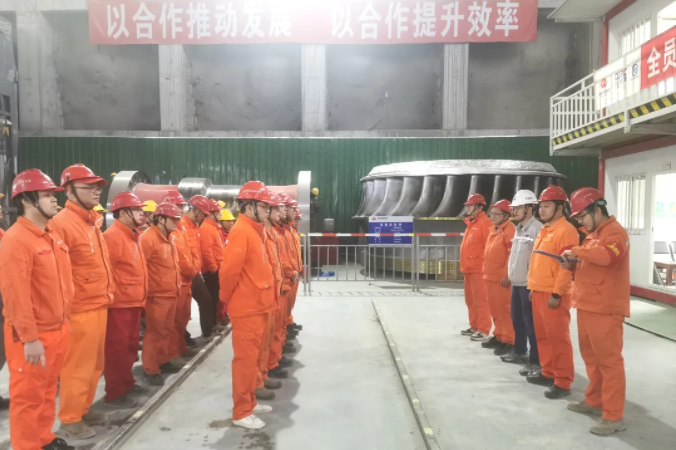

图 | 技术交底

下一步

项目将进入

冲刺首台转子组装关键施工期

力争在5月下旬

完成首台转子吊装任务

全力以赴

为双江口水电站投产发电目标

贡献机电力量

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
