中国安能三局大雅河抽水蓄能电站变电站场坪工程提前20天告捷

日期:2025-04-10    来源:中国安能三局

国际电力网

2025
04/10
09:39
文章二维码

手机扫码看资讯

关键词: 中国安能三局 抽水蓄能电站 变电站

2025年3月25日,中国安能三局武汉分公司大雅河抽水蓄能电站中心变电站场坪工程,在历经料源短缺和工期紧迫的双重考验之后,成功提前20天实现了施工任务。这一重要节点的完成,标志着整个工程的供电系统建设迈出了重要的一步。

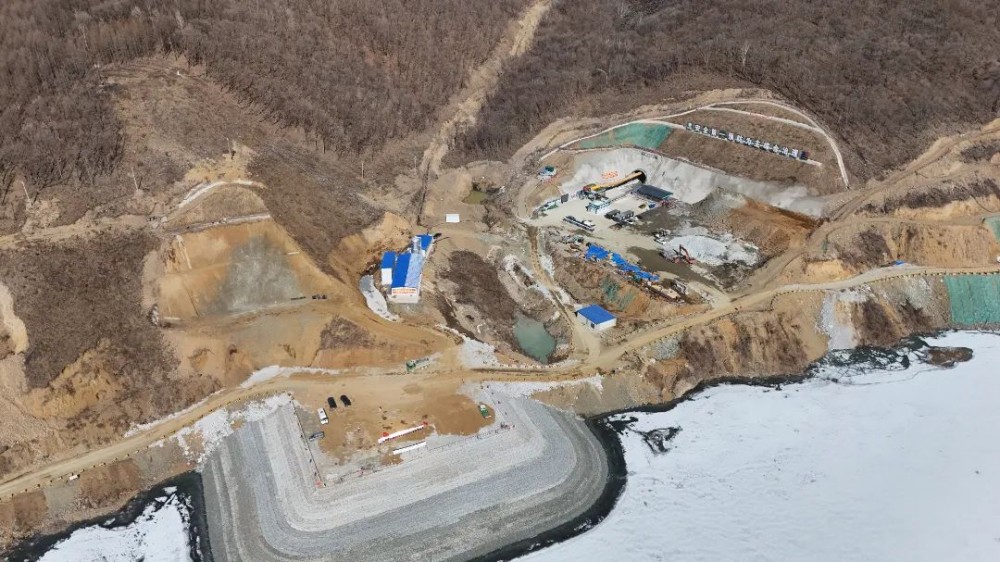

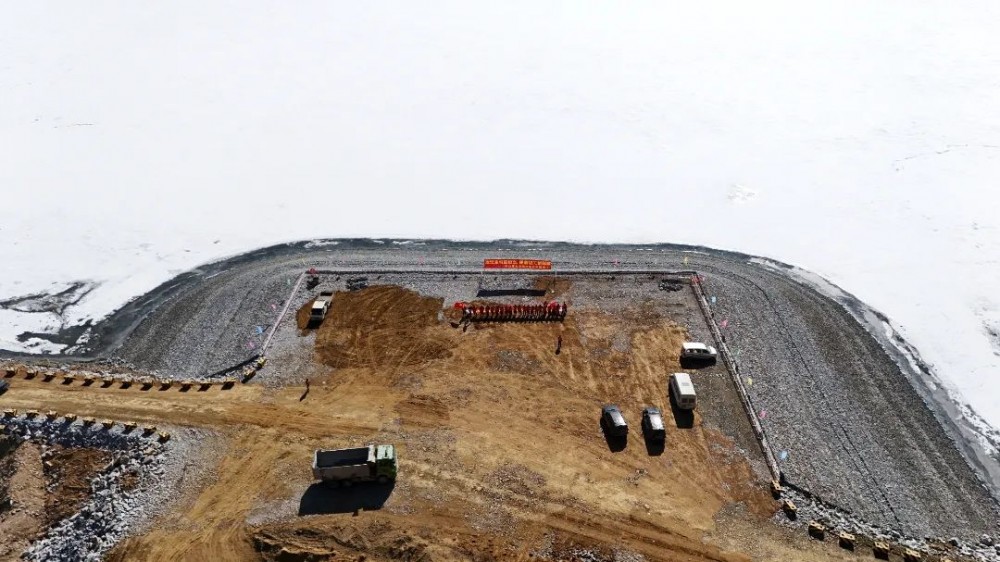

中心变电站位于开关站北东侧凉水沟沟口处,为填方场地,场平高程431.00m,场地沿Y2永久进厂公路(桩号K3+300m左右)平面呈矩形布置,中心变电站主要满足上水库施工区、厂道系统施工区施工用电要求。

2024年3月,大雅河水利枢纽下闸蓄水。次月16日,因突发情况,施工全面陷入停滞。面对这一状况,项目部党总支部迅速响应,第一时间成立党员突击队,组织骨干力量调整施工计划。9月18日,水库蓄水位降至413.00m高程,党员突击队率先垂范,争分夺秒组织恢复施工。此后,在施工条件艰苦、工期紧张的双重考验面前,项目部党总支部充分发挥战斗堡垒作用,带领全体成员秉持水电铁军精神,广大党员冲锋在前、勇挑重担,主动放弃休息时间,加班加点毫无怨言,在保障工程质量和施工安全的前提下,引领全员攻克一个又一个难关,最终较原计划提前20天顺利完成,用实际行动诠释了共产党员的初心使命,彰显了项目团队的专业素养与责任担当。

下一步,大雅河项目部将坚定不移地秉持“安全第一、质量至上”的核心理念,锚定2025年度任务目标,充分发挥党总支部的战斗堡垒作用和党员的先锋模范作用,将坚定的信心转化为攻坚克难的行动力量。项目团队将始终以奋发有为的昂扬姿态,凭借精湛扎实的专业能力,主动迎接挑战,将项目推进过程中的难题各个击破,全力推进大雅河项目高质量发展,持续开创项目建设的新局面,努力书写党建引领工程建设的辉煌篇章。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
