2025年3月27日17时18分
由山东电建一公司承建的

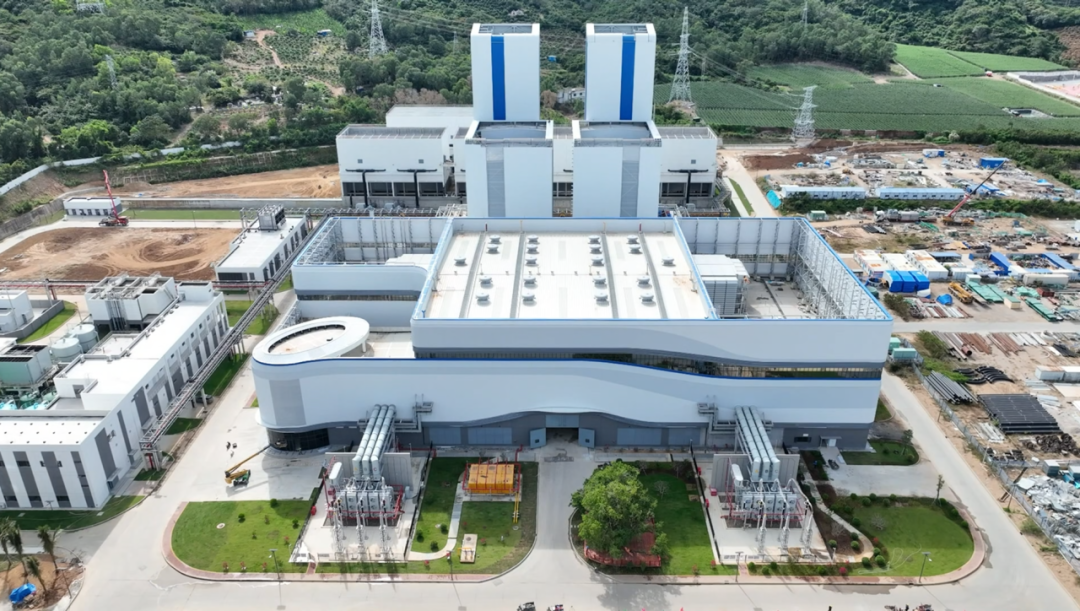

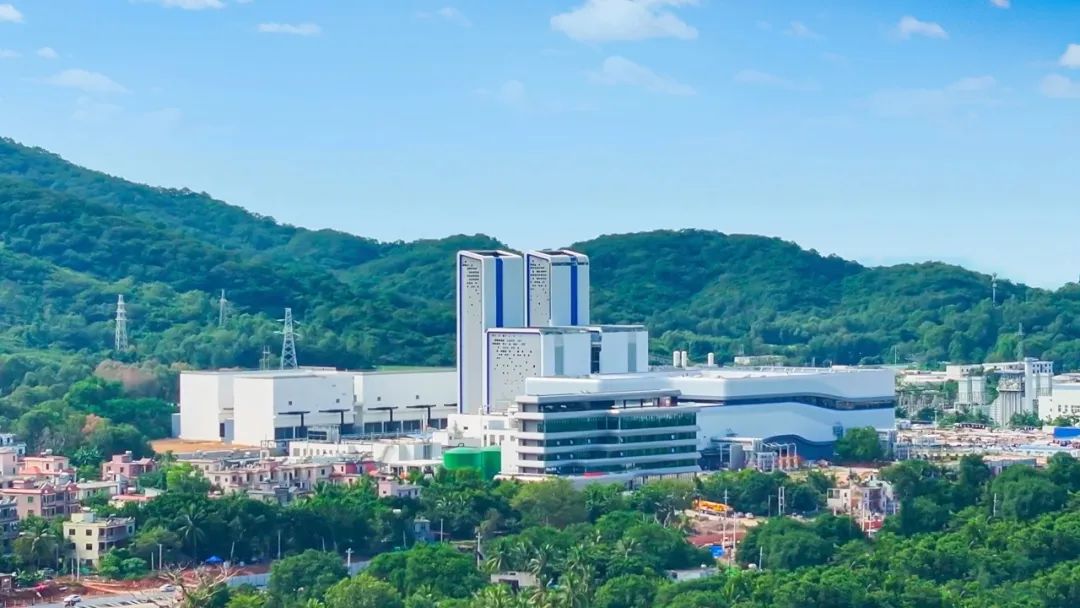

华能南山电厂扩建项目5号机组
顺利通过168小时试运行
标志着该机组正式具备商业运营条件
为项目全面建成投产奠定了坚实基础
自项目开工以来,项目部克服海南台风雨季长、交叉作业多等难题,始终秉持“履约为先、管理为重、创效为本”的管理理念,发扬“拼搏奉献、创新超越”的铁军精神,建立24小时动态协调机制,班子成员带头驻点办公,全体员工主动作为,齐心协力,全速推进项目施工进程。实现了5号机组锅炉水压、倒送厂用电、汽轮机扣缸、化学清洗、燃机点火、锅炉吹管及168满负荷试运行等一系列重大里程碑节点一次成功,目前项目各项设备运行稳定,参数指标优良,主要经济、技术、环保指标均优于设计值,充分验证了5号机组的稳定性与可靠性。
该项目采用全国首台应用GVPI技术的500MW级全氢冷发电机,以科技创新引领能源产业绿色转型,为海南南部区域能源安全和经济高质量发展提供了坚实保障。华能南山电厂扩建项目肩负着优化当地能源结构,推动地方经济发展,保障地方电力使用安全稳定的重要使命。该项目建成后,可实现年发电量约26.86亿千瓦时,年减排二氧化碳约196万吨,将大幅提升海南南部区域的电力供应能力,为三亚经济社会高质量发展注入绿色动能。
