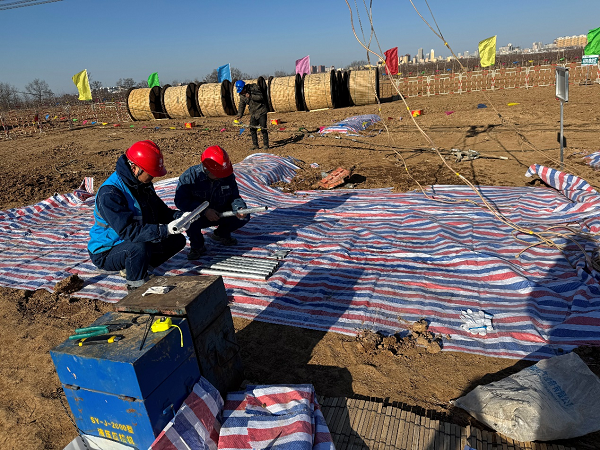

3月15日,西延高铁延安段330千伏供电工程迎来关键节点——ZD71(D106)至JD35(D96)区段首场导地线展放作业正式启动,标志着该工程正式进入架线阶段,为后续的电力供应及高铁通车奠定了坚实的基础。
自工程筹备阶段起,项目部即针对架线施工展开超前部署。通过长期多专业联合实勘,于3月3日转序验收前一个月锁定首场放线段技术方案:选定ZD71(D106)大号侧设定张力场、JD35(D96)塔下设定牵引场,形成5.48公里展放区段,涵盖11基杆塔,累计使用400/35导线28盘,采用一牵四形式展放导线。此次导地线展放区段位于黄土高原丘陵沟壑地带,先后跨越35千伏洛老线及多条10千伏电力线,该方案充分考虑黄土高原沟壑地形的机械进场条件与线路走向优化需求。
此外,进场前已完成全体施工人员三级安全教育、施工技术安全交底以及安全规程和安全管理规定的学习。现场严格划定材料存放区、设备操作区及应急通道,牵引机及张力机出线端的牵引绳及导地线安装接地滑车。严格安全把控,确保导地线展放施工有序进行。
西延高铁330千伏供电工程不仅是高铁运行的“动力源”,更是区域经济发展的“催化剂”。该项目的建成将推动西安与延安从“交通互联”向“经济共融”转变,提升电力供应能力、优化电网结构、支持产业升级,助力革命老区乡村振兴和城市高质量发展。
