连日来,浙江天台抽水蓄能电站机电安装工程接连完成重大节点目标,为2025年底首台机组投产发电奠定坚实基础。
1号机定子耐压试验顺利通过,质量优良
3月12日11时,由三峡发展公司天台监理部承监的天台抽水蓄能电站1号机组发电电动机定子耐压试验一次性安全顺利通过,标志着国内首台单机容量(425兆瓦)最大的抽蓄机组定子组装工作圆满完成,具备吊入机坑的条件,为2025年底首台机组投产发电打下坚实基础。

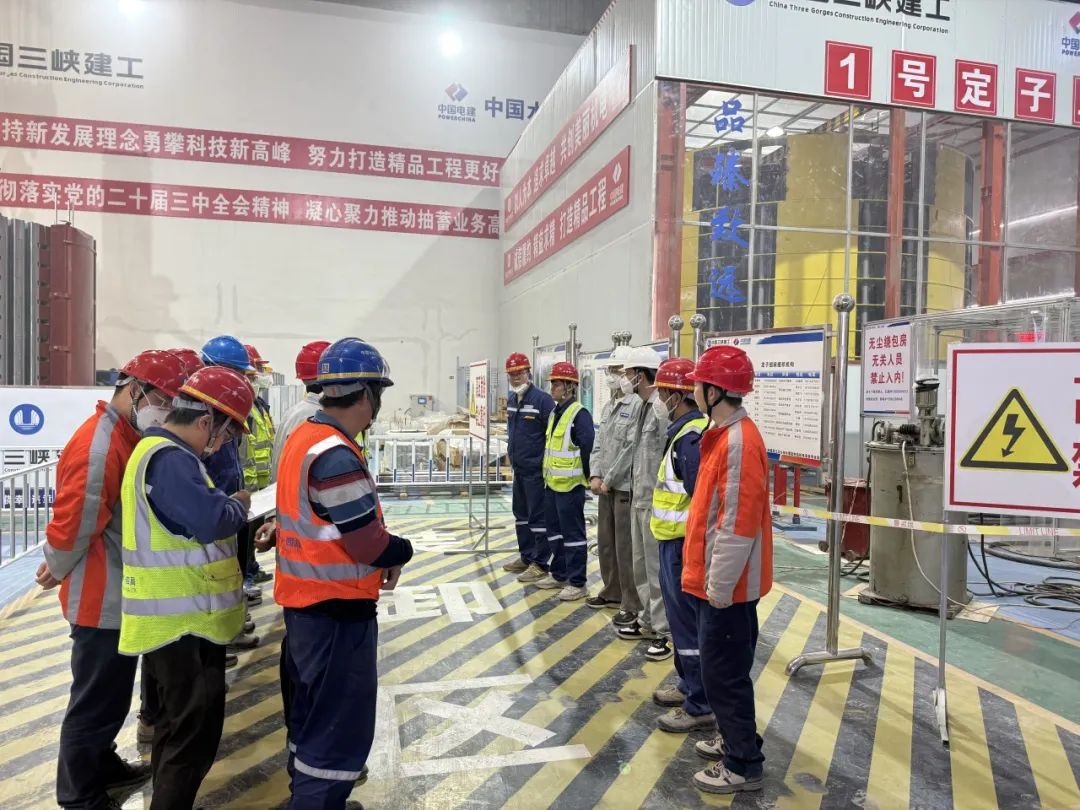

定子耐压试验前安全技术交底
天台抽蓄电站共安装4台可逆式抽水蓄能机组,单机容量425兆瓦、为国内第一。1号机定子于2024年12月19日完成铁心叠片及磁化试验,启动绕组安装,至2025年3月12日完成整体耐压试验,共计历时91天。
为做好定子组装监理工作,天台监理部坚持目标导向,严格实施过程管控。首先是落实技术先行,提前组织审查定子组装、下线及耐压试验各项施工方案,印发监理实施细则,做好技术准备;其次是严格落实开工审批,督促落实作业人员安全技术交底、除湿保温设备配置、防尘棚标准化建设、工装机具检查等各项前置工作,确保开工有序;最后是严格转序验收,监理工程师认真开展铁心叠片、线棒装配等关键工序旁站及各工序验收,杜绝质量隐患。
组装完成的定子
通过全过程严格监理,确保了首台机组定子组装及试验各项指标数据均优于国标和三峡企业标准,定子组装质量优良。
1号机转轮顺利吊装
3月13日,天台抽水蓄能电站1号机转轮顺利吊装,标志着世界最高额定水头(724米)的水泵水轮机进入正式安装阶段。
水泵水轮机转轮是抽水蓄能机组的核心部件,被称为机组的“心脏”。转轮在水轮机工况下,将水的动能和势能转化为旋转的机械能,带动机组发电;在水泵工况下,抽水至上水库蓄能。
转轮吊装是机组安装的重要里程碑节点。1号机组转轮完成后,将紧锣密鼓地开展导水机构正式安装、主轴安装等工作。
下一步,天台监理部将继续严格监理,坚持全过程精细管控,有序推进定子吊装及水泵水轮机安装工作,确保2025年首台机组安全准点投产发电目标实现。
