海南昌江核电3号机组10kV倒送电圆满成功

日期:2024-03-18    来源:中核五公司

国际电力网

2024
03/18
09:20
文章二维码

手机扫码看资讯

关键词: 海南核电站 昌江核电站 华龙一号

3月16日15时16分,在华能、海核业主,工程公司和监理单位的共同见证下,由中核五公司承建的海南昌江核电3号机组核岛10kV中压配电系统倒送电圆满成功,提前三级进度计划16天完成。

3号机组10kV倒送电节点合照

此次倒送电主要涉及六个中压配电系统的母线受电工作,在带电平稳运行的24个小时里继电保护系统、中压配电系统、直流系统的控制信号、监测等功能均运行正常。这一重大里程碑的实现,不仅为3号机组核岛用电设备提供了可靠电源,还为后续冷试阶段工作奠定了坚实基础,更标志着3号机组正式进入动设备试车的关键阶段。

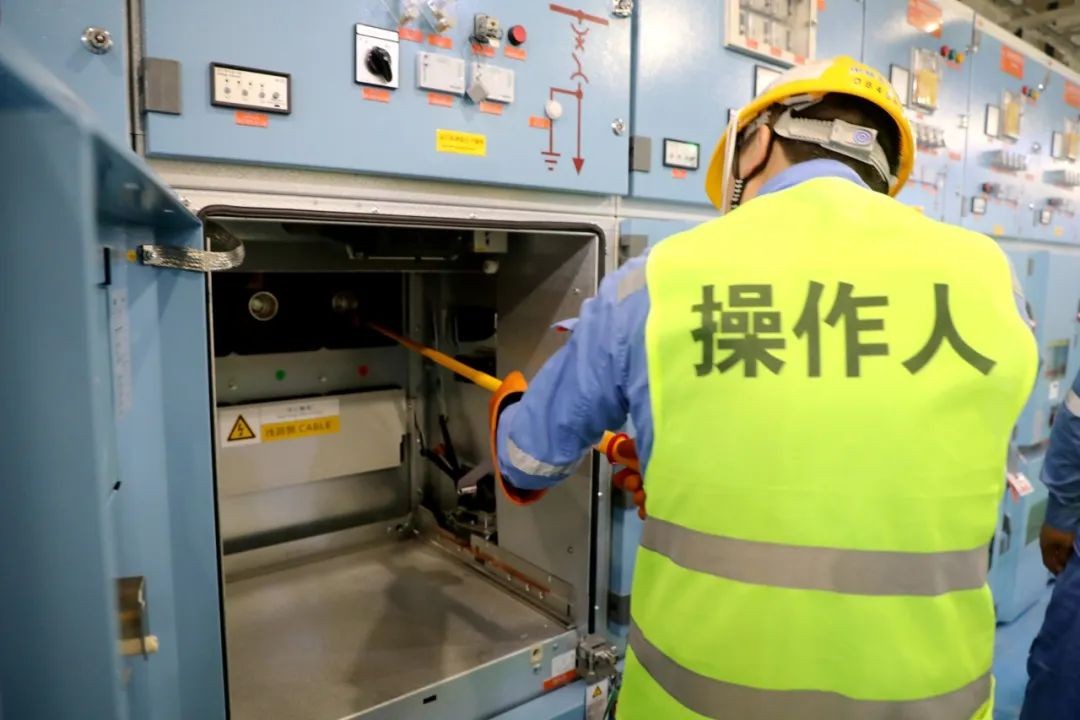

送电前绝缘检查前验电

面对工期紧、任务重、节后复工等多重压力,在确保安全与质量的前提下,项目部秉承“强核报国 创新奉献”的新时代核工业精神,遵循“同一项目、同一团队、同一目标”的原则,组建2024年重大节点专班,对10kV倒送电整体工作进行合理规划、科学部署、周密准备。汲取以往项目的经验反馈,积极与上游单位及现场作业组展开技术研讨,集中精力攻克难点。同时,在施工过程中,坚守“安全质量贯彻始终,工程进度稳固前行”的施工理念,强化过程控制,在“建、安、调”等环节中设立专人监督,并进行相关模拟演练,确保10kV倒送电各项工作的先决条件满足要求。

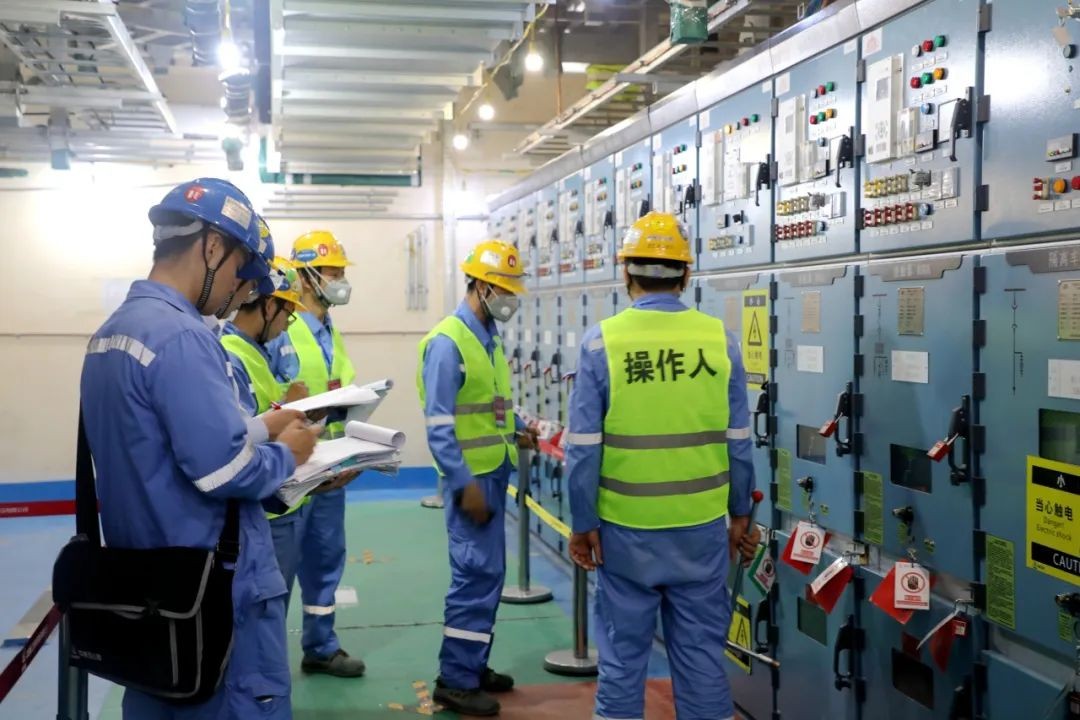

送电前状态检查

“双龙齐飞,三堆共建”,2024年注定充满挑战,10kV倒送电的成功代表着中核五公司海南昌江核电项目部全体员工已撸起袖子、蓄势待发,接下来项目部将凝心聚力、砥砺奋进,为国家“十四五”规划、“双碳”目标和海南自贸港建设做出新的贡献。


返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
