蒙能金山热电厂2×100万千瓦煤电联营扩建项目“冻”季施工热火朝天

日期:2023-12-25    来源:金山第三热电公司  作者:张卫东

国际电力网

2023
12/25
10:23
文章二维码

手机扫码看资讯

关键词: 金山热电厂 煤电项目 电力建设

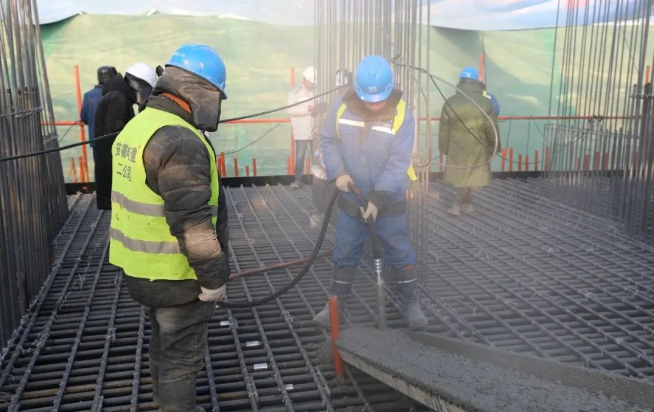

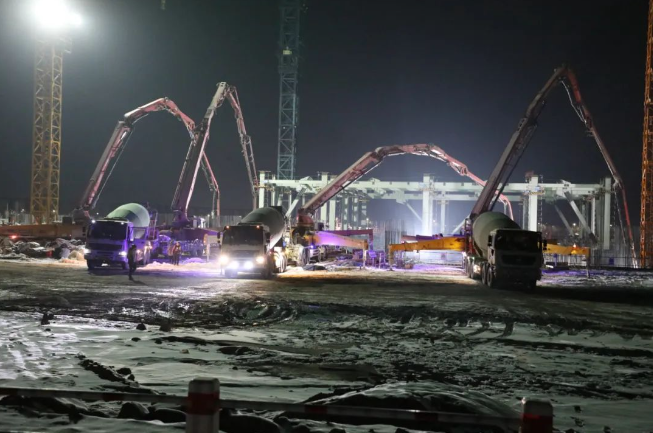

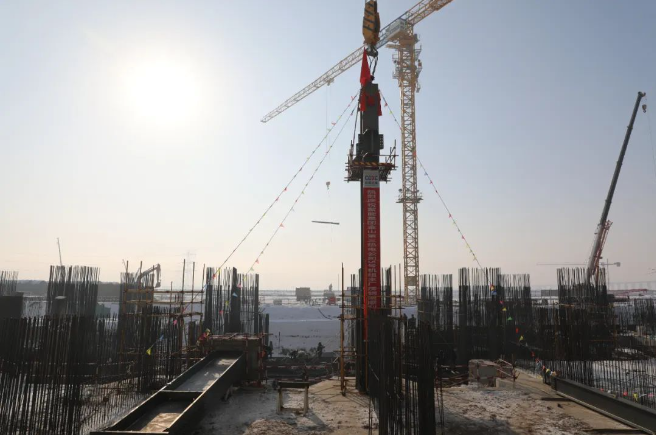

走进金山热电厂2×100万千瓦煤电联营扩建项目建设现场,800余名参建人员热火朝天的施工场面让寒冬不“寒”。

目前,5号锅炉第三段钢结构吊装完成50%,主厂房钢结构开始吊装,循环水泵房基础、池壁、电除尘基础、引风机基础施工完成,侧煤仓基础施工完成63%,间冷塔环基钢筋绑扎完成71%、浇筑完成28%;6号锅炉第一段钢结构吊装完成,主厂房基础、汽轮发电机基座底板、循环水泵房基础、池壁、电除尘基础、引风机基础、T7转运站基础施工完成,间冷塔环基钢筋绑扎完成40%、浇筑完成14%,烟囱基础施工完成。

金山第三热电公司锚定建设安全合规廉洁的优质工程、打造新型绿色智慧的百万千瓦火电机组新标杆的目标,精心组织现场施工,每日调度建设进度,紧盯59个年度节点目标,确保各节点计划按期完成。紧扣程序化、精细化、规范化、制度化要求,严格落实48项安全制度,贯彻执行56项工程管理制度和23项技术标准,引导树牢保安全、促进度、抓质量、控造价的理念,开展“一岗两区”创建活动,划片分区,领导班子成员带头抓安全文明施工,两个支部标准化示范区和党员先锋模范示范岗,让党旗在项目建设现场高高飘扬,斗志昂扬地掀起一波又一波的施工热潮。

金山第三热电公司将持续优化施工组织,不断增强“不进则退,慢进也是退”的紧迫感,倒排工期、挂图作战,细化工作任务,强化施工管控,提前谋划、统筹推进,加强人力、物资调配,全力以赴推动各作业面按照既定节点计划安全有序拓进。
