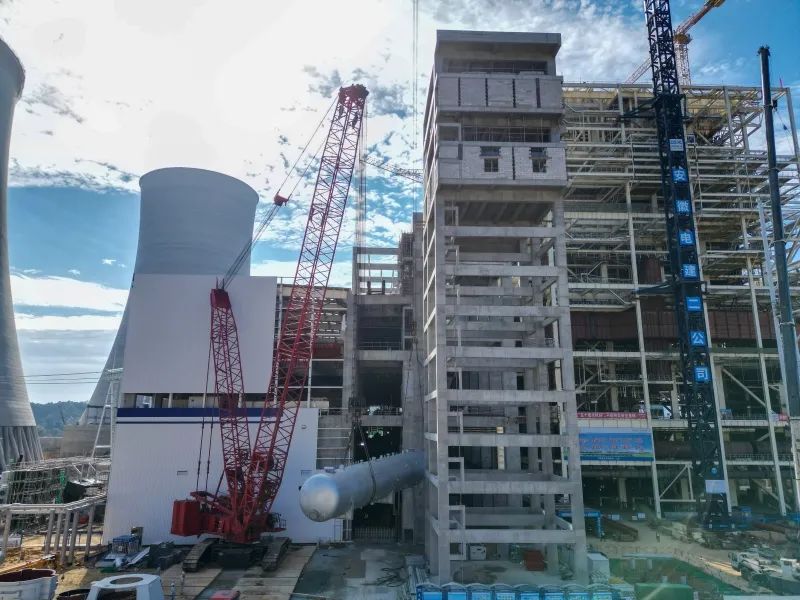

12月8日,公司承建的江西大唐国际新余二期异地扩建2×1000MW工程2号机组除氧器顺利就位,为后续汽机房中、低压管道安装创造了条件。

此次吊装的2号机组除氧器属于一体式容器,运输筒体含支墩共计重98吨,其外形尺寸长27.8米,外径4.25米,有效容积为300立方米。除氧器布置在除氧间35米层B、C列16~20轴之间。针对除氧器结构框架大,安装高度高,吊装采用ZSC80305(110t)平臂吊与M18000履带吊双机抬吊。

针对现场作业场地狭窄,吊装高度高等问题,项目部多次组织召开专题会讨论、优化吊装方案。吊装前进行了安全技术交底,并对吊装机械和工器具进行了全面安全检查。在吊装过程中,相关人员全程监护,吊装人员各司其职、紧密配合,全力保障吊装平稳、安全、有序。
