10月6日晚,北沿江铁路500千伏汊龙、汊王杆线迁移工程最后一项消缺工作结束,接地线拆除,向调度汇报、送电成功,标志着该工程竣工,为北沿江铁路后期建设提供先决条件。
北沿江铁路是国家中长期铁路网中沿江通道的重要组成部分,是长三角城际轨道交通网的重要组成部分。其中,坐落于江北新区的南京北站是北沿江高铁的控制性工程,目前设计团队正在开展初步设计优化工作。
此次杆线迁移工程是惠北沿江铁路建设过程中的“卡脖子”项目。高压杆线迁移的顺利完工,不仅为北沿江铁路工程腾出了建设用地,更能减少线路安全隐患,提高供电可靠性,为后期北沿江铁路全面动工按下“加速键”。

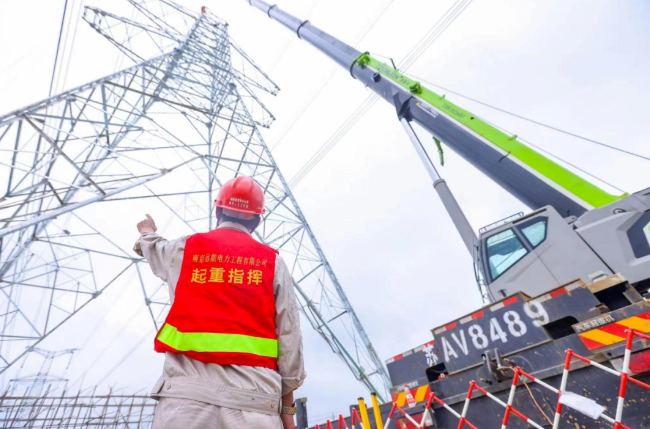

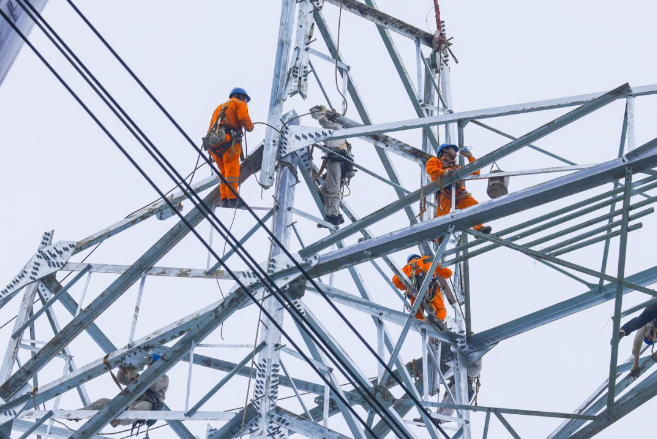

据了解,本次迁改将500千伏汊龙/汊王线6#--7#杆线进行升高改造,拆除原有铁塔2基、新建铁塔3基,新架设导线约0.6km。施工方南京远能电力送变电分公司介绍,停电施工工期于9月24日开始,10月6日结束,全程仅为13天,是国网公司根据江苏及华东地区节假日期间工业用电负荷调整的档口,支持铁路建设需要所安排的,整项工程工期紧、任务重、安全风险大。施工期间严格执行关键点安全措施,抓牢现场勘察,确保每个作业点安全可控,施工风险管控到位。
