亚中—达坂城Ⅱ回750千伏输变电工程投运

日期:2023-10-16    来源:送变电工程技术交流与协作

国际电力网

2023
10/16
10:20
文章二维码

手机扫码看新闻

关键词: 输变电工程 变电站 不锈钢复合材料

10月11日,亚中-达坂城Ⅱ回750千伏输变电工程建成投运,意味着由凤凰-乌北II回、凤凰-亚中II回、亚中-达坂城II回、乌昌等4项750千伏输变电工程构成的新疆东西部750千伏大环网衔接点——乌昌750千伏双环网正式建成,为全疆范围内提供坚强的中枢网架支撑。

9月14日,亚中-达坂城II回750千伏输变电工程线路跨越连霍高速、兰新铁路。(马元 摄)

亚中-达坂城Ⅱ回750千伏输变电工程是自治区“十四五”规划的重点项目,也是新疆电网南北互济、东西互供的重要枢纽。工程起于750千伏亚中变电站,止于750千伏达坂城变电站,工程投资5.11亿元,新建线路105千米,铁塔246基。

建设前期,考虑到工程线路途经区域经济发展快、人口密集、公园景区遍布、交通线路错综复杂,在设计阶段采取提升塔高、增大档距的方式合理避让亚洲地理中心景区、南山森林公园、天山大峡谷国家森林公园等,确保电网建设与绿色环境和谐共生。

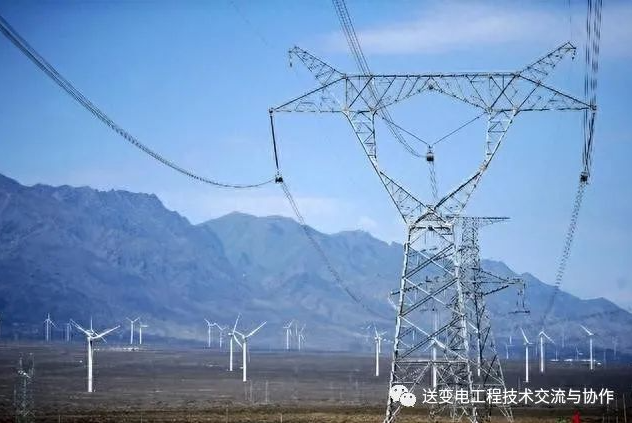

6月21日,亚中-达坂城Ⅱ回750千伏线路与风力发电机相依并存。(马元 摄)

工程全线施工点处于大风区,最高风速可达39米/秒,属于一级飓风。突如其来的沙尘暴使能见度迅速降低,飞沙走石还有可能对施工人员造成伤害。

“受天气影响,工程有效工期不足5个月。为避免大风天气带来的影响,我们在基础阶段采用生熟土分离、下铺上盖的措施,合理处置渣土外运,规避因开挖产生大量渣土被风吹走的情况。在铁塔施工阶段每日关注天气预报,避让大风时段开展作业,同时设置专人监测风速变化,确保施工作业安全进行。”工程业主项目经理周楠介绍。

此外,工程有8千米线路、17基杆塔位于达坂城盐湖附近。该区域土质含盐量高、湿度大,腐蚀性强,给基础施工带来一定难度。为保证全寿命周期内杆塔基础和杆塔接地质量的完好,工程在基础施工时采用抗硫酸盐水泥混凝土抵御土壤腐蚀,采用不锈钢复合材料接地装置提高接地体寿命,为后续线路的安全稳定运行提供保障。

9月14日,亚中-达坂城II回750千伏输变电工程线路跨越连霍高速、兰新铁路。(马元 摄)

建设中,为解决自供电、自主攀爬越障等一系列工程建设难题,工程试点使用角钢塔塔身螺栓紧固机器人。该机器人在爬塔时能通过摄影测量和智能识别技术实现对螺栓100%的精准识别定位,定位精度高、稳定可靠性强,系统填补了国内超高压铁塔螺栓紧固机器人技术领域的空白,对助力输电工程施工由机械化向智能化转型升级具有重要意义。

9月14日,750千伏亚中变电站施工现场。(马元 摄)

达坂城750千伏主变扩建工程新增150万千伏安变压器一组。建设中,受大风天气影响,工程有效工期时间仅有6个月。为推进工程进度,公司统筹策划,制定进度管理方案,优化作业时序,按照“周计划、日管控”的管控手段对现场进行全过程管理,确保优质高效完成建设任务。

据了解,乌昌750千伏双环网包括凤凰—乌北II回、凤凰—亚中II回、亚中—达坂城II 回、乌昌等4项750千伏输变电工程。这一系列工程均为自治区“十四五”电网规划的重点项目,总投资约27.6亿元,除亚中—达坂城II回外,其余三项均在今年上半年建成。

6月9日,亚中-达坂城II回750千伏输变电工程现场,作业人员正在进行设备调试。(马元 摄)

亚中—达坂城II回750千伏输变电工程投运后,将形成围绕乌昌负荷中心的750千伏双环网,乌昌负荷中心的骨干网架更加坚强可靠。同时,作为新疆东西部750千伏大环网的衔接点,乌昌750千伏双环网也将成为全网电力输送的枢纽,为全疆范围内提供坚强的中枢网架支撑,为资源优化配置、清洁能源充分消纳创造良好的网架条件。同时,有效推进“乌—昌—石”区域大气污染防治力度,为“乌—昌—石”大气环境质量改善作出积极贡献。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发新闻

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
