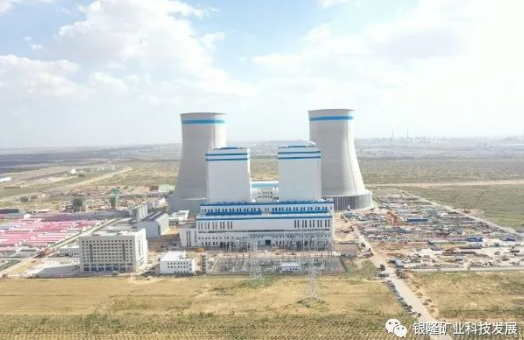

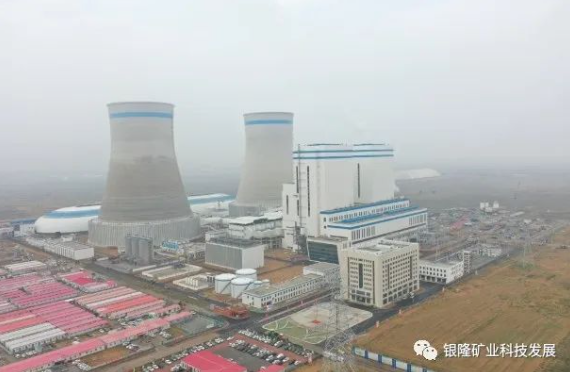

9月24日零时整,内蒙古能源集团长城发电公司二号机组顺利通过168小时试运行,正式投入商业运营。这是继7月21日一号机组成功投产后,二号机组再摘投产锦旗。至此,内蒙古自治区直属企业首个百万千瓦级火电机组项目进入全容量商业运营阶段,内蒙古能源集团在国家重要能源和战略资源基地建设中再立新功。
长城发电2×100万千瓦高效超超临界燃煤发电机组是上海庙至山东临沂±800千伏直流特高压输电线路的配套电源点之一。
是内蒙古能源集团首个由所属单位全链条自主建设、总包、设计、施工、物资、监理、调试、运维的示范智能高效电厂,项目总投资65.7亿元(含灵活性改造1亿元),每千瓦造价3285元,处于国内百万千瓦火电机组造价的较低水平。
该项目以“创国优”为目标,自2020年7月18日开工建设以来,项目单位和总包、设计、施工、监理、调试单位及设备厂家高效合作,紧抓现场管理主线,合理安排资源投入。
优化施工方案、加强施工组织,锚定目标、倒排工期,不断分系统细致盘点工作量,做到环环相扣、有条不紊,矢志打造高品质煤电项目。机组整体进入168小时试运行期间,运转安全稳定,各项经济技术指标均优于设计值,是绿色清洁、高效低碳、智慧煤电机组的典型代表,在行业内具有较好的技术引领和示范意义。

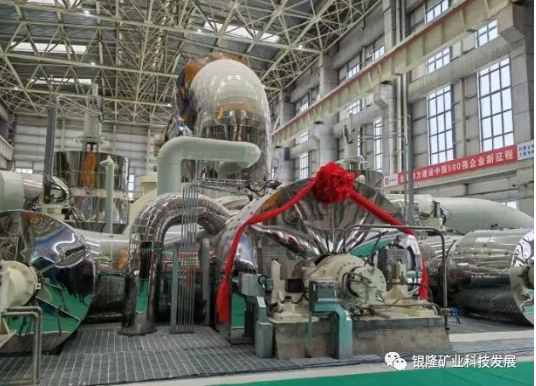

值得一提的是,内蒙古能源集团所属电建集团作为项目总承包单位,始终秉持“不干不行,干就干好”的理念,持续提高施工管理水平和服务业主能力,组织安装的长城发电两台百万千瓦机组实现了施工全过程安全零事故。特别是二号机组先后圆满完成倒送厂用电、锅炉水压、汽轮机扣缸、锅炉点火、汽轮机冲转、机组并网、168小时满负荷试运行7个重要节点一次成功。其中电气及热控保护自动化投入率100%,凝汽器真空严密性试验高压侧62帕每分钟、低压侧84帕每分钟,发电机24小时漏氢量不超过4.75立方米,汽轮机轴系振动最大为40.26微米,主要技术指标均达同行业领先水平。电建集团拥有电力工程施工总承包特级资质,已承建、承接了内蒙古自治区多个新能源项目及准大二期两台百万千瓦火电机组的建设任务,展现出卓越的专业技术实力和项目管理能力。
