新疆天熙能源热电联产项目输煤栈桥实现全线贯通

日期:2026-02-04    来源:中国食物冶一公司武汉公司

国际电力网

2026
02/04
11:00
文章二维码

手机扫码看资讯

关键词: 热电联产 燃煤发电 火力发电

2月1日,伴随最后一跨桥体平稳落位,2号输煤栈桥成功与既有1号输煤栈桥完成最终对接,标志着一公司(武汉公司)新疆天熙能源热电联产项目输煤通道主体结构实现全面贯通,为后续的设备安装和系统调试工作奠定了坚实基础。

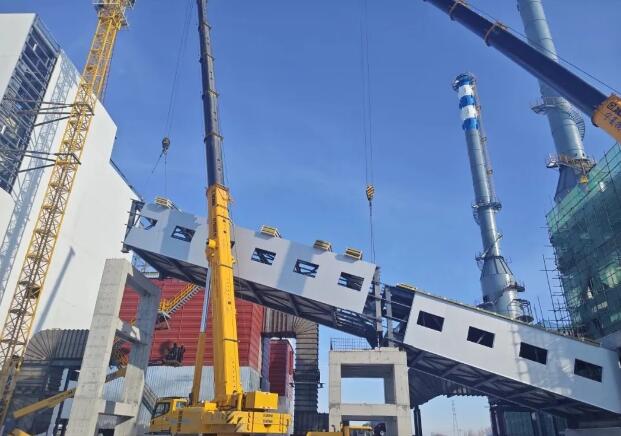

图 I 施工现场

此次吊装的2号输煤栈桥全长85米,共5跨,最高点达35.1米,最长单跨约23米。施工面临高空大跨度吊装、严寒气候及与既有结构精准衔接等多重挑战。项目部超前规划、科学部署,采用“双机抬吊”方案,组织两台200吨汽车吊协同作业。项目团队克服低温对设备性能及人员操作的不利影响,精细计算吊点,统一指挥调度,全程严密监控,最终安全、精准地完成了全部桥体的吊装对接,实现了栈桥结构的贯通。

后续,项目部将继续保持在此次攻坚过程中展现出的协同协作、精益求精的优良作风,安全、高效推进工程建设,全力以赴确保项目总体目标如期实现。
